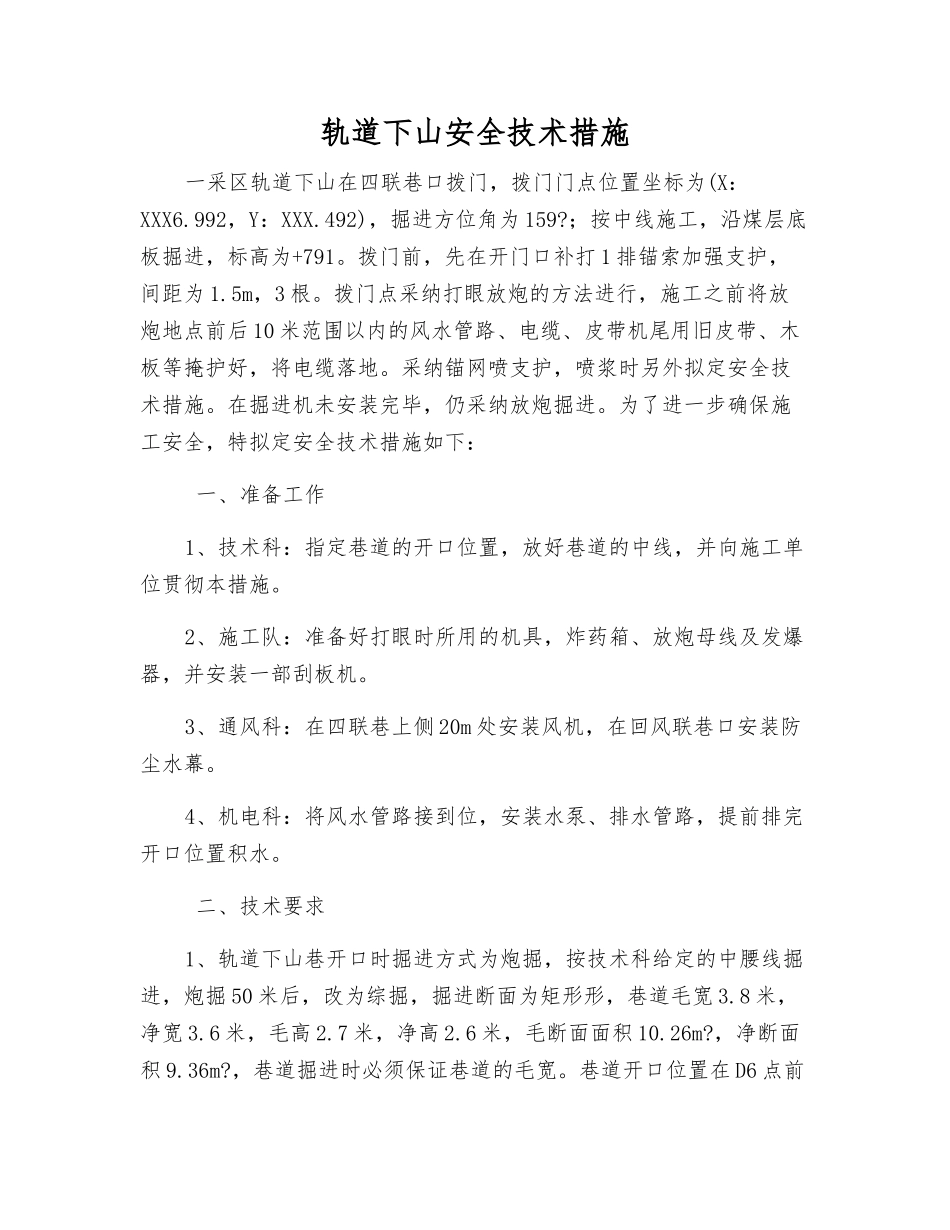

轨道下山安全技术措施一采区轨道下山在四联巷口拨门,拨门门点位置坐标为(X:XXX6
992,Y:XXX
492),掘进方位角为 159
;按中线施工,沿煤层底板掘进,标高为+791
拨门前,先在开门口补打 1 排锚索加强支护,间距为 1
5m,3 根
拨门点采纳打眼放炮的方法进行,施工之前将放炮地点前后 10 米范围以内的风水管路、电缆、皮带机尾用旧皮带、木板等掩护好,将电缆落地
采纳锚网喷支护,喷浆时另外拟定安全技术措施
在掘进机未安装完毕,仍采纳放炮掘进
为了进一步确保施工安全,特拟定安全技术措施如下: 一、准备工作1、技术科:指定巷道的开口位置,放好巷道的中线,并向施工单位贯彻本措施
2、施工队:准备好打眼时所用的机具,炸药箱、放炮母线及发爆器,并安装一部刮板机
3、通风科:在四联巷上侧 20m 处安装风机,在回风联巷口安装防尘水幕
4、机电科:将风水管路接到位,安装水泵、排水管路,提前排完开口位置积水
二、技术要求1、轨道下山巷开口时掘进方式为炮掘,按技术科给定的中腰线掘进,炮掘 50 米后,改为综掘,掘进断面为矩形形,巷道毛宽 3
8 米,净宽 3
6 米,毛高 2
7 米,净高 2
6 米,毛断面面积 10
,净断面积 9
,巷道掘进时必须保证巷道的毛宽

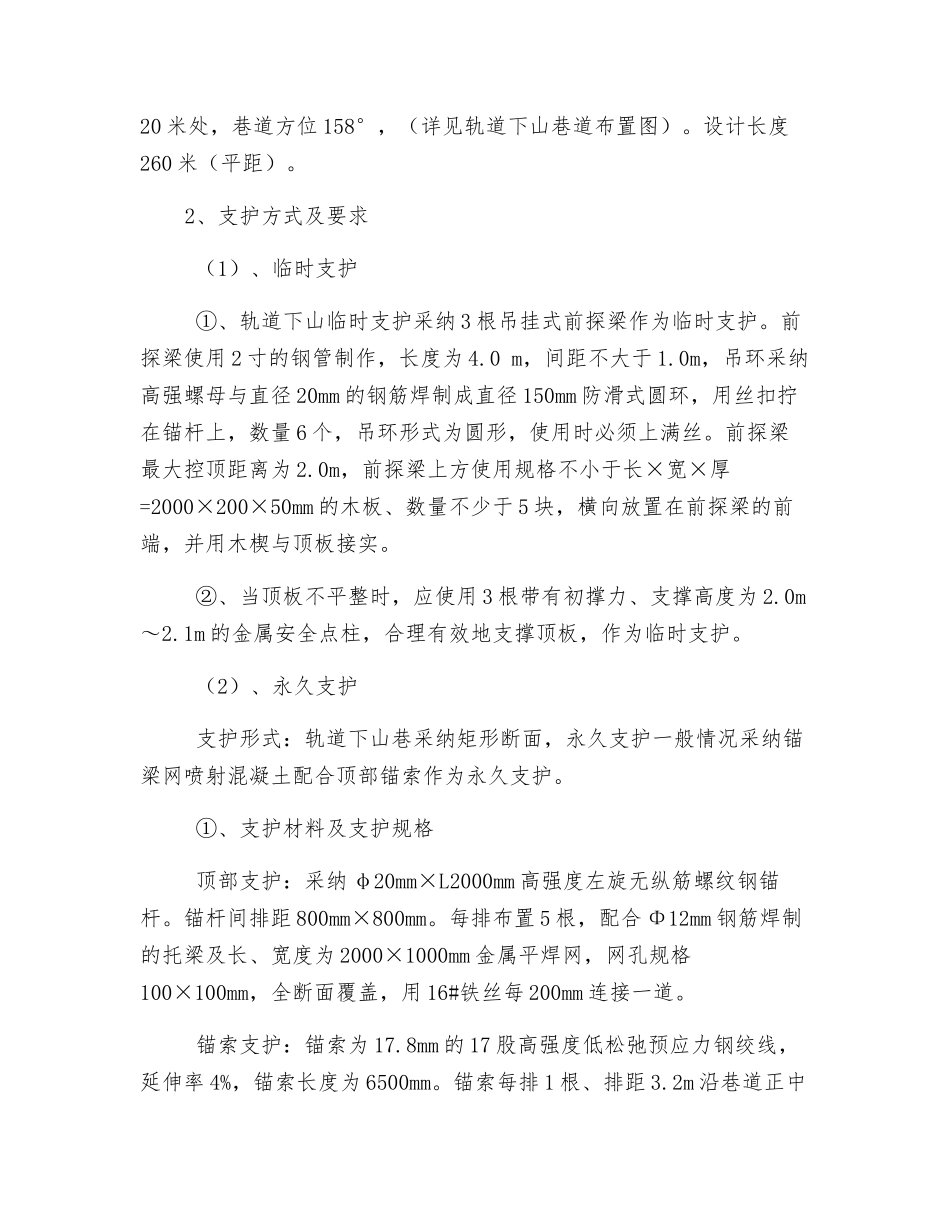

巷道开口位置在 D6 点前20 米处,巷道方位 158°,(详见轨道下山巷道布置图)
设计长度260 米(平距)
2、支护方式及要求 (1)、临时支护 ①、轨道下山临时支护采纳 3 根吊挂式前探梁作为临时支护
前探梁使用 2 寸的钢管制作,长度为 4
0 m,间距不大于 1
0m,吊环采纳高强螺母与直径 20mm 的钢筋焊制成直径 150mm 防滑式圆环,用丝扣拧在锚杆上,数量 6 个,吊环形式为圆形,使用时必须上满丝
前探梁最大控顶距离为 2
0m,前探梁上方使用规格不小于长×宽×厚=200
