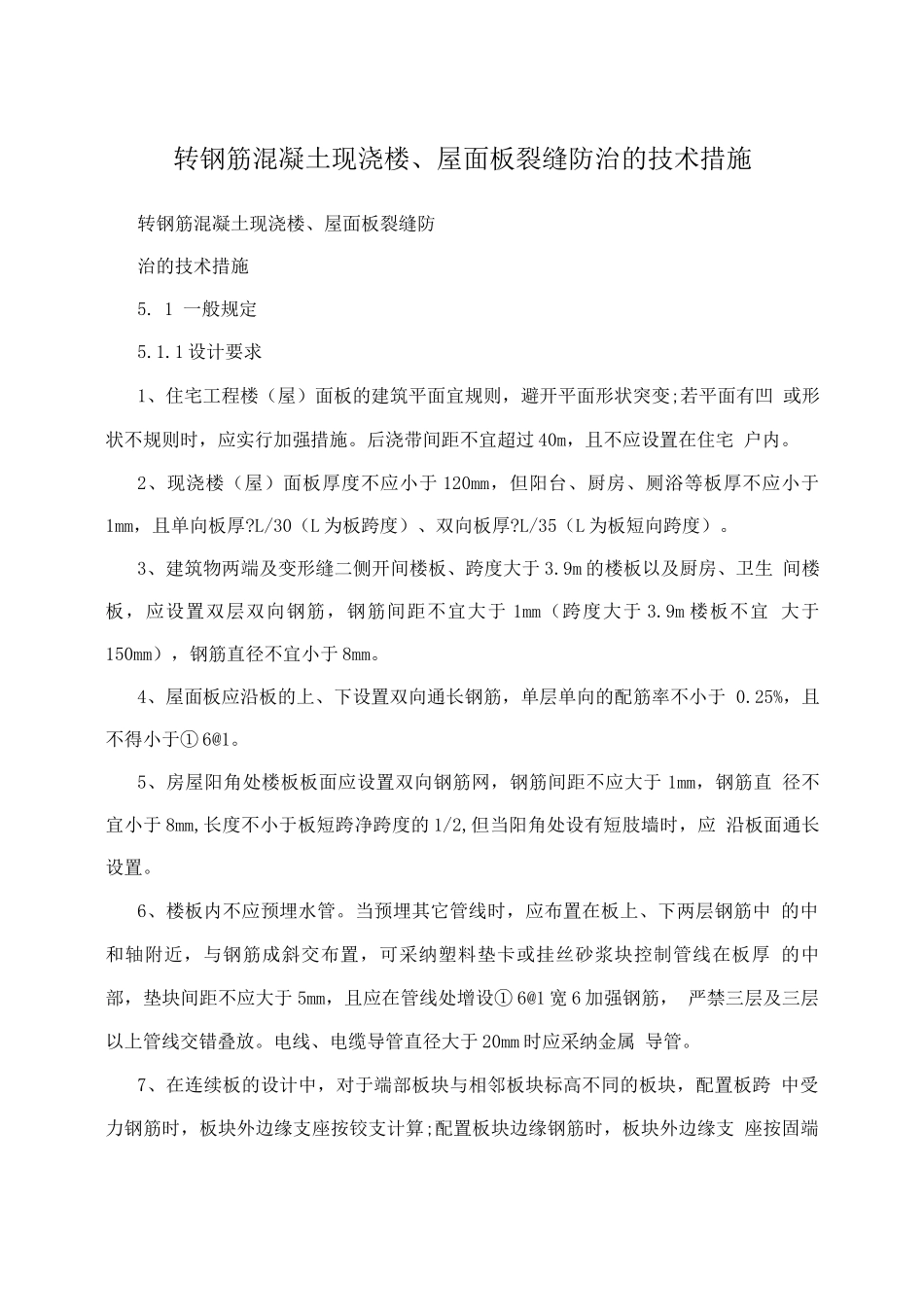

转钢筋混凝土现浇楼、屋面板裂缝防治的技术措施转钢筋混凝土现浇楼、屋面板裂缝防治的技术措施5
1 一般规定5
1 设计要求1、住宅工程楼(屋)面板的建筑平面宜规则,避开平面形状突变;若平面有凹 或形状不规则时,应实行加强措施
后浇带间距不宜超过 40m,且不应设置在住宅 户内
2、现浇楼(屋)面板厚度不应小于 120mm,但阳台、厨房、厕浴等板厚不应小于 1mm,且单向板厚
L/30(L 为板跨度)、双向板厚
L/35(L 为板短向跨度)
3、建筑物两端及变形缝二侧开间楼板、跨度大于 3
9m 的楼板以及厨房、卫生 间楼板,应设置双层双向钢筋,钢筋间距不宜大于 1mm(跨度大于 3
9m 楼板不宜 大于150mm),钢筋直径不宜小于 8mm
4、屋面板应沿板的上、下设置双向通长钢筋,单层单向的配筋率不小于 0
25%,且不得小于① 6@1
5、房屋阳角处楼板板面应设置双向钢筋网,钢筋间距不应大于 1mm,钢筋直 径不宜小于 8mm,长度不小于板短跨净跨度的 1/2,但当阳角处设有短肢墙时,应 沿板面通长设置
6、楼板内不应预埋水管
当预埋其它管线时,应布置在板上、下两层钢筋中 的中和轴附近,与钢筋成斜交布置,可采纳塑料垫卡或挂丝砂浆块控制管线在板厚 的中部,垫块间距不应大于 5mm,且应在管线处增设① 6@1 宽 6 加强钢筋, 严禁三层及三层以上管线交错叠放
电线、电缆导管直径大于 20mm 时应采纳金属 导管
7、在连续板的设计中,对于端部板块与相邻板块标高不同的板块,配置板跨 中受力钢筋时,板块外边缘支座按铰支计算;配置板块边缘钢筋时,板块外边缘支 座按固端计算

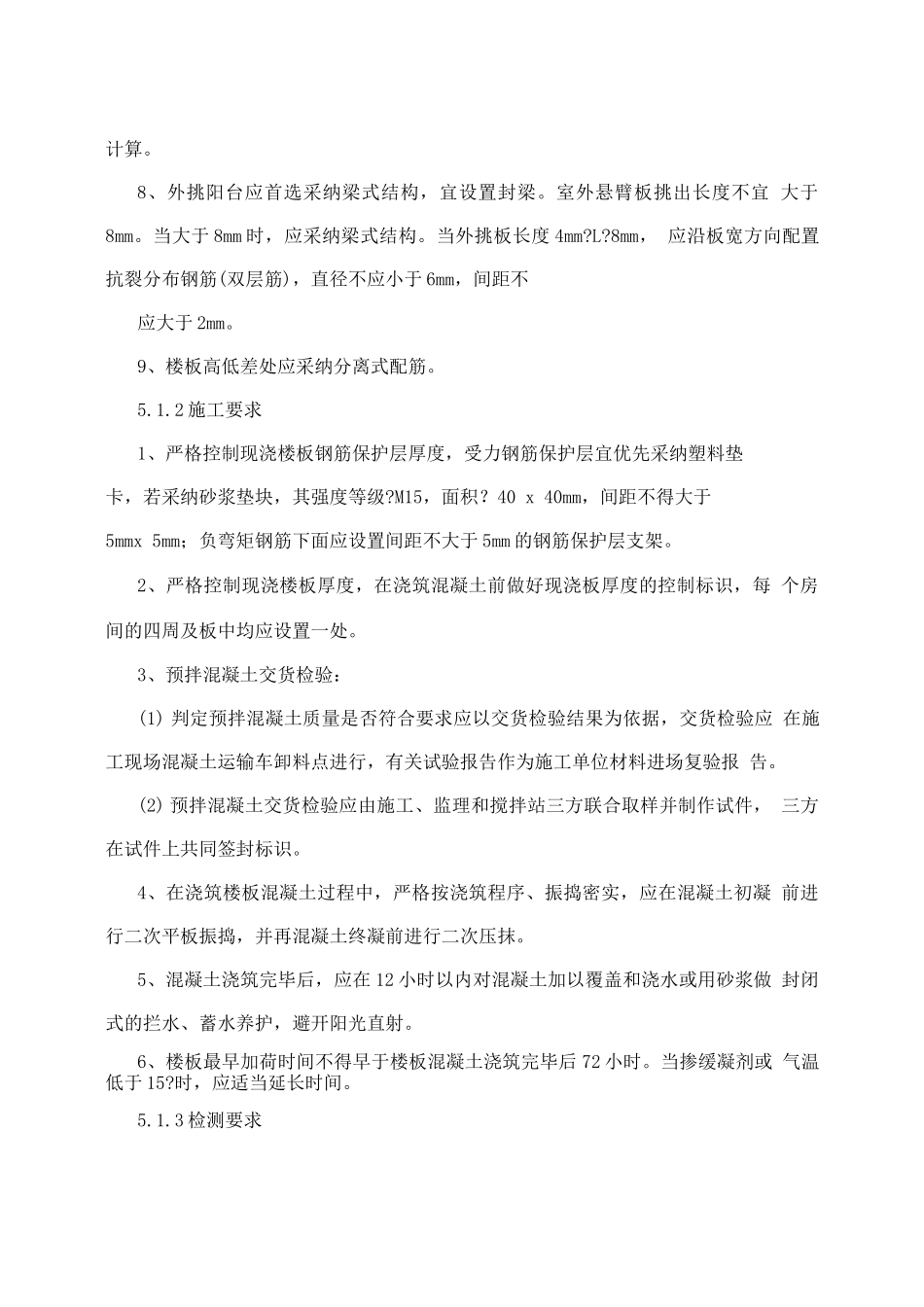

8、外挑阳台应首选采纳梁式结构,宜设置封梁
室外悬臂板挑出长度不宜 大于8mm
当大于 8mm 时,应采纳梁式结构
当外挑板长度 4mm
8mm, 应沿板宽方向配置抗裂分布钢筋(双层筋),直径不应小于
