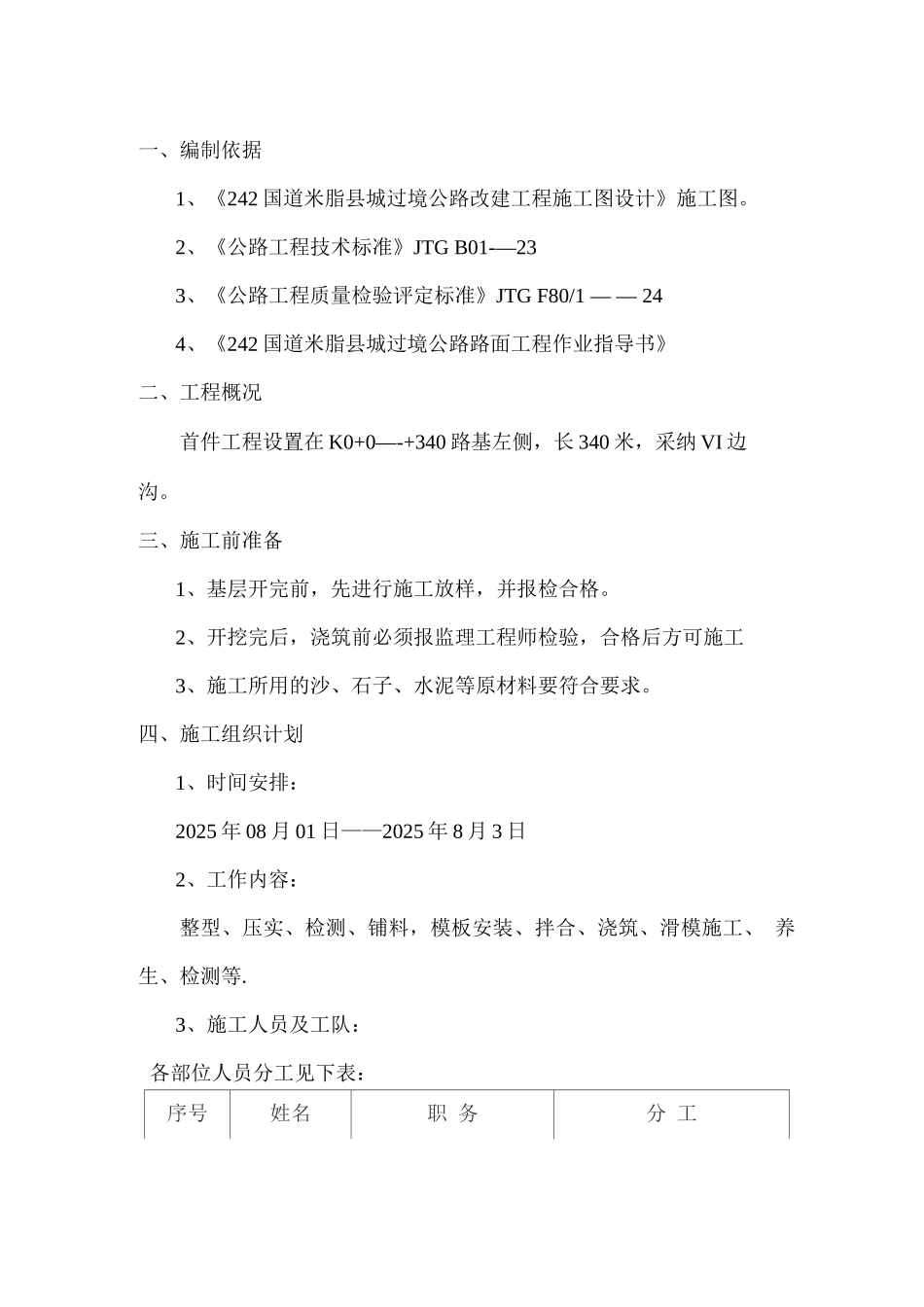

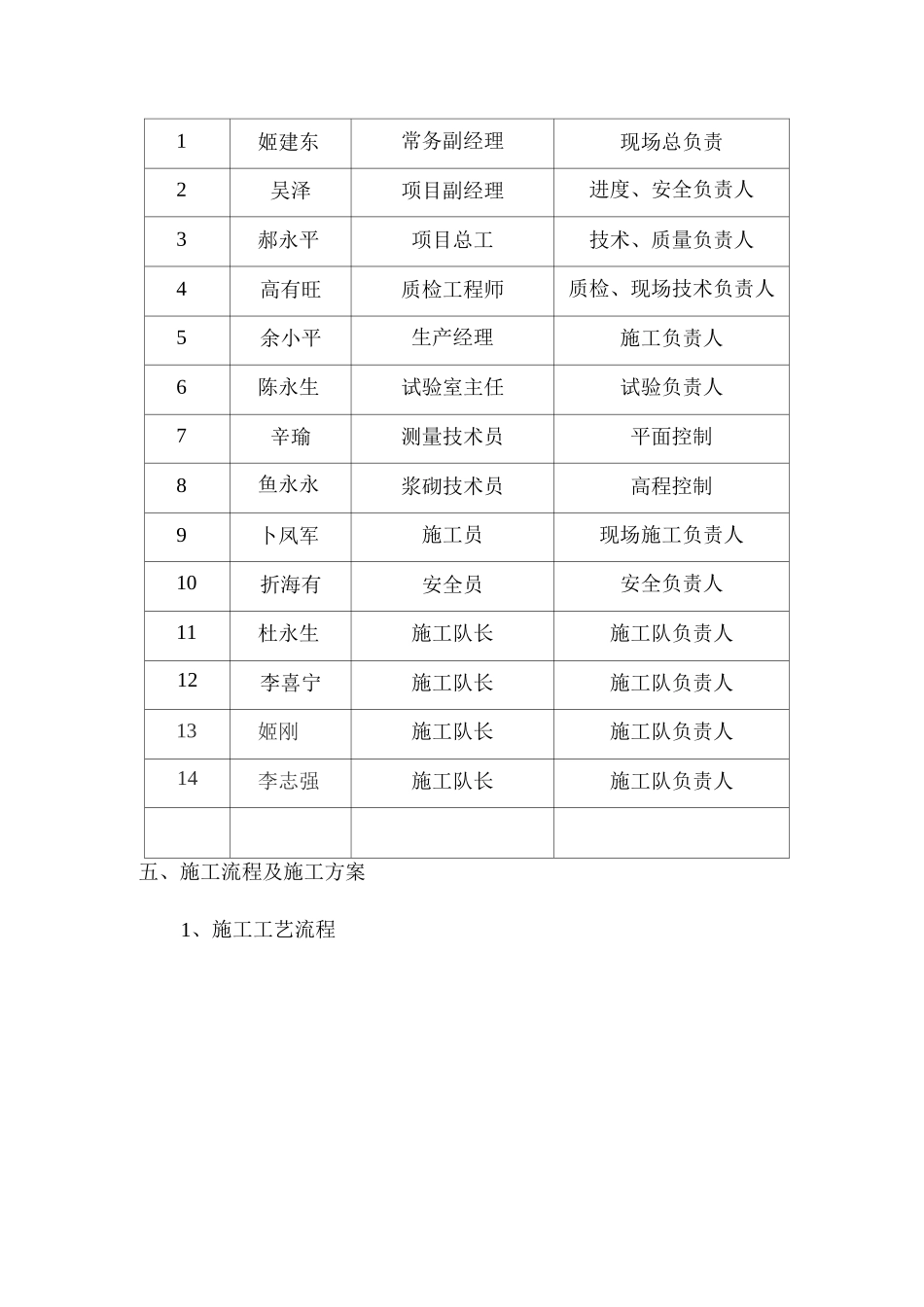

G242 米脂过境公路改建工程 LM-1 合同段边沟首件工程施工方案编制:审核:审批:榆林市凤城路桥工程有限公司G242 米脂县城过境公路改建工程 LM—1 项目经理部 2025 年 08 月01 日边沟首件工程施工方案一、编制依据1、《242 国道米脂县城过境公路改建工程施工图设计》施工图。2、《公路工程技术标准》JTG B01-—233、《公路工程质量检验评定标准》JTG F80/1 — — 244、《242 国道米脂县城过境公路路面工程作业指导书》二、工程概况首件工程设置在 K0+0—-+340 路基左侧,长 340 米,采纳 VI 边 沟。三、施工前准备1、基层开完前,先进行施工放样,并报检合格。2、开挖完后,浇筑前必须报监理工程师检验,合格后方可施工3、施工所用的沙、石子、水泥等原材料要符合要求。四、施工组织计划1、时间安排:2025 年 08 月 01 日——2025 年 8 月 3 日2、工作内容:整型、压实、检测、铺料,模板安装、拌合、浇筑、滑模施工、 养生、检测等.3、施工人员及工队:各部位人员分工见下表:序号姓名职 务分 工1姬建东常务副经理现场总负责2吴泽项目副经理进度、安全负责人3郝永平项目总工技术、质量负责人4高有旺质检工程师质检、现场技术负责人5余小平生产经理施工负责人6陈永生试验室主任试验负责人7辛瑜测量技术员平面控制8鱼永永浆砌技术员高程控制9卜凤军施工员现场施工负责人10折海有安全员安全负责人11杜永生施工队长施工队负责人12李喜宁施工队长施工队负责人13姬刚施工队长施工队负责人14李志强施工队长施工队负责人五、施工流程及施工方案1、施工工艺流程2、施工方案1、放样施工前,应进行边沟施工放样。2、开挖人工配合挖机开挖沟槽,首先挖机大致开挖,然后人工精细修整、 并夯实.3、底板混凝土浇筑沟槽验收合格后,底板模板经过监理工程师验模后为保证底板整 体性,混凝土一次连续浇筑完毕。混凝土震捣采纳震捣器震捣,混凝土振捣密实后,检查平整度, 高的铲掉,凹的补平,用水平的刮械刮平,表面再用木抹子搓平,铁抹 子收光。混凝土养护采纳覆盖塑料薄膜保湿养护。4、模板模板工程采纳木模板按设计图纸尺寸制成框格,模板采纳愣木加 以固定.模板制作和安装要具备支立牢固、板缝紧密、表面平整、线 条顺直,每 10 米设置一道伸缩缝。砼拆模时间以不损坏成品砼板来 确定,并对模板及时清洁、整修以便再用。5、沟壁混凝土的浇筑;在沟壁混凝土浇筑以前,应将模板先进行湿润,然后在模板底部 先填...
