运输设备安装、撤除安全技术操作章程一、一般规定第 91 条 综采工作面三机的安装应根据采区和工作面的运煤巷道布置情况,确定其安装顺序和安装方法
第 92 条 三机设备进入工作面根据按章程序编号排好顺序
第 93 条 三机安装、撤除中的起吊工作要根据《综采设备起重操作章程》规定执行
第 94 条 三机安装、撤除工作中的安全注意事项和标准要求按《综采工作面机电设备安装、撤除作业章程》执行
第 95 条 三机的撤除顺序一般是:带式输送机、转载机与破裂机、工作面刮板输送机
二、工作面刮板输送机的安装第 96 条 工作面刮板输送机先于支架安装前定位铺设好溜槽
综采放顶煤工作面有前、后两部输送机,安装方法相同
第 97 条 输送机各部件通过铺设在切眼内的安装轨道,按顺序依次运入并卸在安装地点第 98 条 工作面输送机的安装方法大体有两种:上行安装下行安装
安装前要根据《综采工作面设备布置图》和相关部门给定的尺寸确定机头或机尾的安装位置
安装程序及方法如下:1、按给定位置先将机头(或机尾)各部件运入到位,依次组就位
2、依次运入,安装过渡溜槽、中间溜槽

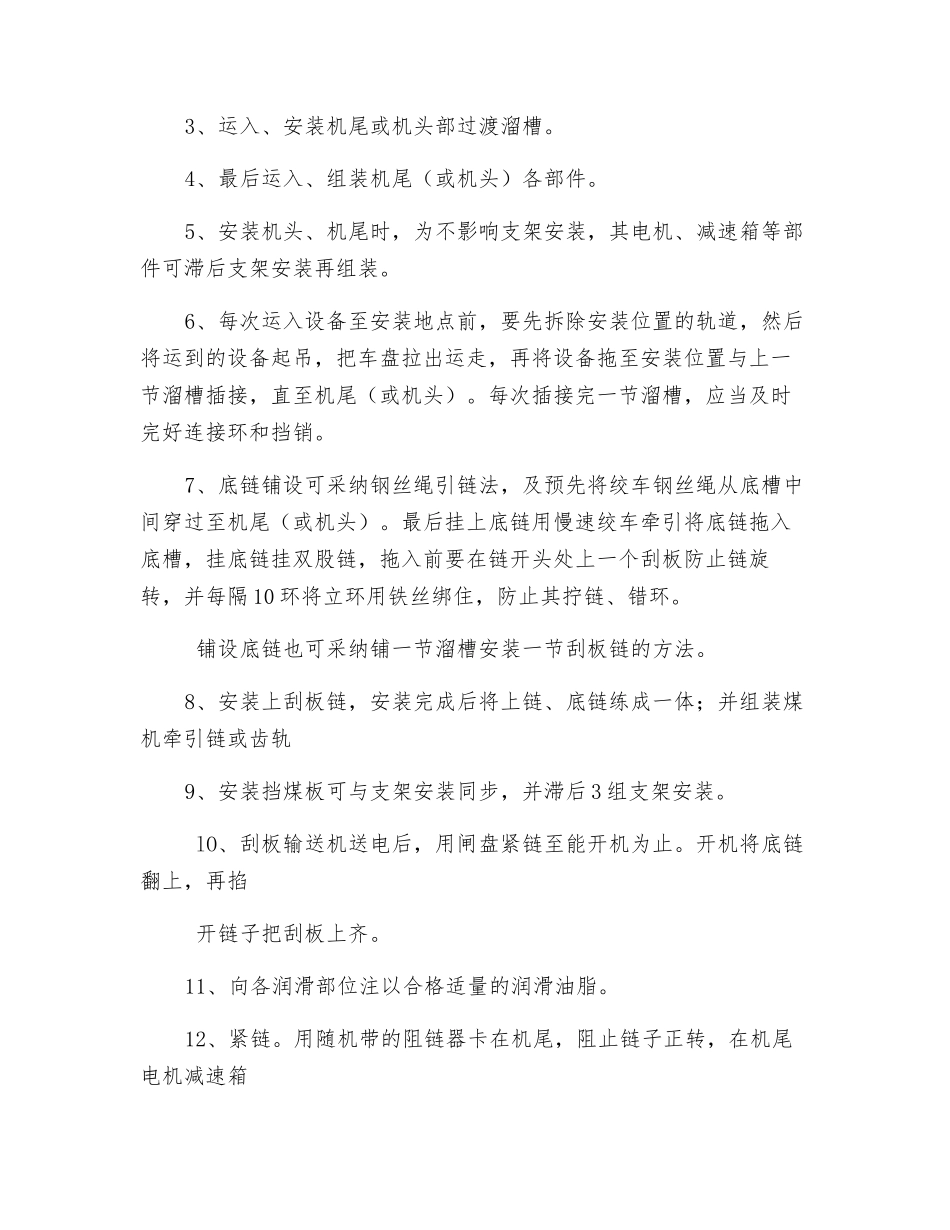

3、运入、安装机尾或机头部过渡溜槽
4、最后运入、组装机尾(或机头)各部件
5、安装机头、机尾时,为不影响支架安装,其电机、减速箱等部件可滞后支架安装再组装
6、每次运入设备至安装地点前,要先拆除安装位置的轨道,然后将运到的设备起吊,把车盘拉出运走,再将设备拖至安装位置与上一节溜槽插接,直至机尾(或机头)
每次插接完一节溜槽,应当及时完好连接环和挡销
7、底链铺设可采纳钢丝绳引链法,及预先将绞车钢丝绳从底槽中间穿过至机尾(或机头)
最后挂上底链用慢速绞车牵引将底链拖入底槽,挂底链挂双股链,拖入前要在链开头处上一个刮板防止链旋转,并每隔 10 环将立环用铁丝绑住,防止其拧链、错环
铺设底链也可采纳铺一节溜槽安装一节刮板链的方法
