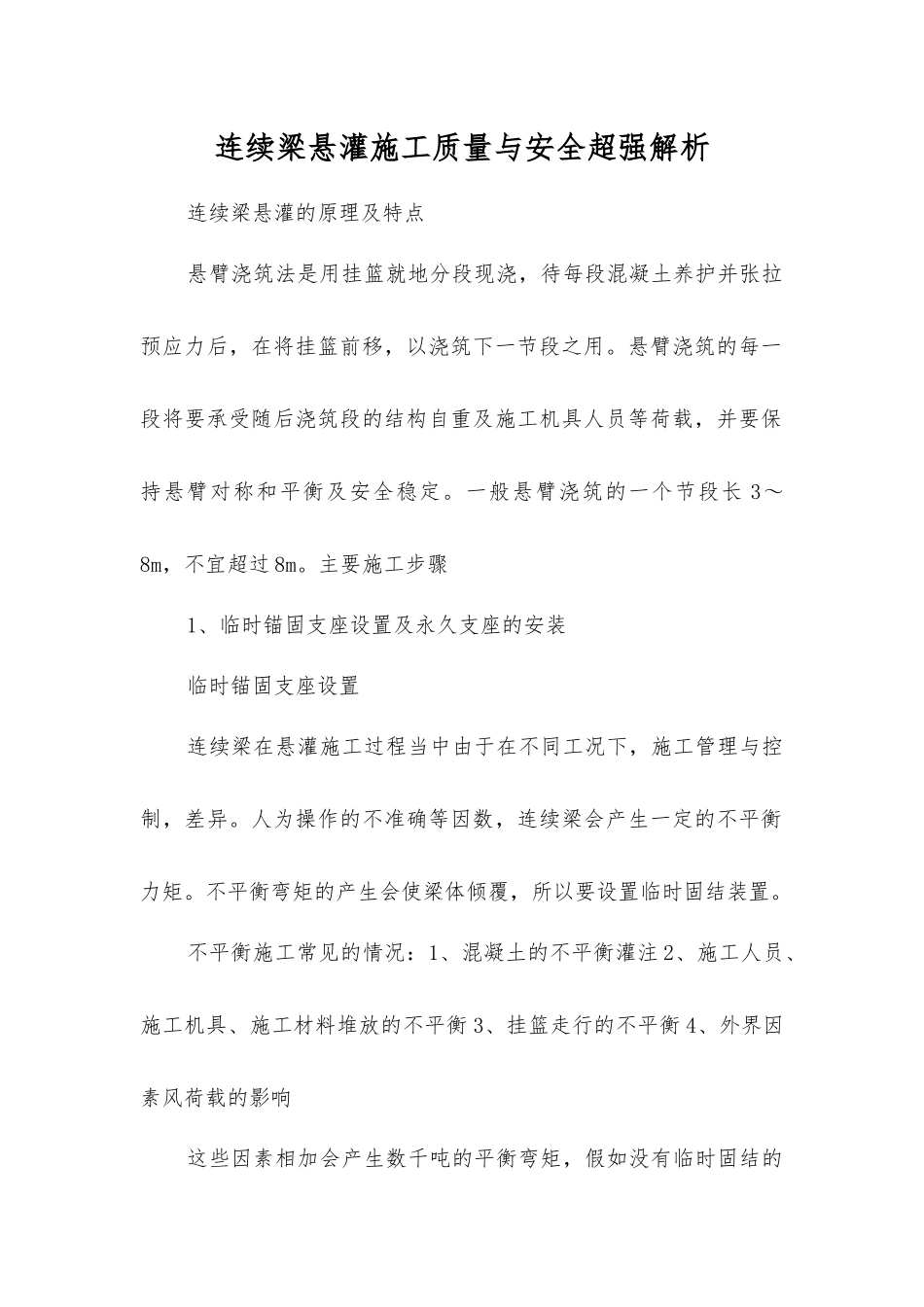

连续梁悬灌施工质量与安全超强解析连续梁悬灌的原理及特点悬臂浇筑法是用挂篮就地分段现浇,待每段混凝土养护并张拉预应力后,在将挂篮前移,以浇筑下一节段之用
悬臂浇筑的每一段将要承受随后浇筑段的结构自重及施工机具人员等荷载,并要保持悬臂对称和平衡及安全稳定
一般悬臂浇筑的一个节段长 3~8m,不宜超过 8m
主要施工步骤1、临时锚固支座设置及永久支座的安装临时锚固支座设置连续梁在悬灌施工过程当中由于在不同工况下,施工管理与控制,差异
人为操作的不准确等因数,连续梁会产生一定的不平衡力矩
不平衡弯矩的产生会使梁体倾覆,所以要设置临时固结装置
不平衡施工常见的情况:1、混凝土的不平衡灌注 2、施工人员、施工机具、施工材料堆放的不平衡 3、挂篮走行的不平衡 4、外界因素风荷载的影响这些因素相加会产生数千吨的平衡弯矩,假如没有临时固结的限制,梁体很容易就倾覆
设置方法及形式:墩顶设置混凝土临时支座、临时支墩支墩设计与计算:连续梁临时支座的设计一般以设计图纸提供的不平衡弯矩数据为设计依据即可

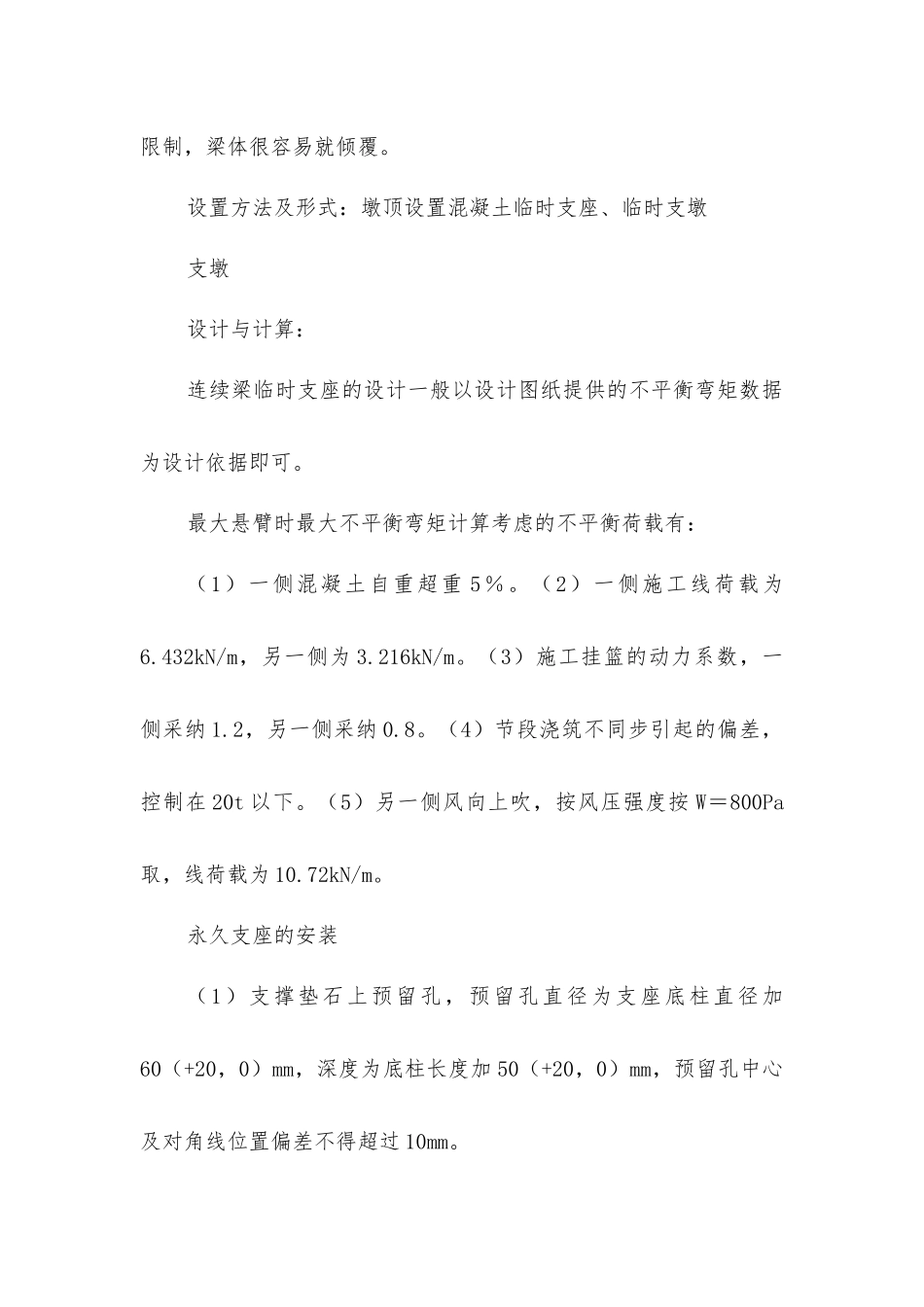

最大悬臂时最大不平衡弯矩计算考虑的不平衡荷载有:(1)一侧混凝土自重超重 5%
(2)一侧施工线荷载为6
432kN/m,另一侧为 3
216kN/m
(3)施工挂篮的动力系数,一侧采纳 1
2,另一侧采纳 0
(4)节段浇筑不同步引起的偏差,控制在 20t 以下
(5)另一侧风向上吹,按风压强度按 W=800Pa取,线荷载为 10
72kN/m
永久支座的安装(1)支撑垫石上预留孔,预留孔直径为支座底柱直径加60(+20,0)mm,深度为底柱长度加 50(+20,0)mm,预留孔中心及对角线位置偏差不得超过 10mm
(2)安装前先将每个垫石中心十字线用墨线弹出,安装后要检查支座中心十字线是否和垫石中心十字线重合,如没有重合,继续调整直到重合
用混凝土楔块楔入支座四角,找平支座,并将支座底面调整
