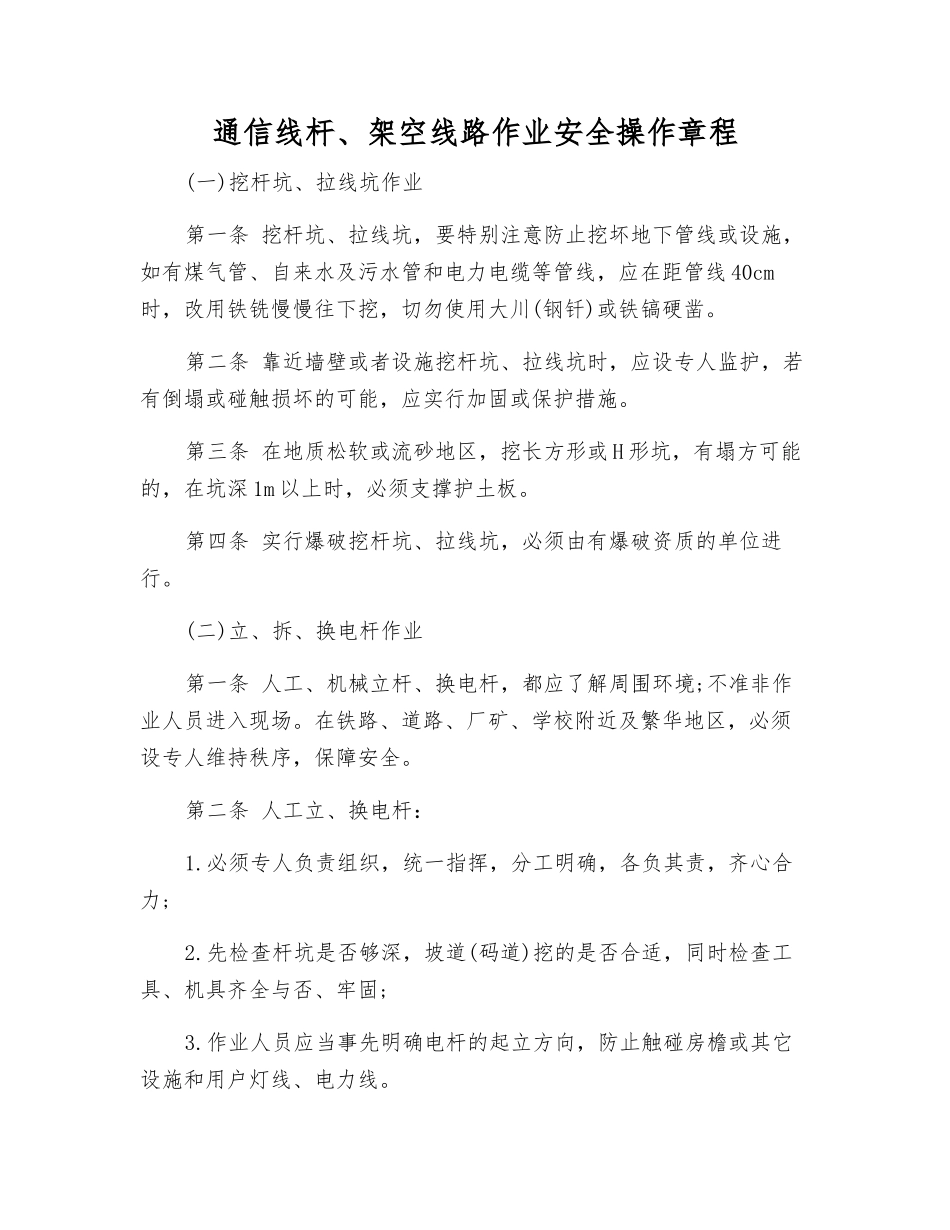

通信线杆、架空线路作业安全操作章程(一)挖杆坑、拉线坑作业第一条 挖杆坑、拉线坑,要特别注意防止挖坏地下管线或设施,如有煤气管、自来水及污水管和电力电缆等管线,应在距管线 40cm时,改用铁铣慢慢往下挖,切勿使用大川(钢钎)或铁镐硬凿
第二条 靠近墙壁或者设施挖杆坑、拉线坑时,应设专人监护,若有倒塌或碰触损坏的可能,应实行加固或保护措施
第三条 在地质松软或流砂地区,挖长方形或 H 形坑,有塌方可能的,在坑深 1m 以上时,必须支撑护土板
第四条 实行爆破挖杆坑、拉线坑,必须由有爆破资质的单位进行
(二)立、拆、换电杆作业第一条 人工、机械立杆、换电杆,都应了解周围环境;不准非作业人员进入现场
在铁路、道路、厂矿、学校附近及繁华地区,必须设专人维持秩序,保障安全
第二条 人工立、换电杆:1
必须专人负责组织,统一指挥,分工明确,各负其责,齐心合力;2
先检查杆坑是否够深,坡道(码道)挖的是否合适,同时检查工具、机具齐全与否、牢固;3
作业人员应当事先明确电杆的起立方向,防止触碰房檐或其它设施和用户灯线、电力线
在山坡上或地势不平地区立杆或立较长电杆,必须要使用夹扛和栓幌绳

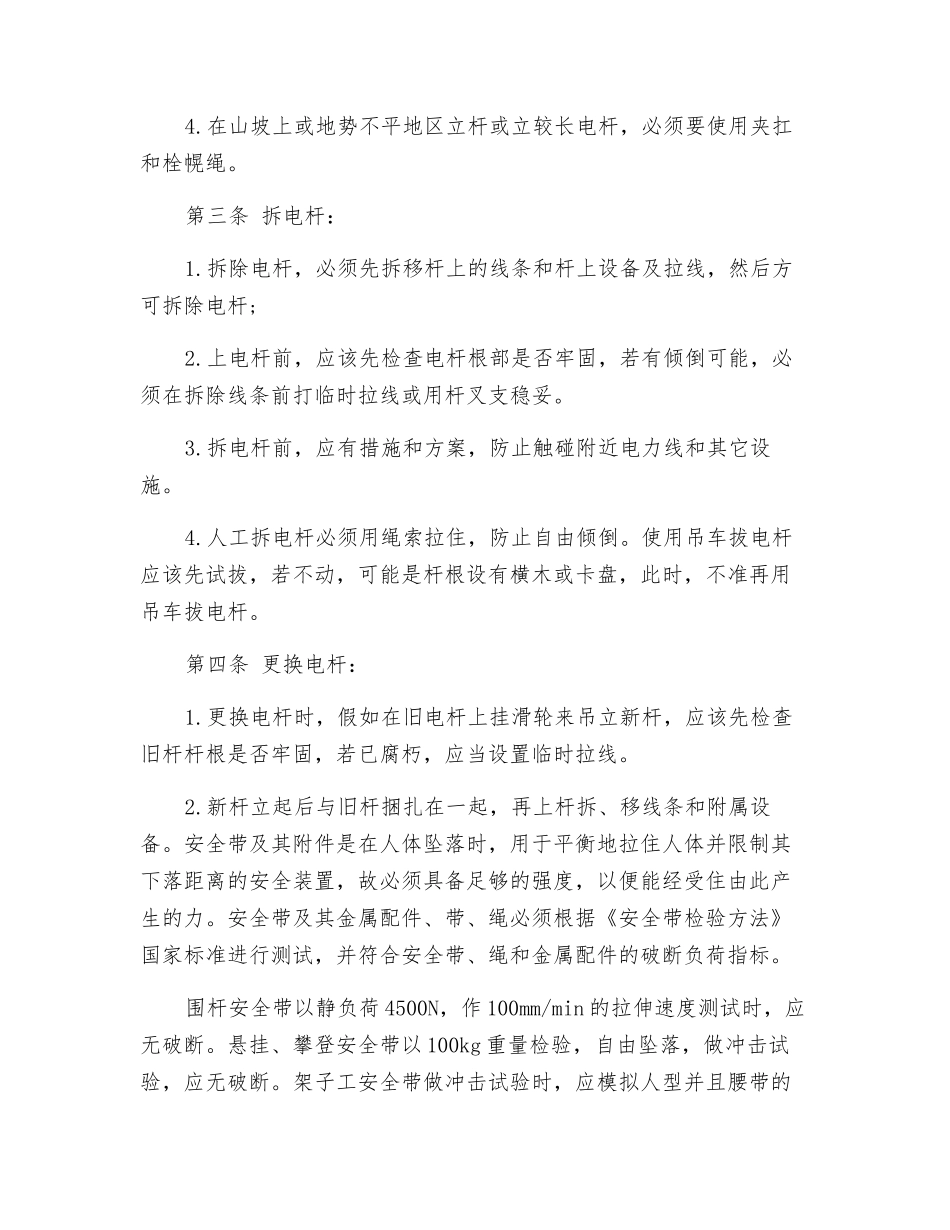

第三条 拆电杆:1
拆除电杆,必须先拆移杆上的线条和杆上设备及拉线,然后方可拆除电杆;2
上电杆前,应该先检查电杆根部是否牢固,若有倾倒可能,必须在拆除线条前打临时拉线或用杆叉支稳妥
拆电杆前,应有措施和方案,防止触碰附近电力线和其它设施
人工拆电杆必须用绳索拉住,防止自由倾倒
使用吊车拔电杆应该先试拔,若不动,可能是杆根设有横木或卡盘,此时,不准再用吊车拔电杆
第四条 更换电杆:1
更换电杆时,假如在旧电杆上挂滑轮来吊立新杆,应该先检查旧杆杆根是否牢固,若已腐朽,应当设置临时拉线

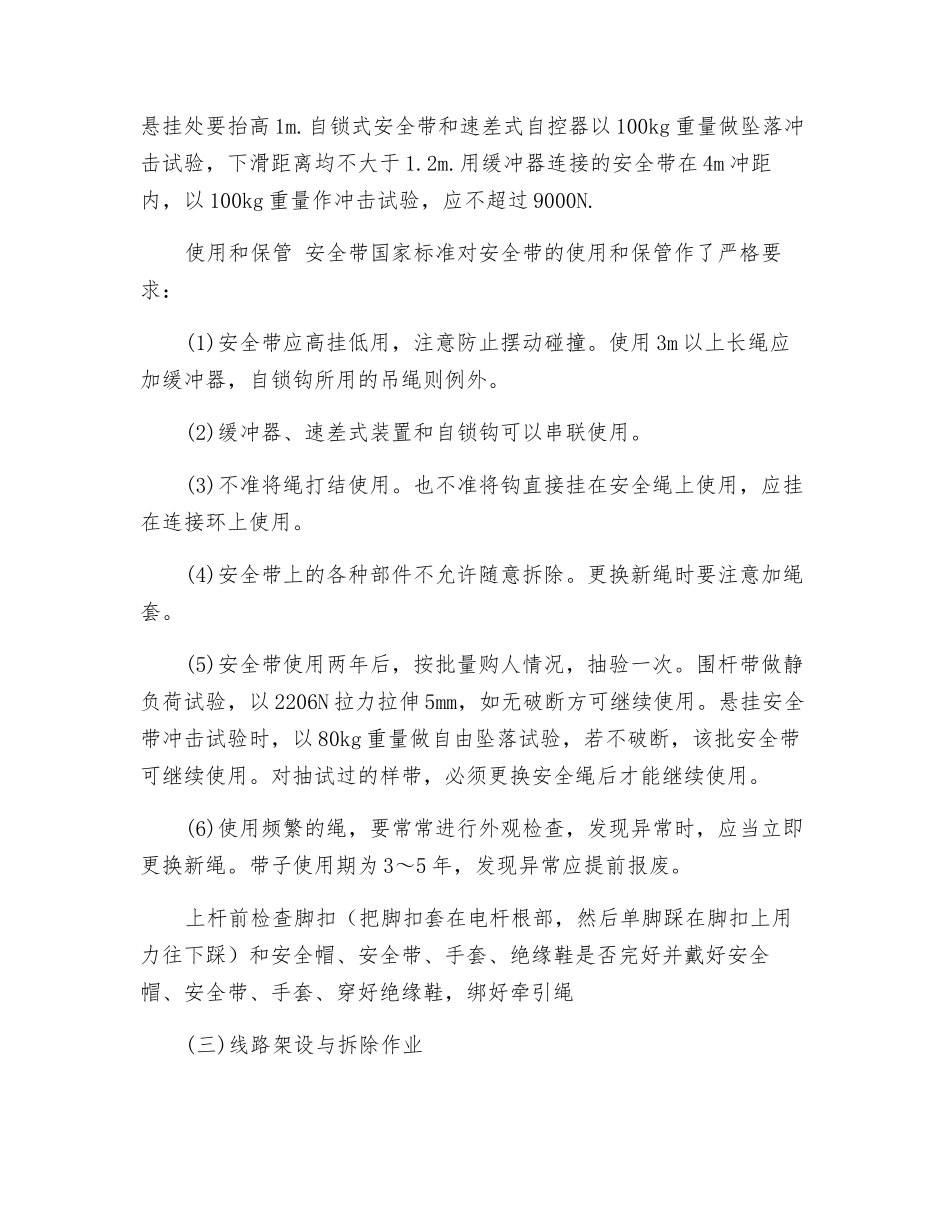

新杆立起后与旧杆捆扎在一起,再上杆拆、移线条和附属设备
安全带及其附件是在人体坠落时,用于平衡地拉住人体并限
