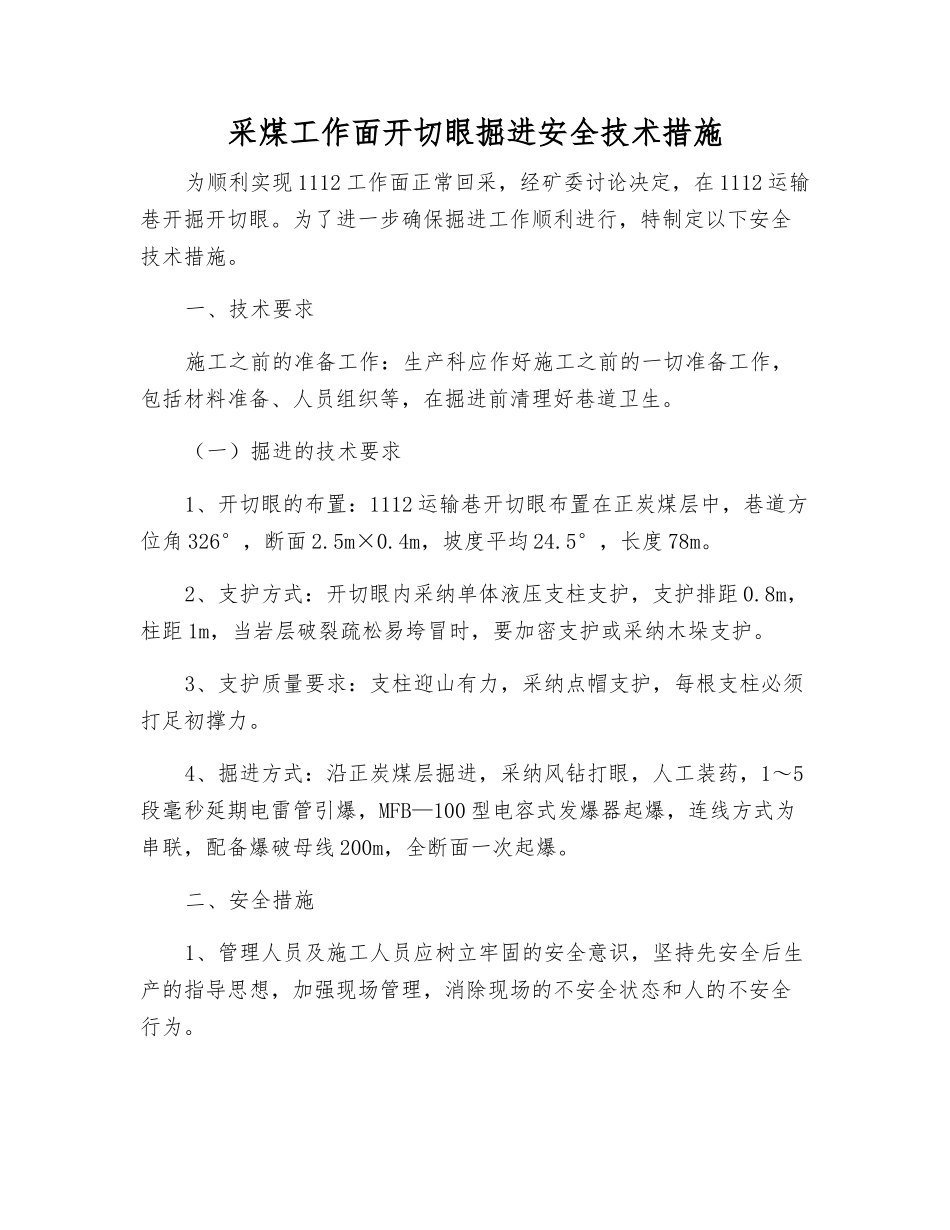

采煤工作面开切眼掘进安全技术措施为顺利实现 1112 工作面正常回采,经矿委讨论决定,在 1112 运输巷开掘开切眼。为了进一步确保掘进工作顺利进行,特制定以下安全技术措施。一、技术要求施工之前的准备工作:生产科应作好施工之前的一切准备工作,包括材料准备、人员组织等,在掘进前清理好巷道卫生。(一)掘进的技术要求1、开切眼的布置:1112 运输巷开切眼布置在正炭煤层中,巷道方位角 326°,断面 2.5m×0.4m,坡度平均 24.5°,长度 78m。2、支护方式:开切眼内采纳单体液压支柱支护,支护排距 0.8m,柱距 1m,当岩层破裂疏松易垮冒时,要加密支护或采纳木垛支护。3、支护质量要求:支柱迎山有力,采纳点帽支护,每根支柱必须打足初撑力。4、掘进方式:沿正炭煤层掘进,采纳风钻打眼,人工装药,1~5段毫秒延期电雷管引爆,MFB—100 型电容式发爆器起爆,连线方式为串联,配备爆破母线 200m,全断面一次起爆。二、安全措施1、管理人员及施工人员应树立牢固的安全意识,坚持先安全后生产的指导思想,加强现场管理,消除现场的不安全状态和人的不安全行为。2、严格执行敲帮问顶制度,每班进入作业点前,带班队长、安全员或班组长必须对工作范围以内巷道进行认真地安全检查,发现有安全隐患要立即组织处理。在操作过程当中必须随时注意顶帮岩层及开切眼内的支护情况,发现有安全隐患时,必须立即进行处理,以保证人员操作、通行安全。3、通风及瓦斯管理:3.1、瓦检员坚持“一炮三检制”、杜绝空班漏检和假检,严格执行瓦斯管理制度。凡检查到瓦斯超限时,工作面必须立即停止作业,瓦检员必须配合局部通风机司机进行处理,并及时进行上报跟班民警,跟班民警应当立即报告调度室。待瓦斯处理完毕,经检查符合《规程》要求,方可恢复生产;3.2、必须保证风量供给充足的前提下作业,严禁无风或风量不足作业;3.3、采纳局部通风机压入式通风,局部通风机必须安装风-电、瓦-电闭锁;3.4、风筒末端距碛头不大于 5m。4、钻眼爆破工作:4.1 放炮前必须由跟班组长指定专人按“三警戒”(警戒人、警戒绳、警戒牌)要求设置警戒,且每处警戒不能少于两个人,清点人数,确保无误后,发出放炮警号,等待 5s 后,方可下达放炮命令,放炮距离不能低于 100m。4.2、装配起爆药卷时,必须严格遵守下述规定:(1)加工引药、装药和联线工作必须由协炮员在跟班民警的监控下进行;(2)必须在顶板完好、支架完整、避开电气设备和导电体的爆破工作地...
