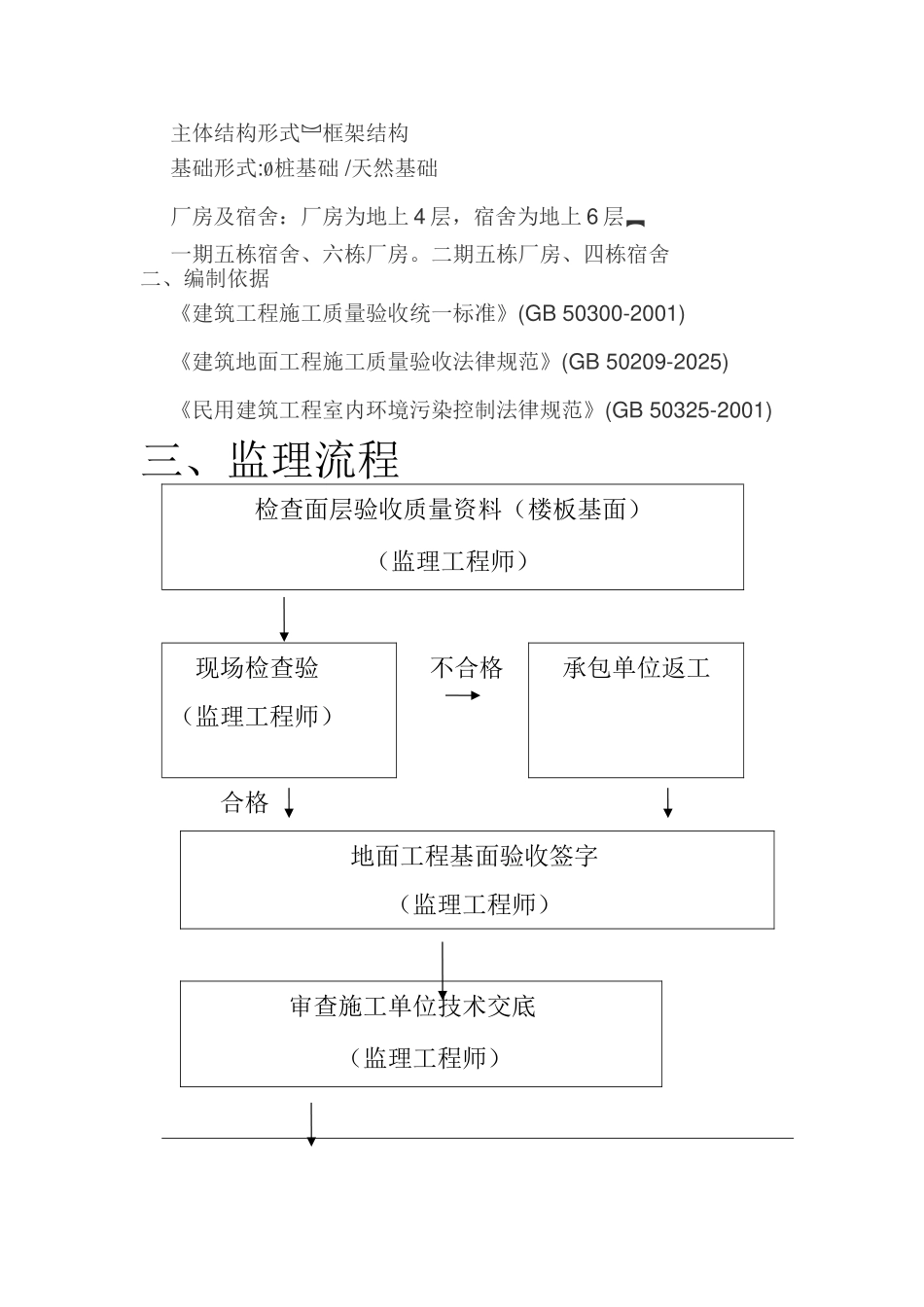

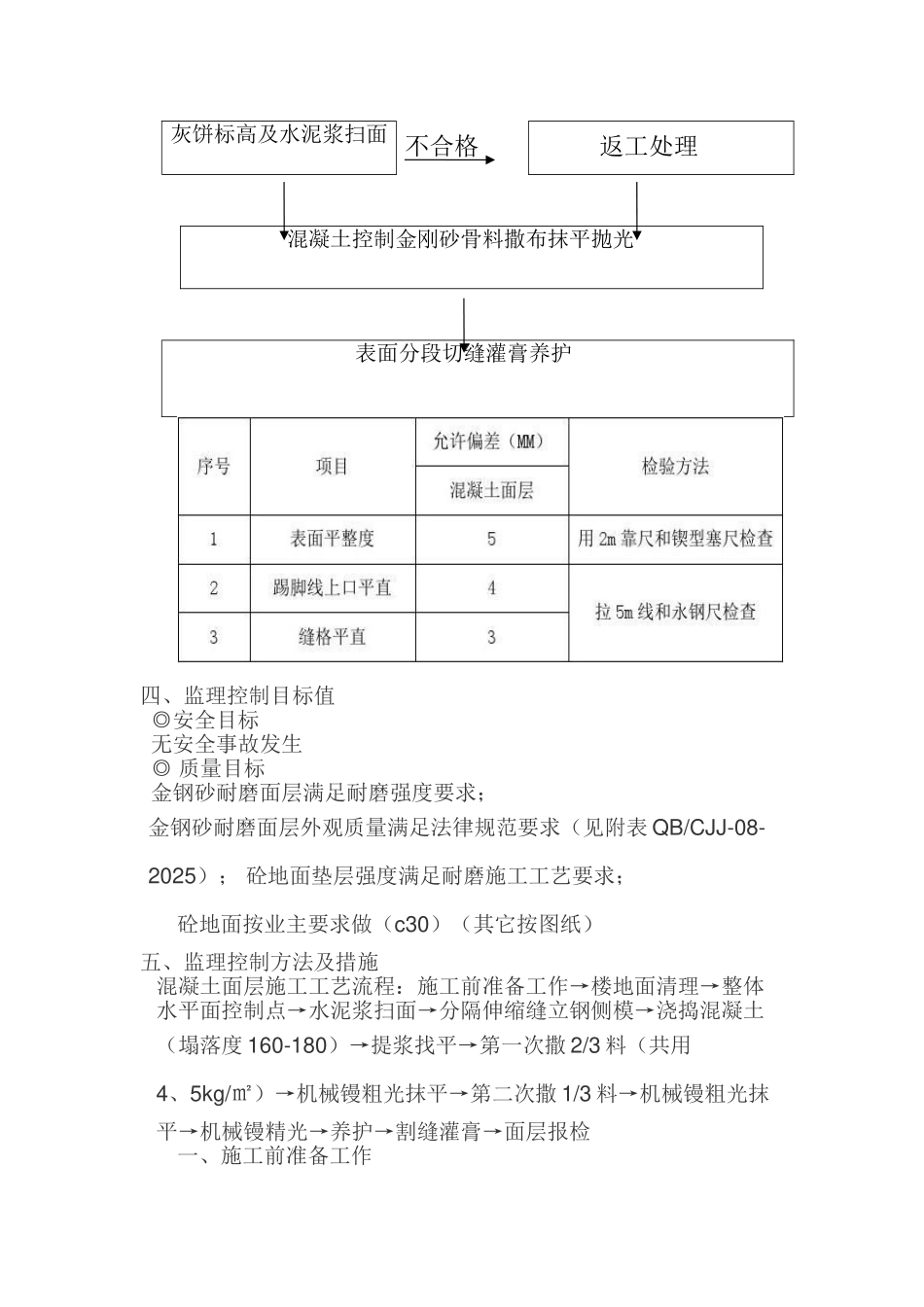

金刚砂耐磨地面施工监理细则编制人: 审批人:编制日期: 2025 年 6 月 10 日章节 一、工程概况及特点 二、编制依据 三、监理流程四、监理控制目标值 五、监理控制方法及措施一、 工程概况及特点工程名称 长晟家具制造研发项目 建设单位 长晟家具制造研发有限公司 设计单位 广东华方工程设计有限公司 勘察单位 湛江粤西地质工程勘测院 承包单位 东莞 富盛建筑工程有限公司 建筑面积 149263、93㎡ 其中一期为76971、76㎡/ 二期为72292、93㎡。主体结构形式框架结构 基础形式:桩基础 /天然基础厂房及宿舍:厂房为地上 4 层,宿舍为地上 6 层一期五栋宿舍、六栋厂房。二期五栋厂房、四栋宿舍二、编制依据《建筑工程施工质量验收统一标准》(GB 50300-2001)《建筑地面工程施工质量验收法律规范》(GB 50209-2025)《民用建筑工程室内环境污染控制法律规范》(GB 50325-2001)三、监理流程检查面层验收质量资料(楼板基面)(监理工程师)现场检查验(监理工程师)不合格承包单位返工合格地面工程基面验收签字 (监理工程师)审查施工单位技术交底(监理工程师)灰饼标高及水泥浆扫面 不合格返工处理混凝土控制金刚砂骨料撒布抹平抛光表面分段切缝灌膏养护四、监理控制目标值◎安全目标无安全事故发生◎ 质量目标金钢砂耐磨面层满足耐磨强度要求;金钢砂耐磨面层外观质量满足法律规范要求(见附表 QB/CJJ-08-2025); 砼地面垫层强度满足耐磨施工工艺要求;砼地面按业主要求做(c30)(其它按图纸)五、监理控制方法及措施混凝土面层施工工艺流程:施工前准备工作→楼地面清理→整体水平面控制点→水泥浆扫面→分隔伸缩缝立钢侧模→浇捣混凝土(塌落度 160-180)→提浆找平→第一次撒 2/3 料(共用4、5kg/㎡)→机械镘粗光抹平→第二次撒 1/3 料→机械镘粗光抹平→机械镘精光→养护→割缝灌膏→面层报检一、施工前准备工作1、基层处理。清理基表 将建筑垃圾清理洁净琢毛。2、要求及时报送耐磨施工方案。3、金钢砂耐磨材料报验○金钢砂耐磨材料进场须提供材料得产品合格证书、性能检测报告、进场检验记录、产品使用说明。 ○金钢砂耐磨材料要求现场取样送检复试,复试检测不合格得产品坚决予以清退出场;未能及时提供复试检测报告得视同检测不合格。※必须确保使用得原材料就是合格产品。4、金钢砂耐磨材料分仓放置○耐磨材料(袋装)按数量【=跨区建筑面积×每平方米材料耗用量...
