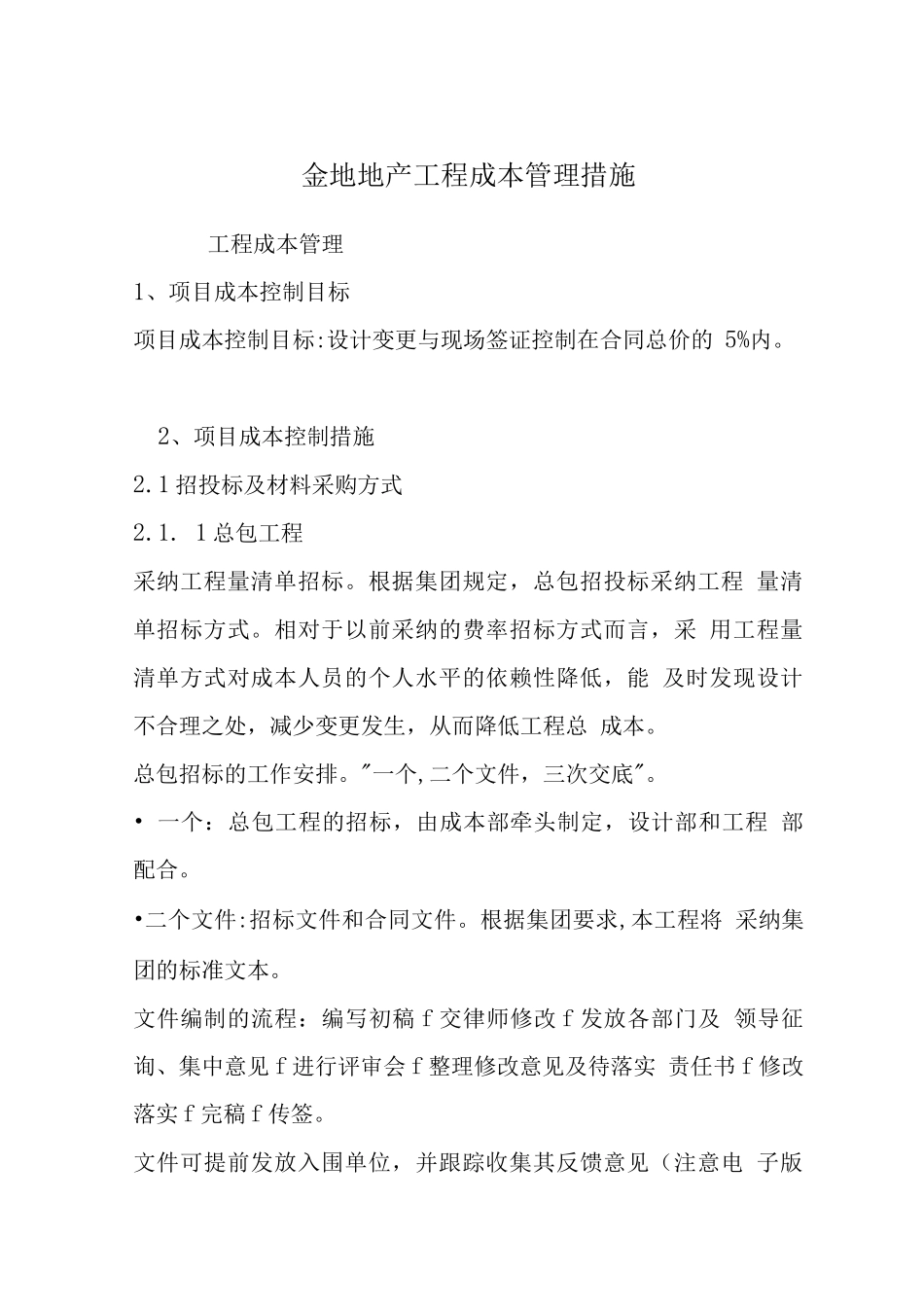

金地地产工程成本管理措施工程成本管理1、项目成本控制目标项目成本控制目标:设计变更与现场签证控制在合同总价的 5%内
2、项目成本控制措施2
1 招投标及材料采购方式2
1 总包工程采纳工程量清单招标
根据集团规定,总包招投标采纳工程 量清单招标方式
相对于以前采纳的费率招标方式而言,采 用工程量清单方式对成本人员的个人水平的依赖性降低,能 及时发现设计不合理之处,减少变更发生,从而降低工程总 成本
总包招标的工作安排
"一个,二个文件,三次交底"
• 一个:总包工程的招标,由成本部牵头制定,设计部和工程 部配合
•二个文件:招标文件和合同文件
根据集团要求,本工程将 采纳集团的标准文本
文件编制的流程:编写初稿 f 交律师修改 f 发放各部门及 领导征询、集中意见 f 进行评审会 f 整理修改意见及待落实 责任书 f 修改落实 f 完稿 f 传签

文件可提前发放入围单位,并跟踪收集其反馈意见(注意电 子版不能外泄)
对招标小组、造价咨询单位、入围单位分别 进行交底
分包工程及甲购材料招标对于甲方分包工程、甲供设备材料,均要求采纳招标方式,实 行"货比三家、择优选用",采纳合理低价中标的原则,降低工 程成本
具体招标原则如下:1)合同金额在 20 万元以上的施工项目及 10 万元以上的材料 /设备采购项目必须进行招标,如实在不具备招标条件(入围 单位少于 3 家)在经过招标小组讨论同意后可进行议标
2)合同金额在 5 万-20 万元的施工项目及 2 万-10 万元的材 料/设备采购项目在经过招标小组讨论同意后可进行议标
3)零星工程
合同金额在 5 万以下的施工项目和 2 万元以下 的设备/材料采购项目
4)特别工程
不属于零星工程范畴,由政府部门指定,或是市 场上只有独家经营的工程,在经过招标小组讨论同意后可由 各负责部门直接进行委托
