钢梁施工方案编制:审核:批准:一、适用范围适用于焦作电厂上大压小异地工程主厂房钢梁单项和综合安装

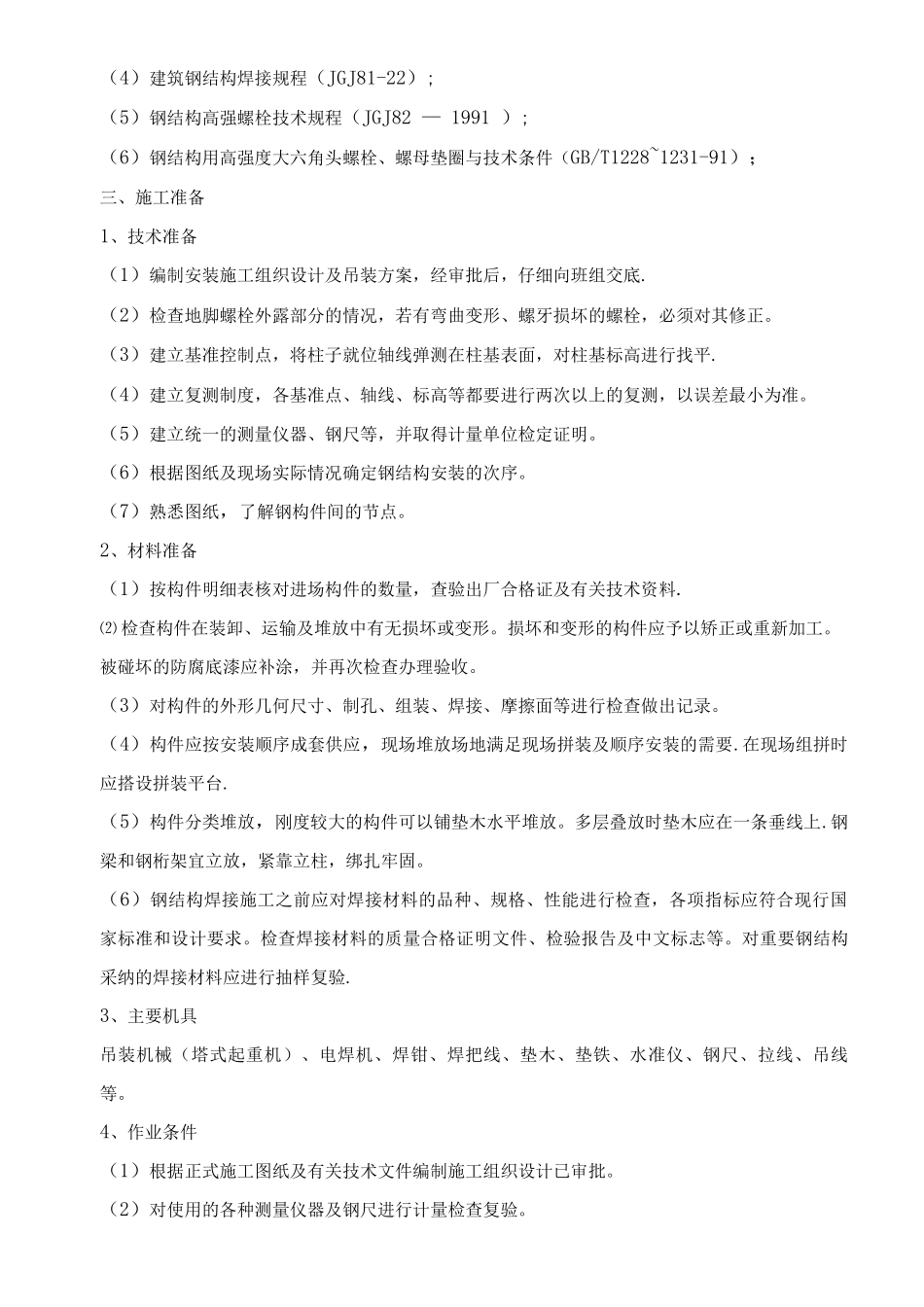

二、引用标准(1) 钢结构工程施工质量验收法律规范(GB50205 — 21);(2) 建筑工程施工质量验收统一标准(GB503 — 21);(3) 工程测量法律规范(GB526-1993);(4)建筑钢结构焊接规程(JGJ81-22);(5)钢结构高强螺栓技术规程(JGJ82 — 1991 );(6)钢结构用高强度大六角头螺栓、螺母垫圈与技术条件(GB/T1228~1231-91);三、施工准备1、技术准备(1)编制安装施工组织设计及吊装方案,经审批后,仔细向班组交底
(2)检查地脚螺栓外露部分的情况,若有弯曲变形、螺牙损坏的螺栓,必须对其修正
(3)建立基准控制点,将柱子就位轴线弹测在柱基表面,对柱基标高进行找平
(4)建立复测制度,各基准点、轴线、标高等都要进行两次以上的复测,以误差最小为准
(5)建立统一的测量仪器、钢尺等,并取得计量单位检定证明
(6)根据图纸及现场实际情况确定钢结构安装的次序
(7)熟悉图纸,了解钢构件间的节点
2、材料准备(1)按构件明细表核对进场构件的数量,查验出厂合格证及有关技术资料
⑵ 检查构件在装卸、运输及堆放中有无损坏或变形
损坏和变形的构件应予以矫正或重新加工
被碰坏的防腐底漆应补涂,并再次检查办理验收
(3)对构件的外形几何尺寸、制孔、组装、焊接、摩擦面等进行检查做出记录
(4)构件应按安装顺序成套供应,现场堆放场地满足现场拼装及顺序安装的需要
在现场组拼时应搭设拼装平台
(5)构件分类堆放,刚度较大的构件可以铺垫木水平堆放
多层叠放时垫木应在一条垂线上
钢梁和钢桁架宜立放,紧靠立柱,绑扎牢固
(6)钢结构焊接施工之前应对焊接材料的品种、规格、性能进行检查,各项指标应符合现行国家标准和设计要求
检查焊接材料的质量合格证明文件、检验报告
