电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

钢筋混凝土化粪池施工方案2

钢筋混凝土化粪池施工方案2_第1页
1/9
钢筋混凝土化粪池施工方案2_第2页
2/9
钢筋混凝土化粪池施工方案2_第3页
3/9

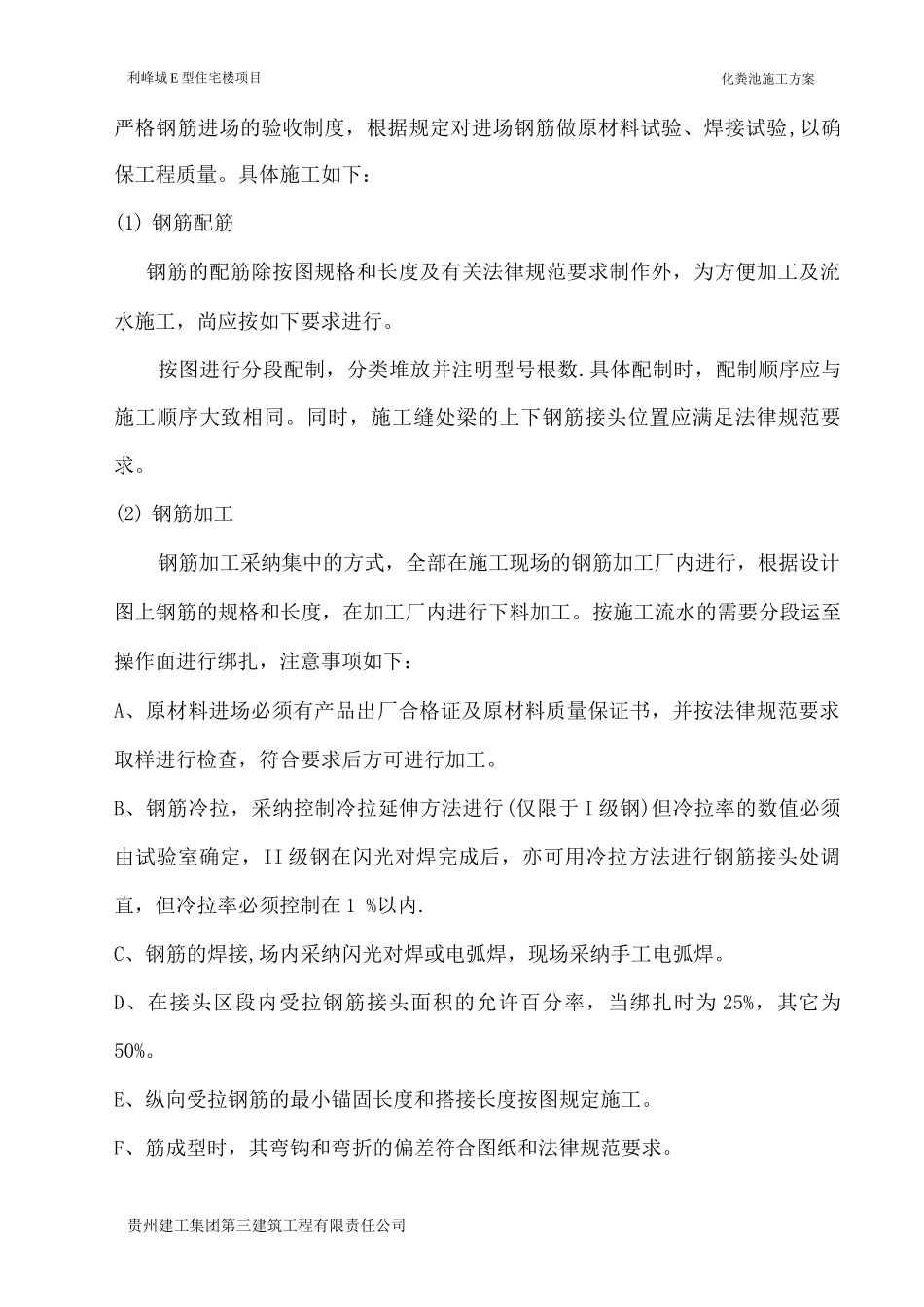

利峰城 E 型住宅楼项目化粪池施工方案化粪池施工方案1、工程概况:本工程化粪池为 13#钢筋混凝土化粪池,有效容积 1 立方米,共 7 座。其做法详见图集,地面可过汽车,每半年清掏一次。砼使用商品砼(商品砼的施工详主体工程商品砼施工方案)2、施工准备.1 施工技术准备内容:组织管理人员做好图纸的会审工作,仔细熟悉设计图纸,了解设计意图、仔细完善施工组织总设计,具体深化施工方案,编制具体的基础施工方案。2 物资准备(1 )内容根据施工方案和进度计划的要求,编制施工机具需要量计划、物质调拨计划,调备充足的施工机械设备(2) 程序① 编制各种物质需要量计划;② 签订物资供应合同;③ 确定物资运输方案;④ 组织物资按计划进场和保管。3 劳动力组织计划内容:贵州建工集团第三建筑工程有限责任公司利峰城 E 型住宅楼项目① 充分利用我司的优点,调选技术素养高、思想好、能吃苦耐劳有丰富实际经验的管理人员组成该工程的项目管理班子,专业工程采纳有资质的专业队伍施工。② 所有人员由项部统一管理,协调指挥,根据施工进度和劳动力用量计划,组织各个工种的人员及时进场,并做好入场教育,对作业班组进行进度计划、安全措施、降低成本、保证质量、质量标准、安全生产、文明施工的交底,使大家能协调、齐心协力地保证本工程能优质高效地运行。3、主要施工方法1. 施工程序化粪池施工主要包括土方挖填,化粪池、进、排水管道等.依据先地下后地上的原则从下往上逐层安排施工,施工时先从化粪池基础,后开始化粪池结构、地下管线施工。化粪池为埋在地下工程;根据设计图纸钢筋砼施工分二次浇捣施工,(底板和部分池壁一次、池壁一次),盖板为预制盖板。2. 土方开挖化粪池区域,清除平整施工场地,开挖采纳挖掘机开挖,采纳 PC-2 挖掘机开挖,汽车运输至场地回填段,边坡按法律规范放坡,基底留 20cm 保护层,用人工开挖到设计高程.开挖应避开扰动开挖面。挖至设计高程后。回填夯实砂砾石,施工砼垫层。(除两座可以大开挖外其它五座都在较深的回填土上,采纳钢板桩防护边坡的方案开挖。详见钢板桩防护方案)3. 钢筋工程钢筋是建筑工程的骨架,对建筑工程内在质量有举足轻重的影响,必须贵州建工集团第三建筑工程有限责任公司化粪池施工方案利峰城 E 型住宅楼项目严格钢筋进场的验收制度,根据规定对进场钢筋做原材料试验、焊接试验,以确保工程质量。具体施工如下:(1) 钢筋配筋钢筋的配筋除按图规格和长度及有...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

钢筋混凝土化粪池施工方案2

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
