钢筋锚杆挂网基坑支护方案编制日期:(注;基底标高-5
97m,电梯井基底标高-7
07m),目前又处在雨季,为确保施工安全,防止边坡塌方,我们建议边坡实行锚杆护坡措施,具体方案如下:一、增加放坡坡度,原按 1
5m 放坡宽度留置,现增加至 2m 宽
二、不够坡度的边坡挂线修直整平
三、钢筋锚杆施工:1、在垂直于边坡的斜面打入@22 钢筋长 2 2
5m,间距沿边坡高度、长度均为 1
5m,外露 2 20mm,便于钢板网焊接
2、钢筋锚杆打入后,边坡满铺 02 钢板网(网格< 60 x 60mm),接头处搭接按> 2mm 用扎丝扎牢
注意,钢板网应与垦 22 钢筋锚杆外露端头点焊,最后用 06 元钢按锚杆间距纵横 1
5m 网格压住钢板网(注:己 6 钢筋应与锚杆筋焊接),防止钢板网滑动,最后用 1: 3 水泥砂浆压实抹光,厚度 40mm (注:转角处附加宽 1m 钢板网,砂浆厚度适当加厚至 50〜60mm)
3、施工顺序从上到下,分段施工,接槎处平整、顺直密实
四、安全要求1、修整边坡前先检查槽岸有无裂纹、塌方等隐患
2、施工前搭设双排脚手架(高 4m),底部加垫板防止下陷
3、高空作业应系安全带
4、严格按安全操作规程施工
五、排水要求1、基底排水主要是排槽底雨水,沿基底四周开挖明排水沟,宽 3 x 深 3 (最深处 3,最浅处 1,中高边低),排水沟内满铺石子(粒径 2-3cm )防止沟壁流砂堵塞,在明沟中间每隔 20-25m 设一处 88、深 6 的集水坑,安装一节,3 混凝土透水管,管底及管外壁用碎石填满
安装水泵将水排至地面水沟内

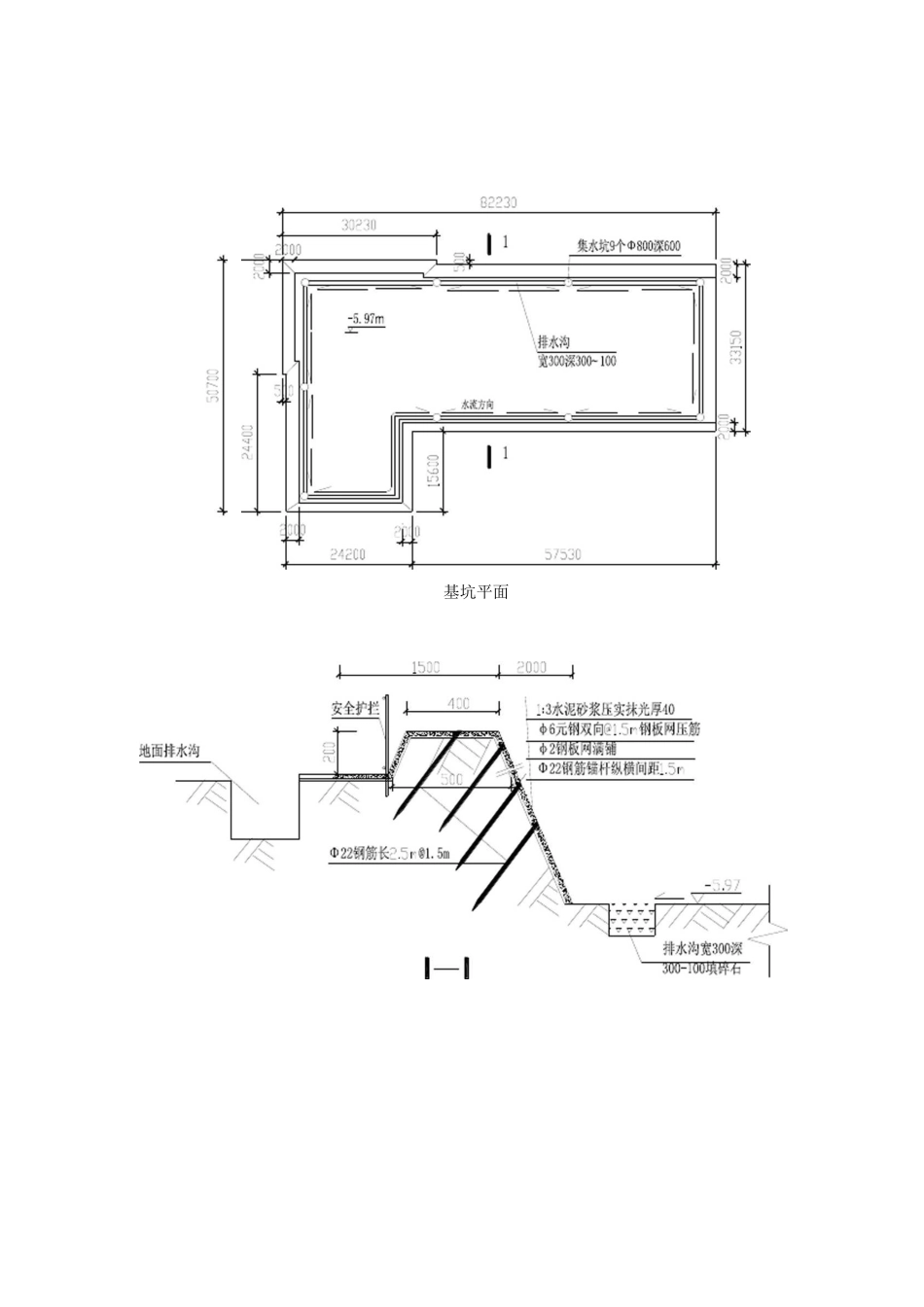

2、槽岸地面排水措施:在做锚杆护坡前,沿基坑岸周围做一挡基坑平面4)6@15OO02 铜板网022@15护坡钢板网示意图,••「门一 X 长• II -||| 砼管集水坑示意图护坡及排水主要实物工程量序号工程名称规格单位数量备注1边坡
