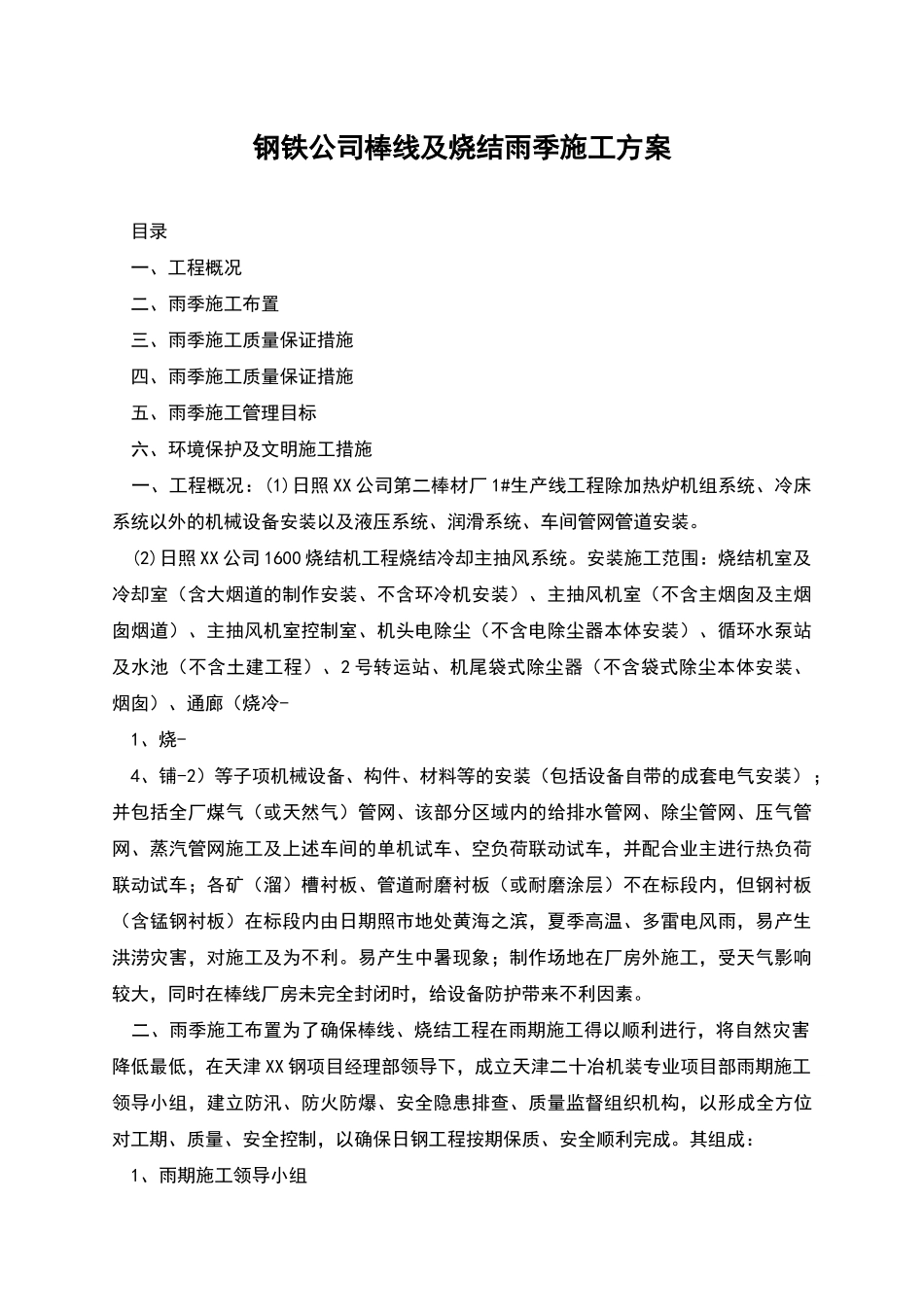

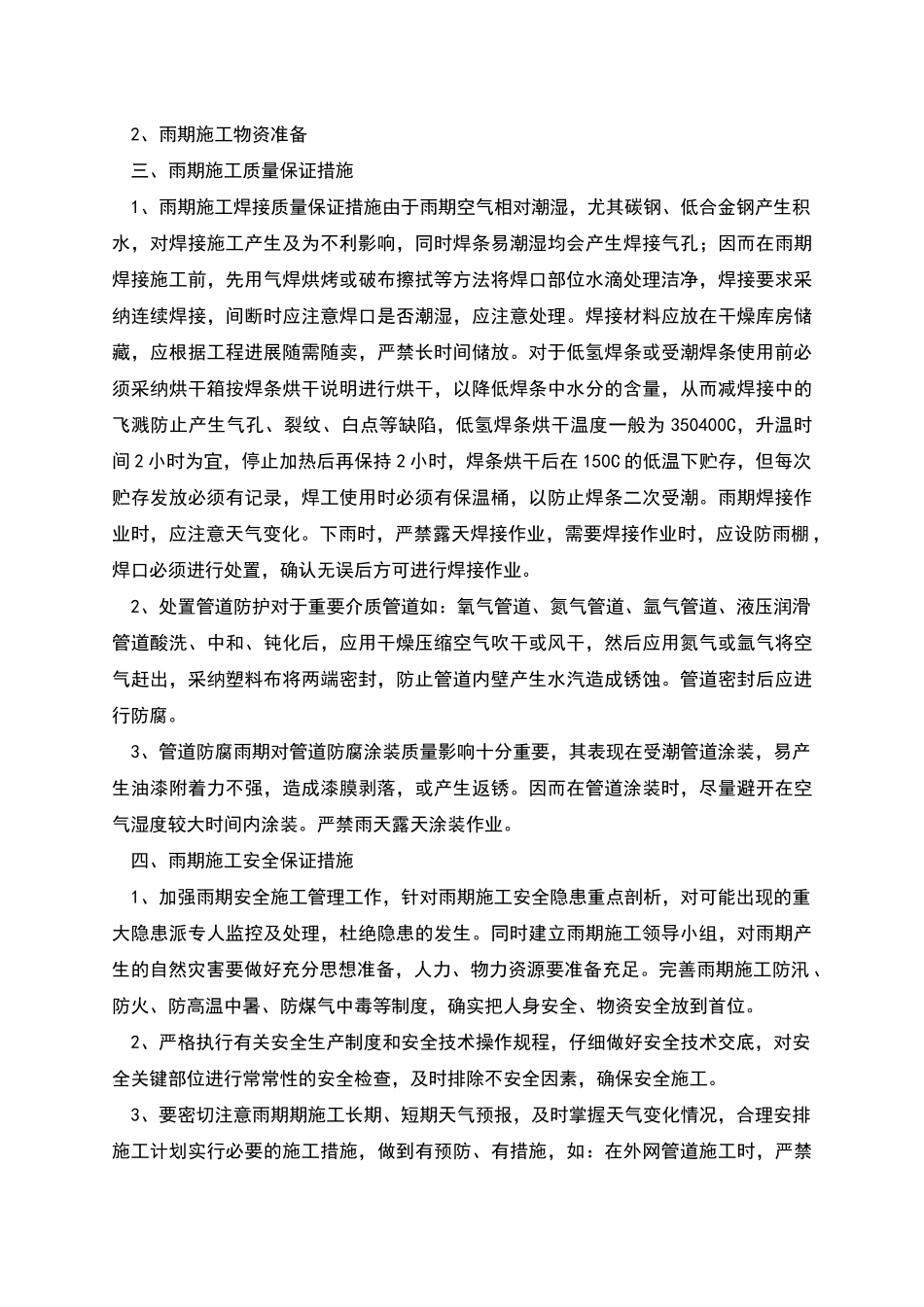

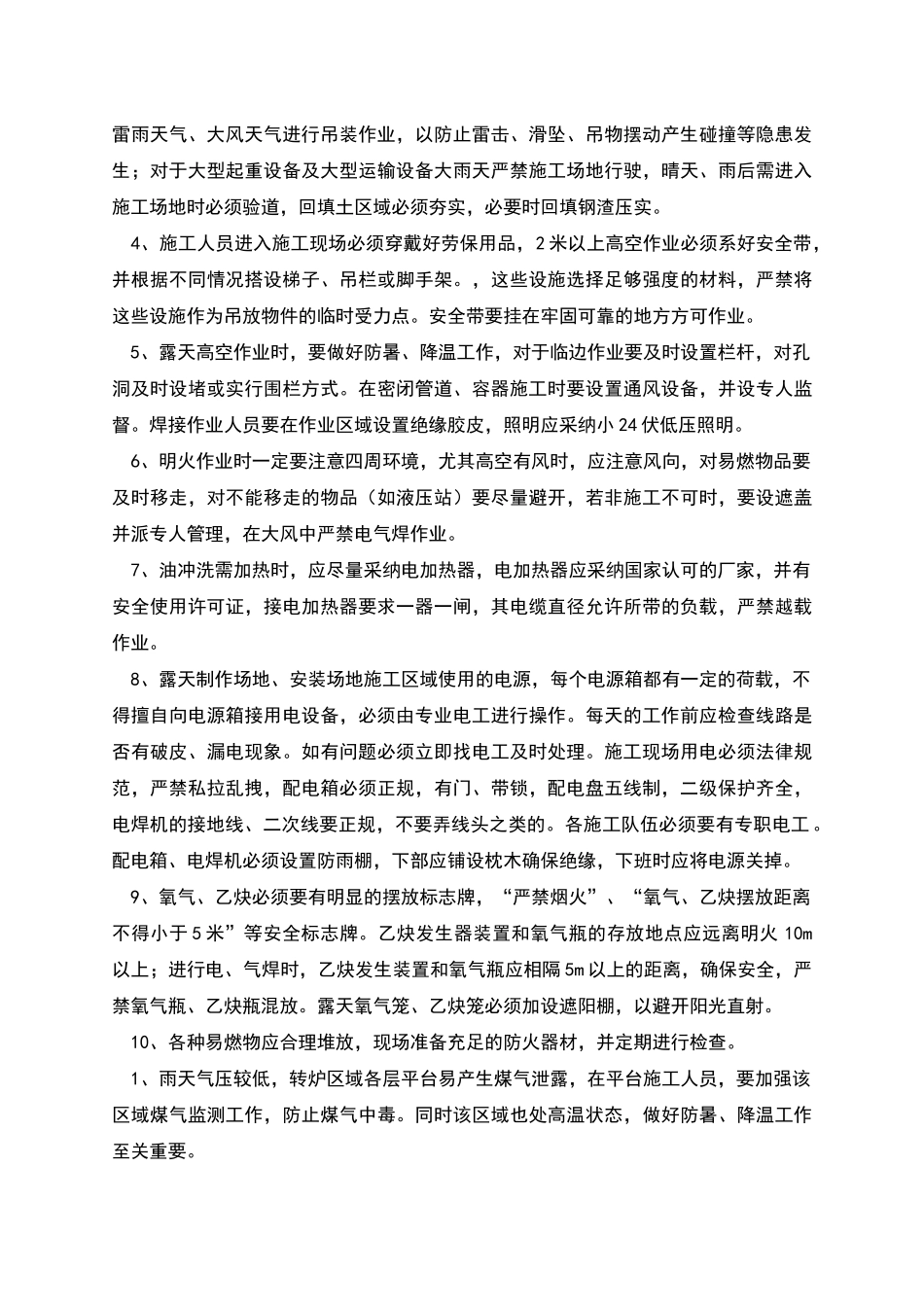

钢铁公司棒线及烧结雨季施工方案 目录 一、工程概况 二、雨季施工布置 三、雨季施工质量保证措施 四、雨季施工质量保证措施 五、雨季施工管理目标 六、环境保护及文明施工措施 一、工程概况:(1)日照 XX 公司第二棒材厂 1#生产线工程除加热炉机组系统、冷床系统以外的机械设备安装以及液压系统、润滑系统、车间管网管道安装。 (2)日照 XX 公司 1600 烧结机工程烧结冷却主抽风系统。安装施工范围:烧结机室及冷却室(含大烟道的制作安装、不含环冷机安装)、主抽风机室(不含主烟囱及主烟囱烟道)、主抽风机室控制室、机头电除尘(不含电除尘器本体安装)、循环水泵站及水池(不含土建工程)、2 号转运站、机尾袋式除尘器(不含袋式除尘本体安装、烟囱)、通廊(烧冷- 1、烧- 4、铺-2)等子项机械设备、构件、材料等的安装(包括设备自带的成套电气安装);并包括全厂煤气(或天然气)管网、该部分区域内的给排水管网、除尘管网、压气管网、蒸汽管网施工及上述车间的单机试车、空负荷联动试车,并配合业主进行热负荷联动试车;各矿(溜)槽衬板、管道耐磨衬板(或耐磨涂层)不在标段内,但钢衬板(含锰钢衬板)在标段内由日期照市地处黄海之滨,夏季高温、多雷电风雨,易产生洪涝灾害,对施工及为不利。易产生中暑现象;制作场地在厂房外施工,受天气影响较大,同时在棒线厂房未完全封闭时,给设备防护带来不利因素。 二、雨季施工布置为了确保棒线、烧结工程在雨期施工得以顺利进行,将自然灾害降低最低,在天津 XX 钢项目经理部领导下,成立天津二十冶机装专业项目部雨期施工领导小组,建立防汛、防火防爆、安全隐患排查、质量监督组织机构,以形成全方位对工期、质量、安全控制,以确保日钢工程按期保质、安全顺利完成。其组成: 1、雨期施工领导小组 2、雨期施工物资准备 三、雨期施工质量保证措施 1、雨期施工焊接质量保证措施由于雨期空气相对潮湿,尤其碳钢、低合金钢产生积水,对焊接施工产生及为不利影响,同时焊条易潮湿均会产生焊接气孔;因而在雨期焊接施工前,先用气焊烘烤或破布擦拭等方法将焊口部位水滴处理洁净,焊接要求采纳连续焊接,间断时应注意焊口是否潮湿,应注意处理。焊接材料应放在干燥库房储藏,应根据工程进展随需随卖,严禁长时间储放。对于低氢焊条或受潮焊条使用前必须采纳烘干箱按焊条烘干说明进行烘干,以降低焊条中水分的含量,从而减焊接中的飞溅防止产生气孔、裂纹、白点等缺陷,低...
