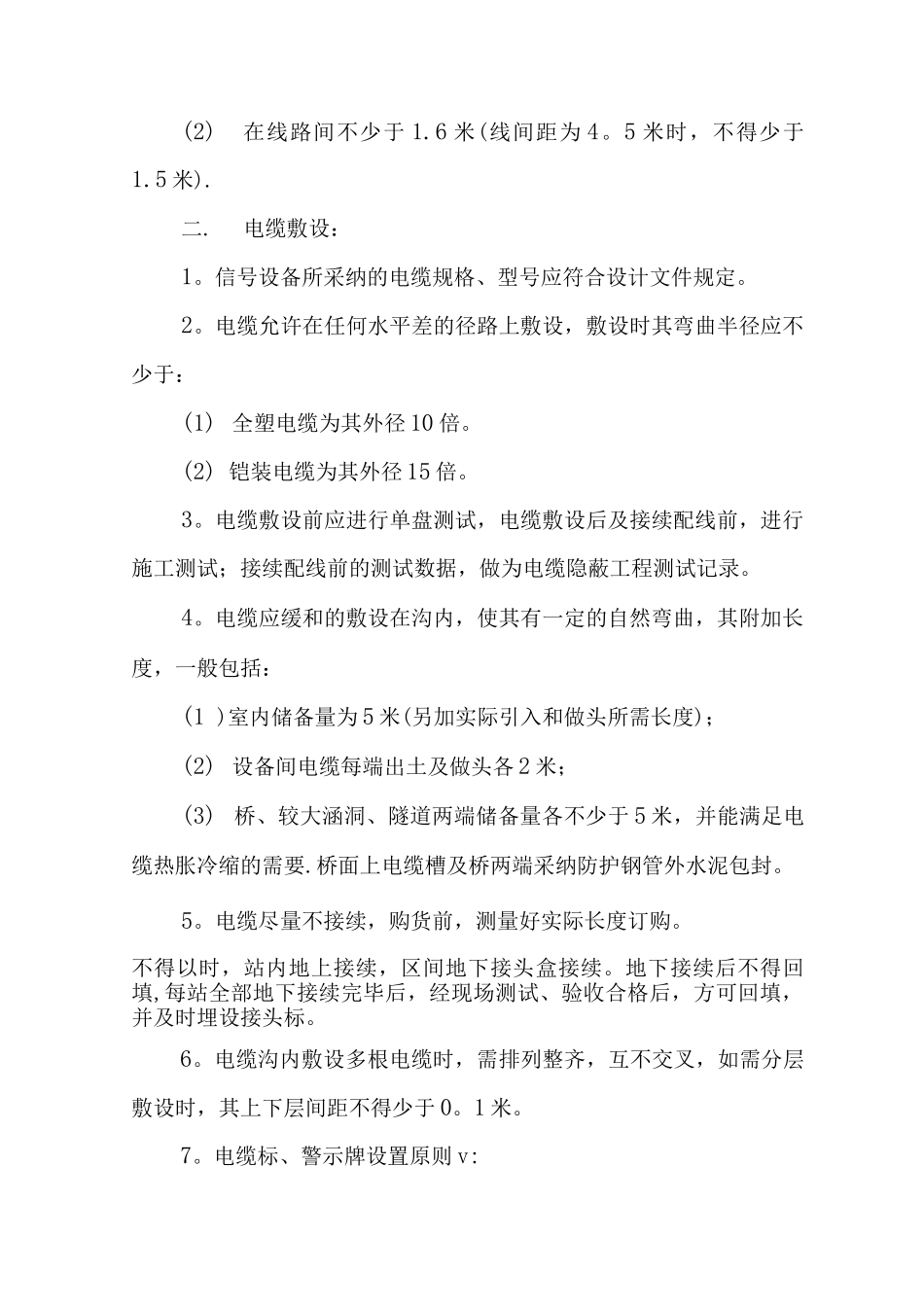

信号工程施工技术及工艺标准铁路线路计算机联锁大修工程,必须严格执行中华人民共和国铁道部〈技术管理规程〉、〈铁路信号工程质量验收标 M 准〉、<铁路信号施工法律规范>、<铁路信号设计法律规范>及相关标准要求,并符合以下具体标准要求:第一部分室外电缆工程一。挖电缆沟1。电缆经路选择在路基边坡坡脚外 1 米内,防护栏之内,遇特别情况可选择在路肩上,但绝对不允许在铁路线路安全保护区外挖沟敷设电缆。对因条件限制不能设在护网或围墙内的电缆,实行以下防护措施:在电缆沟上部安装警示板,并在其上加倍设置电缆标和警示牌密度。2。电缆沟直、低平,沟内无石块和容易损伤电缆的杂物.3。电缆沟深度:(1)站内路肩 0。8 米(电缆曹防护、钢管防护地段沟深同),区间和路基下的站内电缆沟 1。2 米。(2 )穿越股道、公路的沟深和引入电缆沟深度相同(股道下防护管上面距路基土面不得少于 0.4 米)。4。平行于股道的干线电缆距最近钢轨轨底的距离:(1)在线路外侧,应不少于 2 米(当路基宽度不够时,在保证轨底边缘与电缆的斜面距离不少于 2 米的原则下,此距离可减至不少于1・7 米。(2)在线路间不少于 1.6 米(线间距为 4。5 米时,不得少于1.5 米).二.电缆敷设:1。信号设备所采纳的电缆规格、型号应符合设计文件规定。2。电缆允许在任何水平差的径路上敷设,敷设时其弯曲半径应不少于:(1) 全塑电缆为其外径 10 倍。(2) 铠装电缆为其外径 15 倍。3。电缆敷设前应进行单盘测试,电缆敷设后及接续配线前,进行施工测试;接续配线前的测试数据,做为电缆隐蔽工程测试记录。4。电缆应缓和的敷设在沟内,使其有一定的自然弯曲,其附加长度,一般包括:(1 )室内储备量为 5 米(另加实际引入和做头所需长度);(2) 设备间电缆每端出土及做头各 2 米;(3) 桥、较大涵洞、隧道两端储备量各不少于 5 米,并能满足电缆热胀冷缩的需要.桥面上电缆槽及桥两端采纳防护钢管外水泥包封。5。电缆尽量不接续,购货前,测量好实际长度订购。不得以时,站内地上接续,区间地下接头盒接续。地下接续后不得回填,每站全部地下接续完毕后,经现场测试、验收合格后,方可回填,并及时埋设接头标。6。电缆沟内敷设多根电缆时,需排列整齐,互不交叉,如需分层敷设时,其上下层间距不得少于 0。1 米。7。电缆标、警示牌设置原则 v:直线段每 50 米设置一个电缆埋设标,再隔 50 米设置一个警示牌,再隔 50 米设置一个电缆标,以此类...
