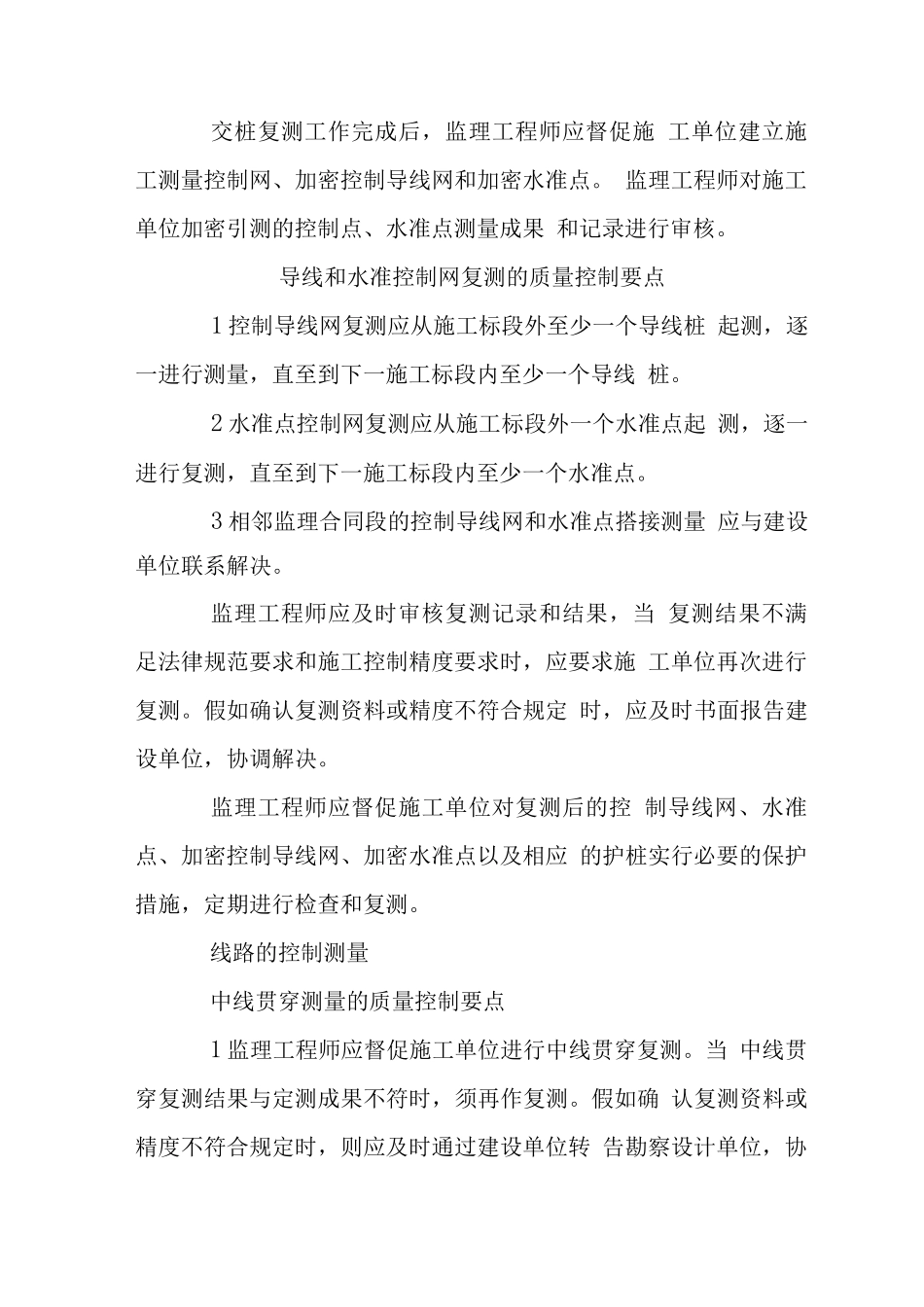

铁路建设工程施工测量监理工作铁路建设工程施工测量监理工作1.1 测量监理工作测量监理工作流程图项目监理机构应根据监理合同约定和工程项 目的规模和复杂程度,配置测量专业监理工程师、设备和仪 器,设备和仪器应能满足相应的精度要求。监理工程师检查施工单位测量人员的资格,测 量仪器和设备的检定情况,审核施工单位的测量方案。监理工程师熟悉图纸,参加设计交底,对图纸 定线的原始资料进行复核,如发现重大问题,及时上报建设 单位,协同设计单位讨论解决。项目监理机构根据工程实际情况编写测量监 理实施细则。监理工程师对施工单位施工测量的内、外业资 料进行检查,对其内、外业成果资料的正确性和完整性进行 复核,实行抽查或旁站的方法对测量过程进行检查,必要时 应独立复测。监理工程师应特别注意相邻合同段搭接处测 量结果及资料的符合性,必要时应组织相邻合同标段进行贯 通测量和跨标段联测。督促施工单位在测量工作中实行行之有效的 多级复核制,完成交桩复测、控制测量、施工放样测量、竣 工测量以及导线网、导线点和水准点保护等工作。1.2 交桩复核开工前,监理工程师参加由建设单位主持的勘 察设计单位向施工单位进行的现场交桩工作,并与建设单位、 设计单位、施工单位一起签署交接桩文件记录。勘察设计单位向施工单位交桩的范围应包括:1 平面控制导线网、点桩、交点桩、副交点桩、直线 上的转点桩,圆曲线及缓和曲线的要素点桩。2 永久水准基点及增设的临时水准基点桩。3 大型建筑物(如桥梁、隧道等)或复杂地段的平面 控制桩及勘察设计单位提供的测算和精度评定资料。4 控制桩的护桩。监理工程师应根据招标文件和法律规范要求检查 交桩数量、精度,签署手续及各种数据应齐全。若重要桩位 丢失,不能满足施工测量需要时,应向建设单位报告。1.3 工程复测1.3.1 导线和水准控制网复测交桩工作完成后,监理工程师应参加施工单 位的交桩复测工作,检查复测人员资格、测量仪器、作业方 法、测量资料、桩撅、贯穿精度,根据测量记录进行抽查,并定期检查控制网的复测工作。交桩复测工作完成后,监理工程师应督促施 工单位建立施工测量控制网、加密控制导线网和加密水准点。 监理工程师对施工单位加密引测的控制点、水准点测量成果 和记录进行审核。导线和水准控制网复测的质量控制要点1 控制导线网复测应从施工标段外至少一个导线桩 起测,逐一进行测量,直至到下一施工标段内至少一个导线 ...
