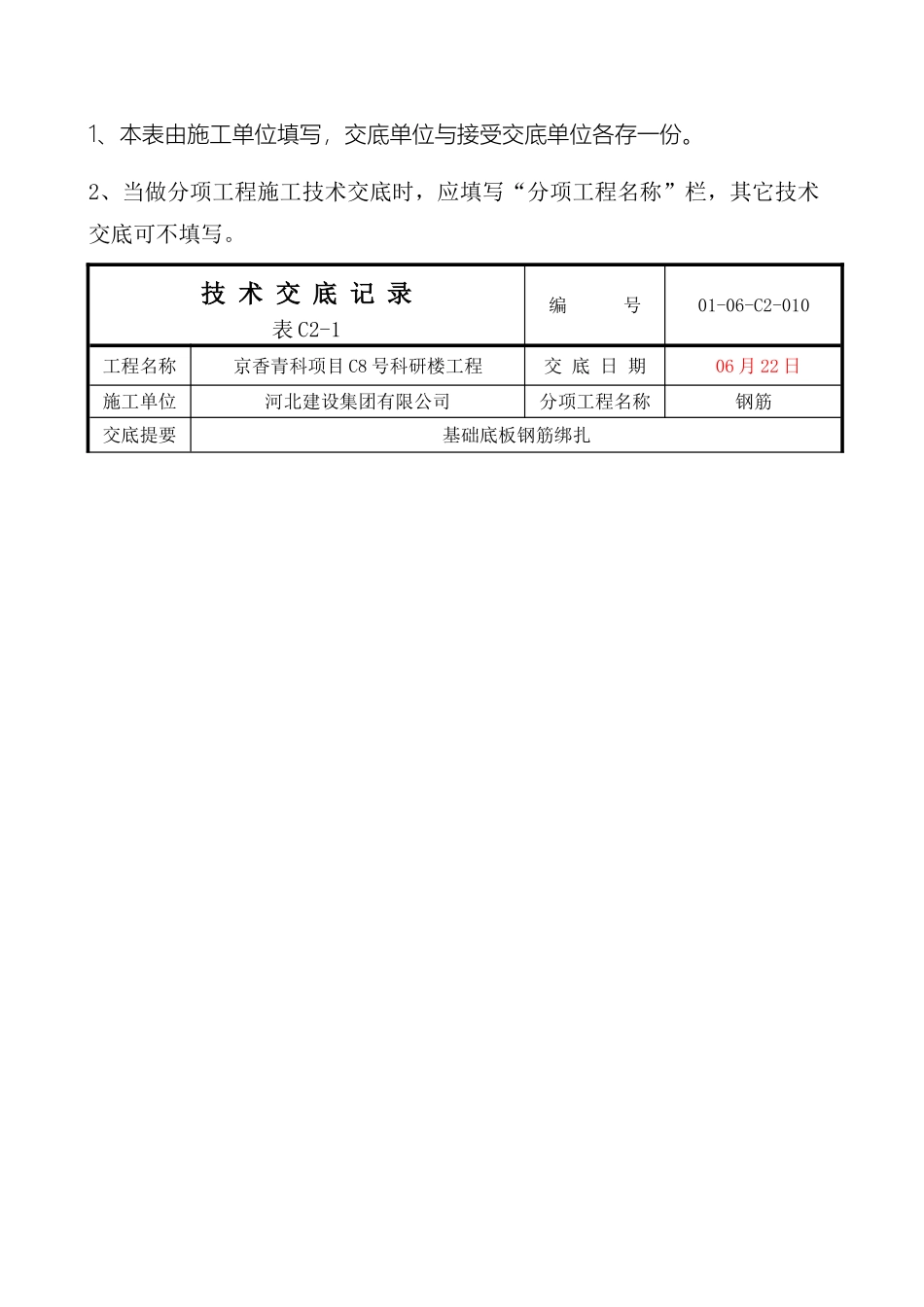

长城杯技术交底基础钢筋绑扎技术交底技 术 交 底 记 录表 C2-1编 号01-06-C2-010工程名称京香青科项目 C8 号科研楼工程交 底 日 期 06 月 22 日施工单位河北建设集团有限公司分项工程名称钢筋交底提要基础底板钢筋绑扎交底内容:1、编制依据1
1 施工组织设计及方案、施工图纸1
2《混凝土结构工程施工质量验收法律规范》GB50204- 1
3《建筑结构长城杯工程质量评审标准》DBJ/T01-69- 1
4《建筑施工质量验收统一标准》GB50300- 1
5《混凝土结构施工图平面整体表示方法制图规则和构造详图》04G101-32、工程概况:2
1 本工程楼座基础底板与车库基础底板互相连接,而且存在高低差
2 基础底板厚 900mm,局部 1000mm、1200mm,底板钢筋上铁保护层为 20mm,下铁为40mm,底板下铁保护层采纳成品混凝土垫块,上铁保护层采纳马凳支撑控制
3 底板钢筋双层双向贯穿,上、下铁采纳三级钢 Φ22
钢筋接头直径≥16 应采纳直螺纹机械连接
机械连接按一级接头,不考虑位置,接头错开长度≥35d 且≥500mm 即可
4 绑扎用的绑丝为火烧丝
3、施工准备3
1 人员:施工现场人员已经过技术交底,掌握本工程特点;直螺纹加工的操作人员应持证上岗
2 材料:钢筋应具备出厂合格证并复试合格,现场加工完毕
钢筋的型号、规格、尺寸、形状数量与图纸和配料单一致,绑扎丝、砂浆垫块、马凳等符合要求
3 工具:钢筋钩、钢筋架、钢筋弯钩工具等已经准备好
4 方法:钢筋采纳人工运输,钢筋连接采纳机械连接及绑扎连接
5 作业条件:3
1 施工放线已经完成,并经过验收;钢筋已做原材试验,有原材试验报告,加工完毕并已经运输至指定地点
2 核对下料单上钢筋数量、规格、型式等是否符合设计要求,如有问题及时解决
绑扎搭接搭接
