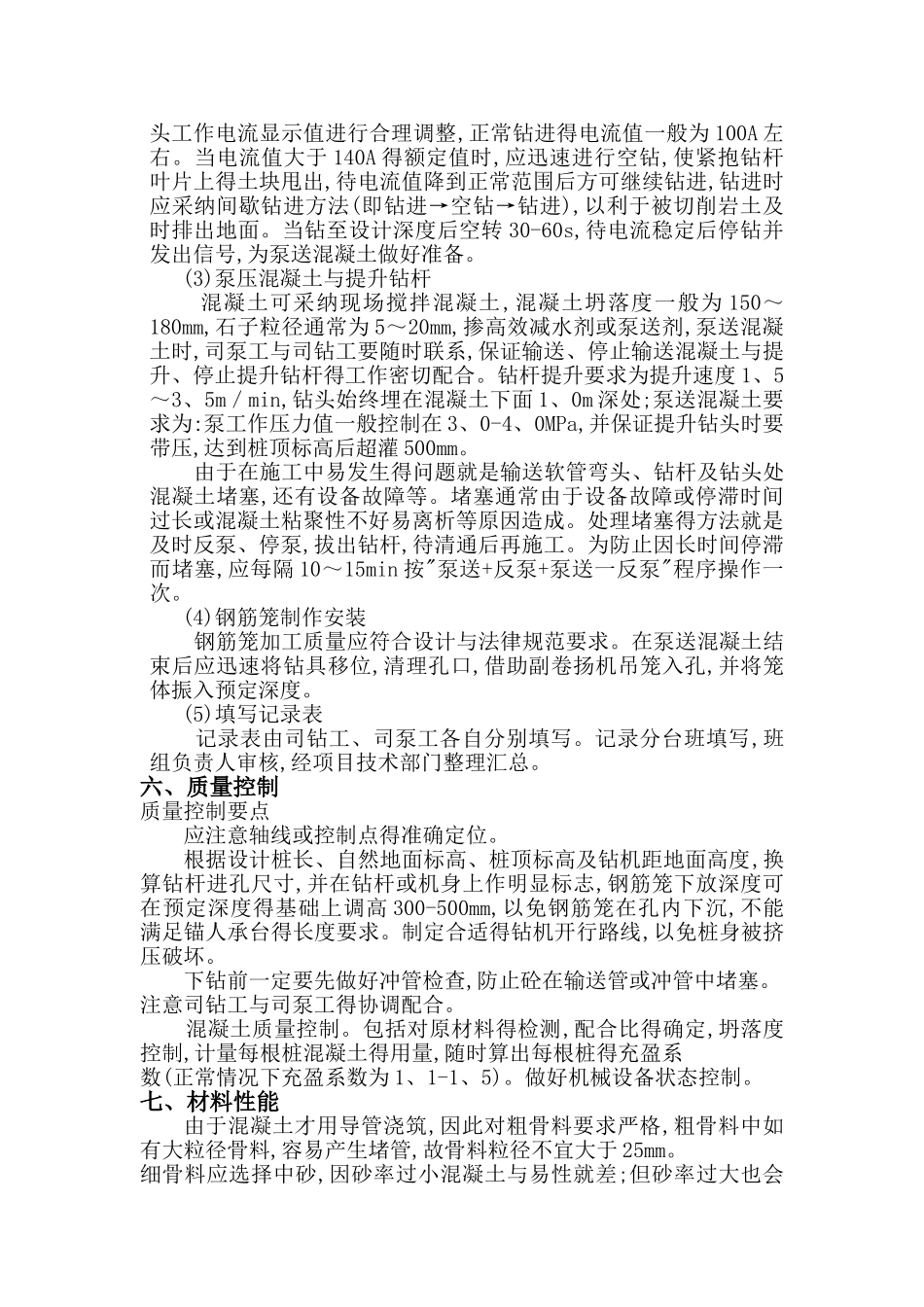

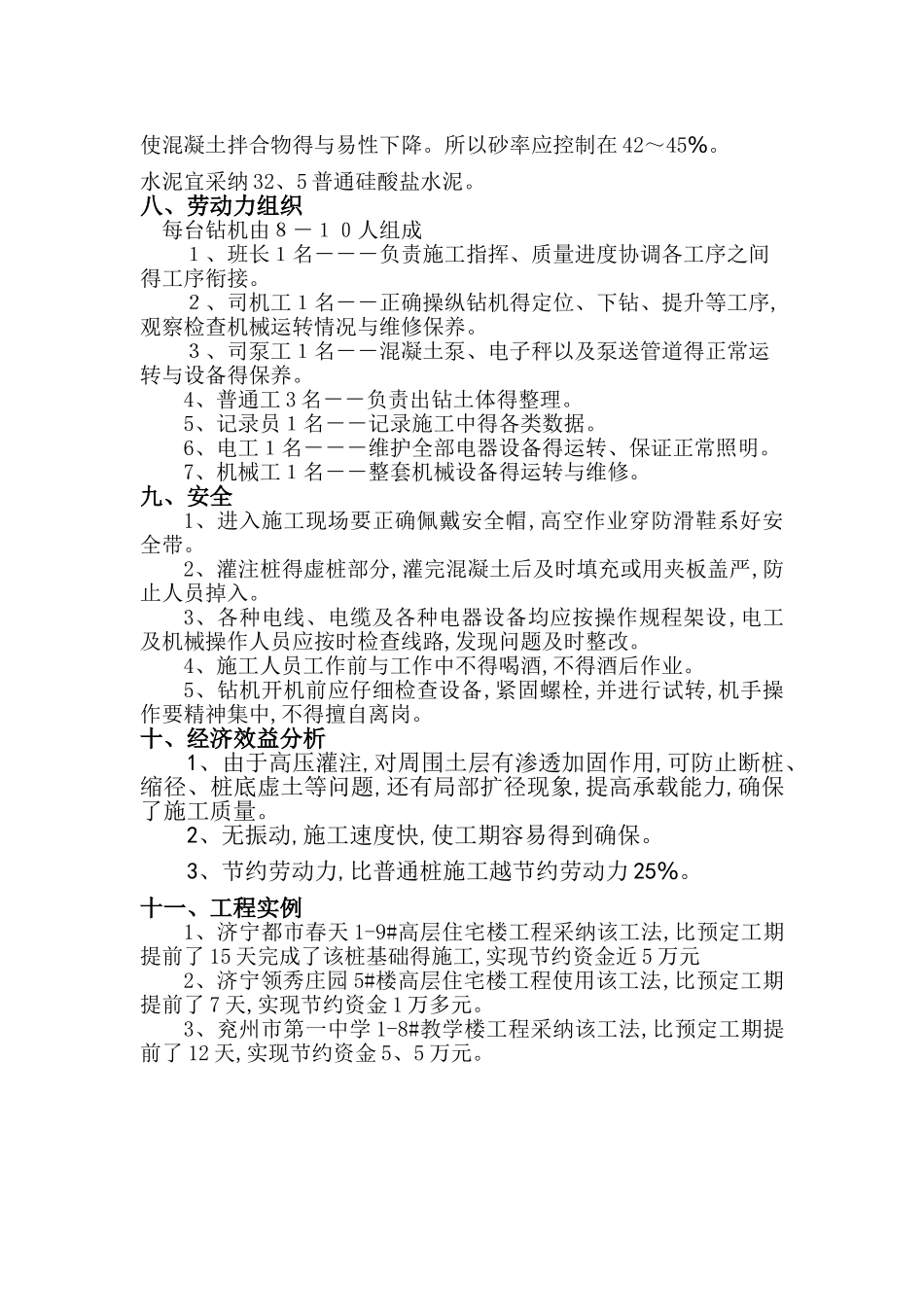

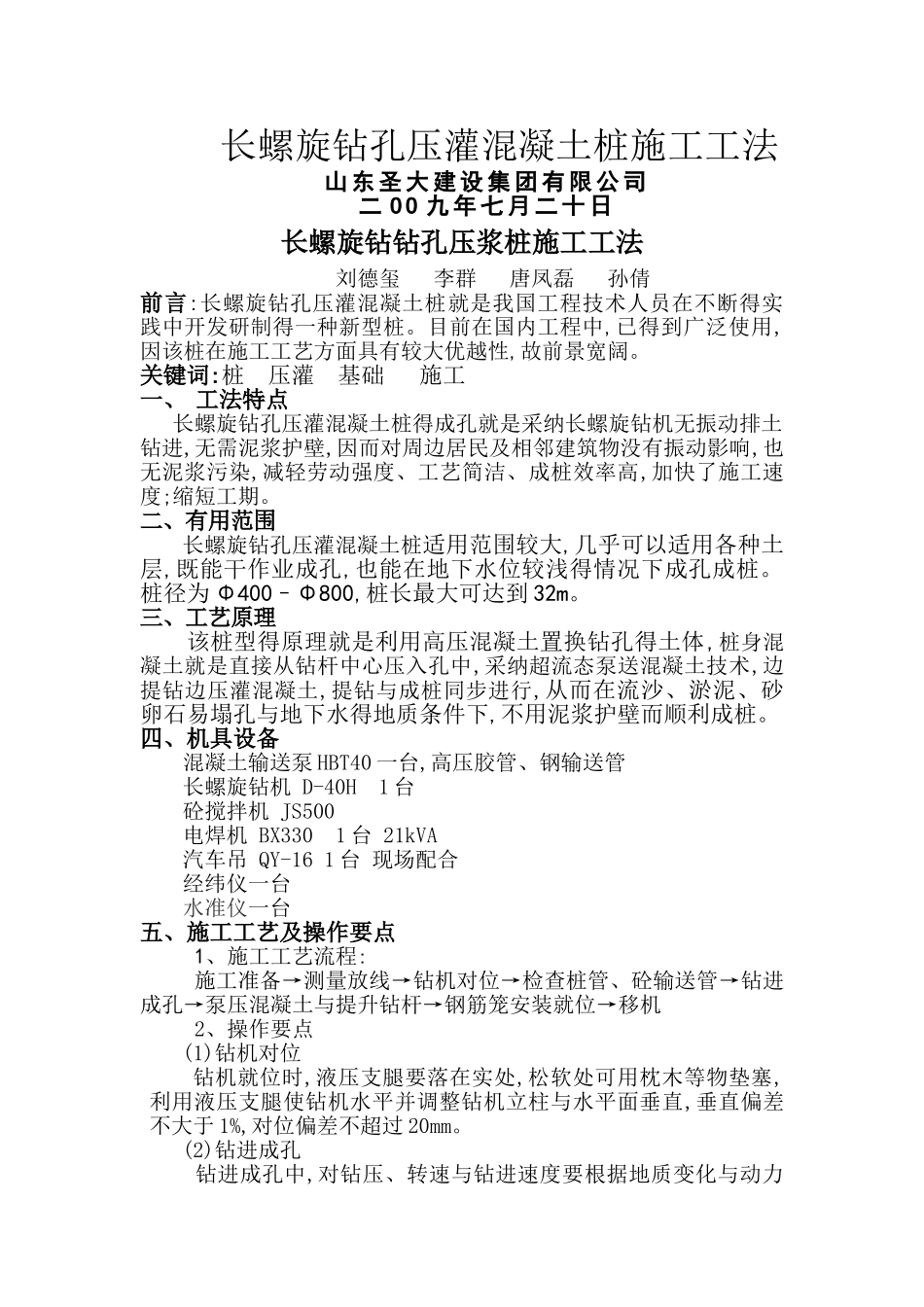

长螺旋钻孔压灌混凝土桩施工工法山 东 圣 大 建 设 集 团 有 限 公 司二 O O 九 年 七 月 二 十 日长螺旋钻钻孔压浆桩施工工法刘德玺 李群 唐凤磊 孙倩前言:长螺旋钻孔压灌混凝土桩就是我国工程技术人员在不断得实践中开发研制得一种新型桩。目前在国内工程中,已得到广泛使用,因该桩在施工工艺方面具有较大优越性,故前景宽阔。关键词:桩 压灌 基础 施工一、 工法特点长螺旋钻孔压灌混凝土桩得成孔就是采纳长螺旋钻机无振动排土钻进,无需泥浆护壁,因而对周边居民及相邻建筑物没有振动影响,也无泥浆污染,减轻劳动强度、工艺简洁、成桩效率高,加快了施工速度;缩短工期。 二、有用范围长螺旋钻孔压灌混凝土桩适用范围较大,几乎可以适用各种土层,既能干作业成孔,也能在地下水位较浅得情况下成孔成桩。桩径为 Φ400–Φ800,桩长最大可达到 32m。三、工艺原理该桩型得原理就是利用高压混凝土置换钻孔得土体,桩身混凝土就是直接从钻杆中心压入孔中,采纳超流态泵送混凝土技术,边提钻边压灌混凝土,提钻与成桩同步进行,从而在流沙、淤泥、砂卵石易塌孔与地下水得地质条件下,不用泥浆护壁而顺利成桩。四、机具设备混凝土输送泵 HBT40 一台,高压胶管、钢输送管长螺旋钻机 D-40H 1 台砼搅拌机 JS500电焊机 BX330 1 台 21kVA 汽车吊 QY-16 1 台 现场配合经纬仪一台水准仪一台五、施工工艺及操作要点1、施工工艺流程:施工准备→测量放线→钻机对位→检查桩管、砼输送管→钻进成孔→泵压混凝土与提升钻杆→钢筋笼安装就位→移机2、操作要点(1)钻机对位钻机就位时,液压支腿要落在实处,松软处可用枕木等物垫塞,利用液压支腿使钻机水平并调整钻机立柱与水平面垂直,垂直偏差不大于 1%,对位偏差不超过 20mm。 (2)钻进成孔 钻进成孔中,对钻压、转速与钻进速度要根据地质变化与动力头工作电流显示值进行合理调整,正常钻进得电流值一般为 100A 左右。当电流值大于 140A 得额定值时,应迅速进行空钻,使紧抱钻杆叶片上得土块甩出,待电流值降到正常范围后方可继续钻进,钻进时应采纳间歇钻进方法(即钻进→空钻→钻进),以利于被切削岩土及时排出地面。当钻至设计深度后空转 30-60s,待电流稳定后停钻并发出信号,为泵送混凝土做好准备。 (3)泵压混凝土与提升钻杆 混凝土可采纳现场搅拌混凝土,混凝土坍落度一般为 150~180mm,石子粒径通常为 5~20mm,掺高效减水剂或泵送剂,泵送混凝土时,司泵工与司钻工要随时联系,保证输送...
