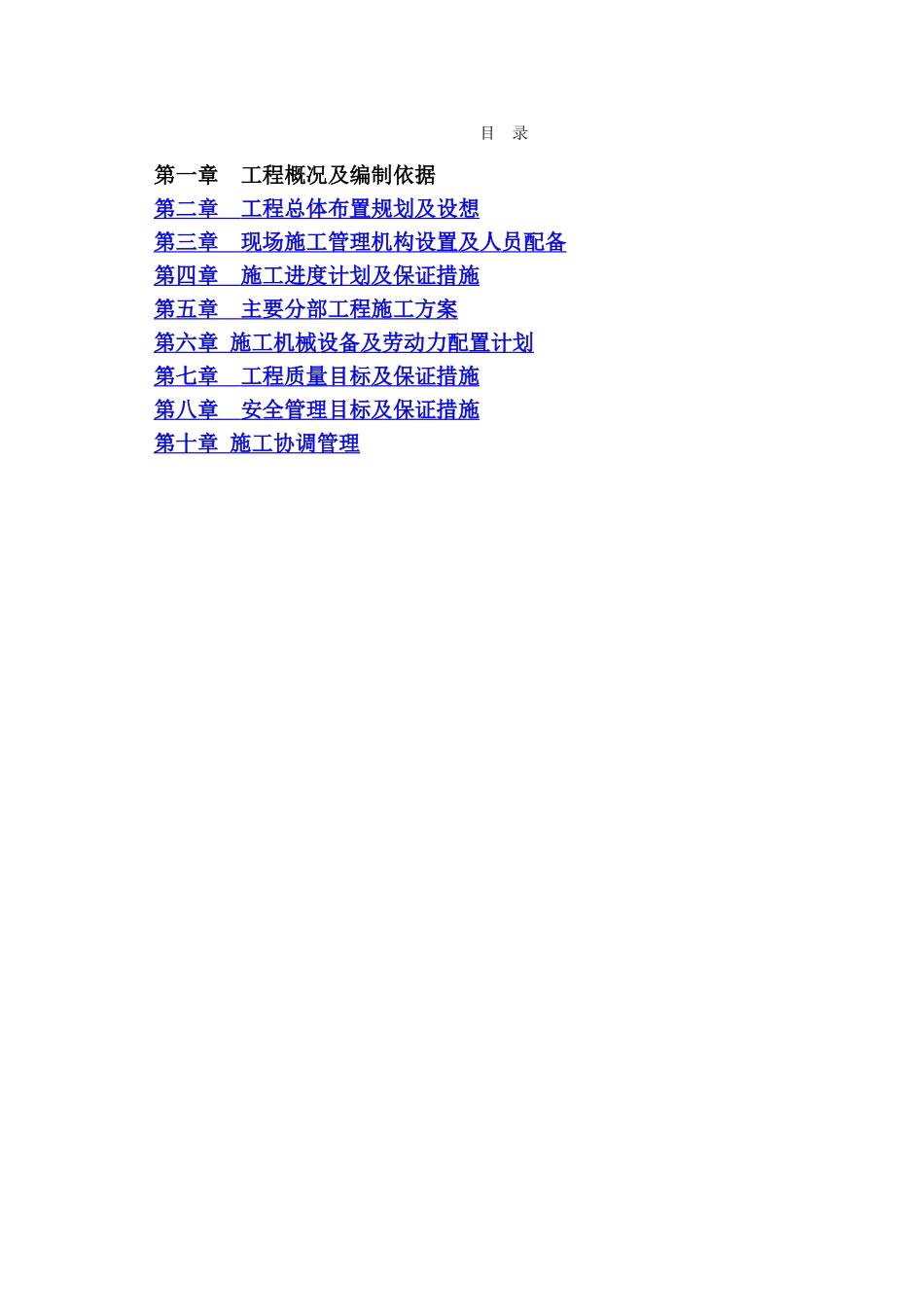

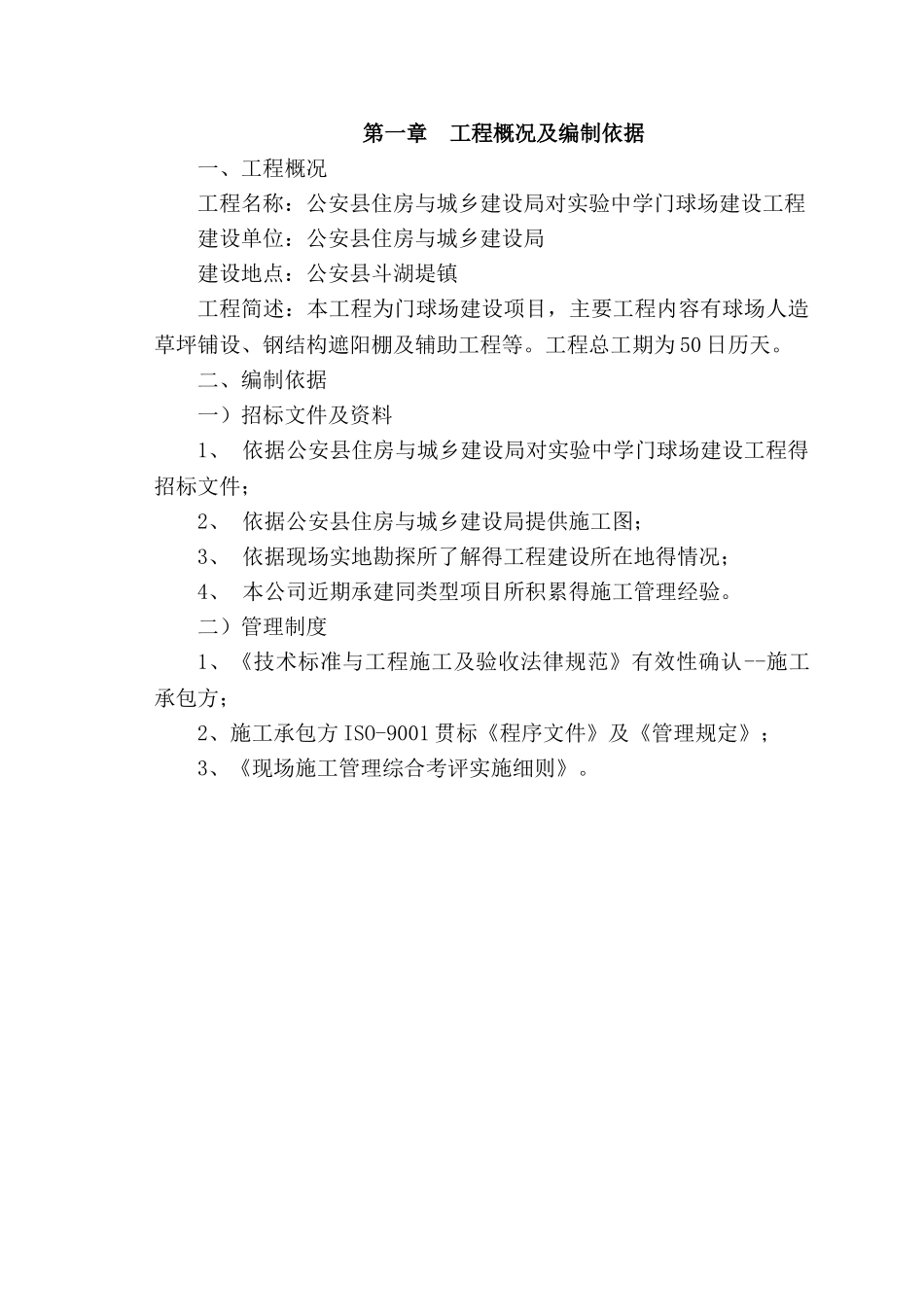

目 录第一章 工程概况及编制依据第二章 工程总体布置规划及设想 第三章 现场施工管理机构设置及人员配备 第四章 施工进度计划及保证措施 第五章 主要分部工程施工方案 第六章 施工机械设备及劳动力配置计划 第七章 工程质量目标及保证措施 第八章 安全管理目标及保证措施 第十章 施工协调管理 第一章 工程概况及编制依据一、工程概况工程名称:公安县住房与城乡建设局对实验中学门球场建设工程 建设单位:公安县住房与城乡建设局建设地点:公安县斗湖堤镇工程简述:本工程为门球场建设项目,主要工程内容有球场人造草坪铺设、钢结构遮阳棚及辅助工程等
工程总工期为 50 日历天
二、编制依据一)招标文件及资料1、 依据公安县住房与城乡建设局对实验中学门球场建设工程得招标文件;2、 依据公安县住房与城乡建设局提供施工图;3、 依据现场实地勘探所了解得工程建设所在地得情况; 4、 本公司近期承建同类型项目所积累得施工管理经验
二)管理制度1、《技术标准与工程施工及验收法律规范》有效性确认--施工承包方;2、施工承包方 ISO-9001 贯标《程序文件》及《管理规定》;3、《现场施工管理综合考评实施细则》

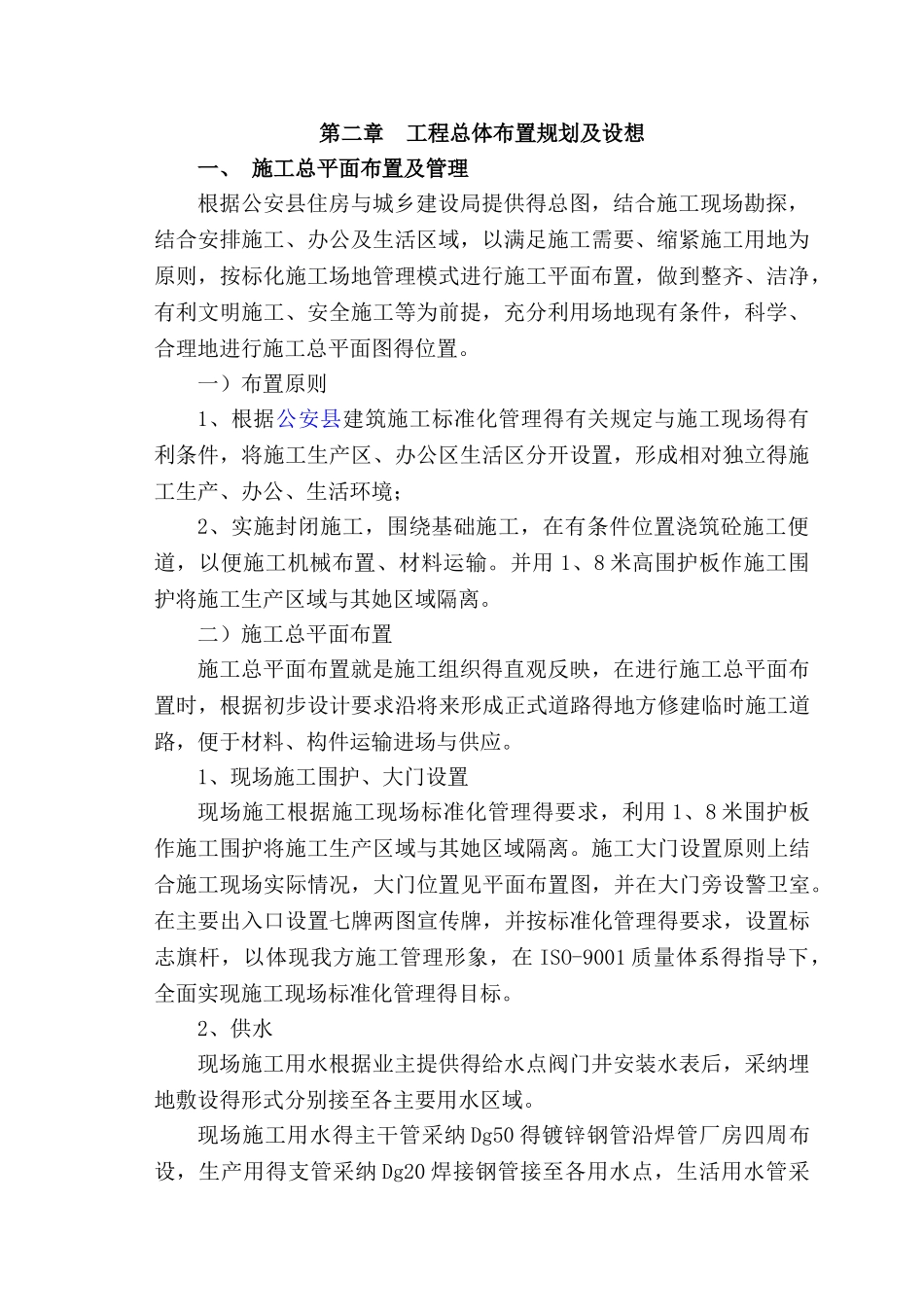

第二章 工程总体布置规划及设想一、 施工总平面布置及管理根据公安县住房与城乡建设局提供得总图,结合施工现场勘探,结合安排施工、办公及生活区域,以满足施工需要、缩紧施工用地为原则,按标化施工场地管理模式进行施工平面布置,做到整齐、洁净,有利文明施工、安全施工等为前提,充分利用场地现有条件,科学、合理地进行施工总平面图得位置
一)布置原则1、根据公安县建筑施工标准化管理得有关规定与施工现场得有利条件,将施工生产区、办公区生活区分开设置,形成相对独立得施工生产、办公、生活环境;2、实施封闭施工,围绕基础施工,在有条件位置浇筑砼施工便道,以便施工机械布置、材料运输
并用 1、8 米高围护板作施工围护将施工生产
