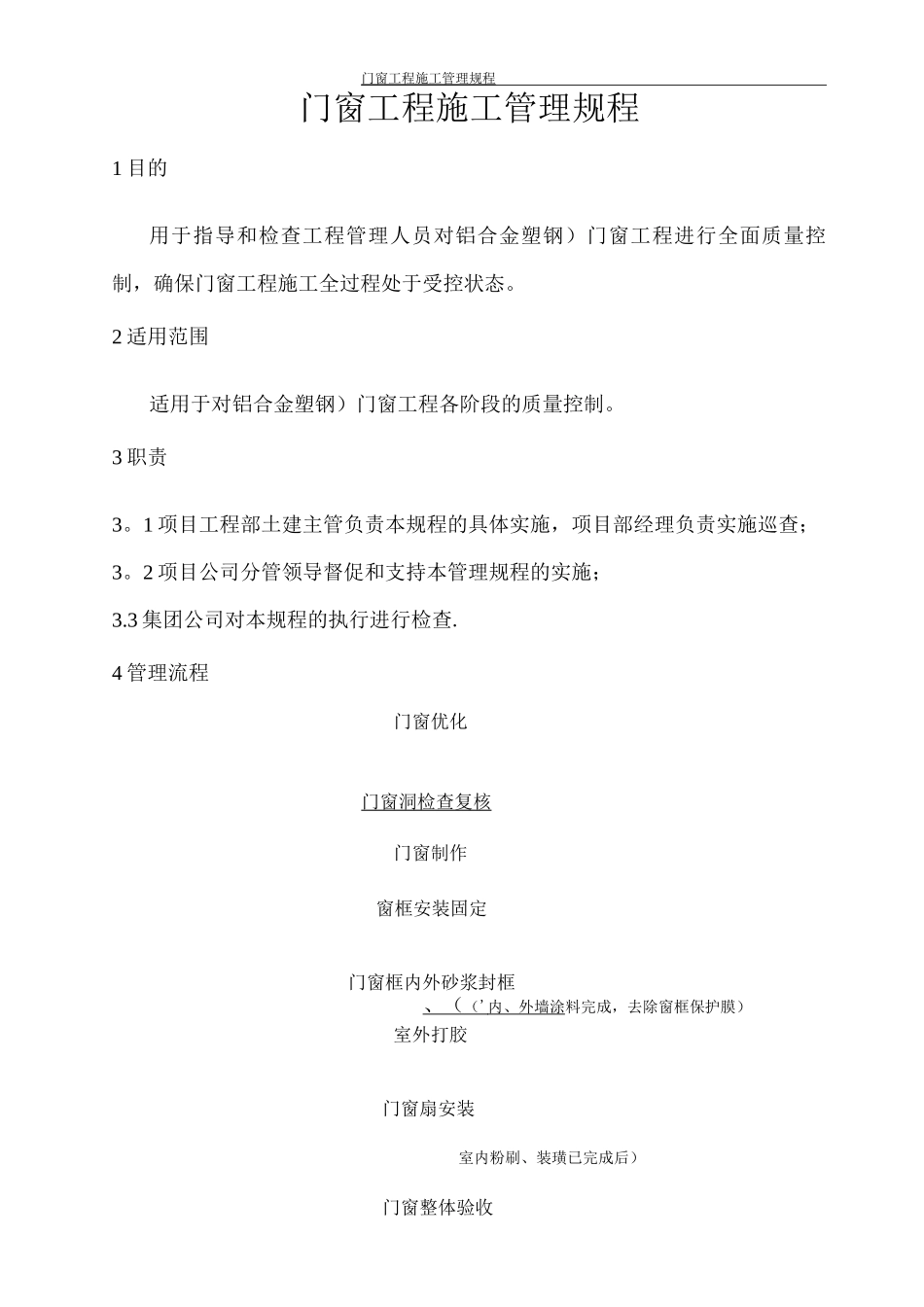

门窗工程施工管理规程门窗工程施工管理规程1 目的用于指导和检查工程管理人员对铝合金塑钢)门窗工程进行全面质量控制,确保门窗工程施工全过程处于受控状态
2 适用范围适用于对铝合金塑钢)门窗工程各阶段的质量控制
1 项目工程部土建主管负责本规程的具体实施,项目部经理负责实施巡查;3
2 项目公司分管领导督促和支持本管理规程的实施;3
3 集团公司对本规程的执行进行检查

4 管理流程门窗优化门窗洞检查复核门窗制作窗框安装固定门窗框内外砂浆封框、( ( ' 内、外墙涂 料完成,去除窗框保护膜)室外打胶门窗扇安装室内粉刷、装璜已完成后)门窗整体验收郑州华南城 4#区门窗工程施工管理规程淋水试验5 管理过程5
1 事前控制5
1 优化窗型图纸:门窗专业施工单位、工程部管理人员和施工总包单位管理人员共同将施工图纸上的门窗表与实际安装位置进行核对,审查门窗设计的合理性,最好不要设置横框和竖框、使用功能是否满足、是否符合有关门窗设计法律规范、强制性条文等等)后,由门窗专业施工单位完成优化窗型施工图纸(应包括门窗立面分格图、门窗节点大样图),经设计院和工程部书面签字确认
2 门窗型材的选择:1
4mm 铝型材,玻璃采纳 6+12+6mm 中空玻璃
应具有国家质检部门出具的性能检测合格证,原则上应根据设计的要求进行选择,尤其应针对建筑风格、荷载法律规范的符合性、满足使用功能及成本核算等方面逐一比较和确认,同时应注意推拉门、平开门和窗框等选用型材之间的区别
玻璃(平板玻璃、磨砂玻璃、彩色玻璃等品种):规格按设计要求选用,进场的玻璃必须有产品合格证、性能检测报告,使用安全玻璃必须要有 3C 标志(非粘贴标签)
门窗附件的选择:门窗采纳的把手、铰链、风撑等五金件、密封胶条、滑轮等附件,应从牢固度、防腐性、密封性、灵活性、耐久性和适用范围等方面检查(密封胶应选用中性硅酮
