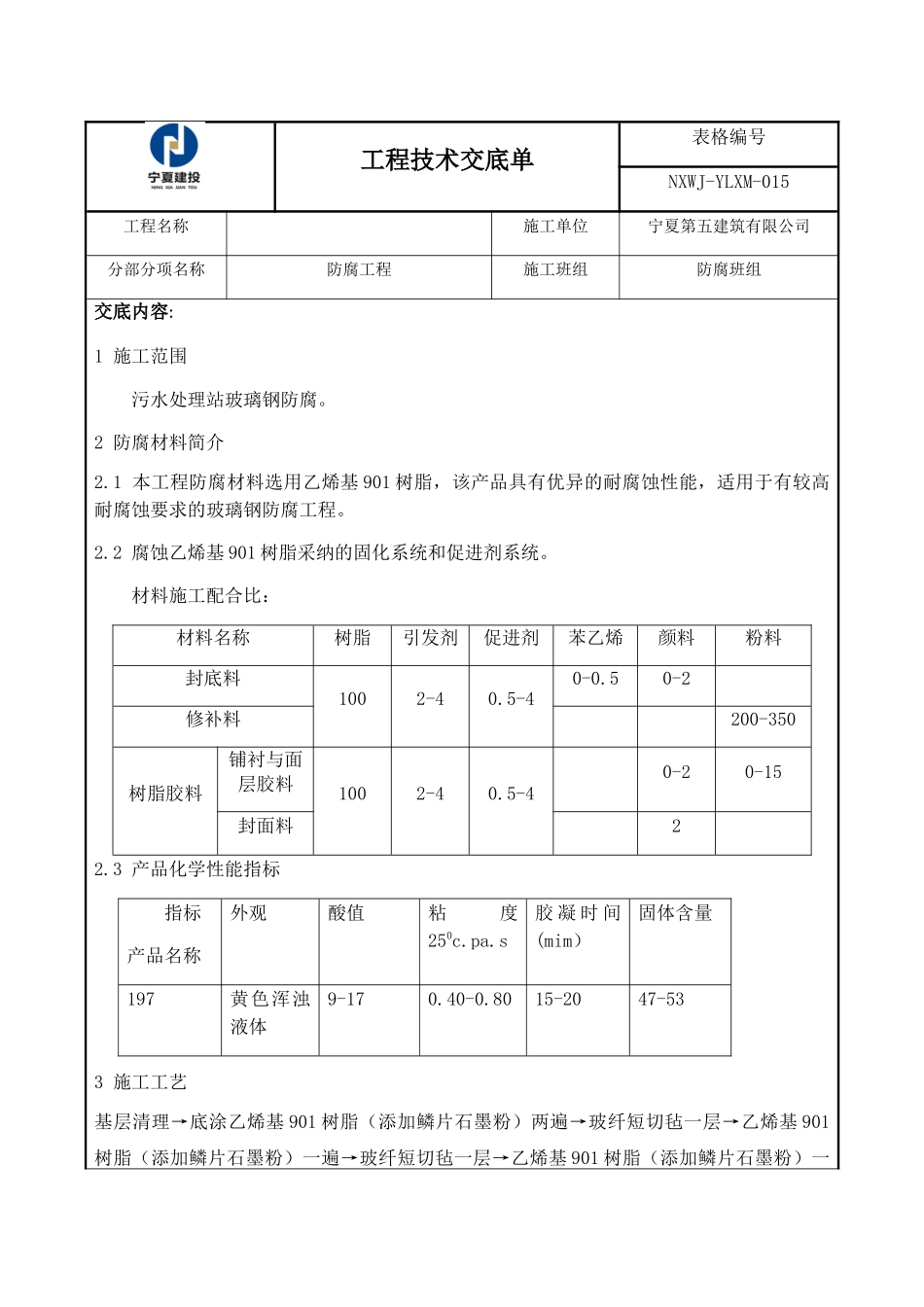

工程技术交底单表格编号NXWJ-YLXM-015工程名称施工单位宁夏第五建筑有限公司分部分项名称防腐工程施工班组防腐班组交底内容:1 施工范围污水处理站玻璃钢防腐。2 防腐材料简介2.1 本工程防腐材料选用乙烯基 901 树脂,该产品具有优异的耐腐蚀性能,适用于有较高耐腐蚀要求的玻璃钢防腐工程。2.2 腐蚀乙烯基 901 树脂采纳的固化系统和促进剂系统。材料施工配合比:材料名称树脂引发剂促进剂苯乙烯颜料粉料封底料1002-40.5-40-0.50-2修补料200-350树脂胶料铺衬与面层胶料1002-40.5-40-20-15封面料22.3 产品化学性能指标 指标产品名称外观酸值粘度250c.pa.s胶 凝 时 间(mim)固体含量197黄色浑浊液体9-170.40-0.8015-2047-533 施工工艺基层清理→底涂乙烯基 901 树脂(添加鳞片石墨粉)两遍→玻纤短切毡一层→乙烯基 901树脂(添加鳞片石墨粉)一遍→玻纤短切毡一层→乙烯基 901 树脂(添加鳞片石墨粉)一遍→玻纤短切毡一层→乙烯基 901 树脂(添加鳞片石墨粉)一遍封面→自检→验收→工作面移交。3.1 基层处理:结构层已进行蓄水试验,如有裂缝的已对裂缝进行注浆加强处理。 基层必须坚固、密实、且平整、干燥,含水率不得大于 6%,不得有起砂、脱壳裂缝,蜂窝麻面等基层缺陷。对基面和模板接缝处进行机械打磨。3.2 重点打磨,去除表面的毛刺及突起处。3.3 整体打磨,增加表面粗糙度。3.4 对防腐层表面进行打磨修整后使用腻子批刮,填平小的凹凸不平处,待干燥后砂磨清理,进行面层涂布。3.5 将调配好的腻子层滚涂在修整好的基层上,待干燥。3.6 将滚筒充分浸透树脂,在修整好的腻子层上滚涂第一道面层树脂。3.7 检查:腻子层刮涂后形成均匀一致的平面,目视检查涂刮均匀,厚薄均匀。面层施作后整体表面均匀,固化完全,无流挂。3.8 凡穿过玻璃钢防腐层的管道、套管、预留孔,预埋件均应预先埋置或留没。3.9 涂刷环氧稀胶泥:在经过处理的基层表面均匀涂刷环氧稀胶泥,不得有漏涂,流挂等缺陷,表干后方可进行下一道工序的施工。3.10 修补基层:对不平整及缺陷部位用环氧树脂胶腻进行修补填平,待表干后方可进行下一道工序的施工。3.11 节点增强处理:对阴阳角处应增加 1-2 层玻纤布做加强处理。3.12 涂刷树脂胶料:铺衬玻璃钢防腐施工采纳手糊法,手糊法分间歇法和连续法,该工程采纳连续法,即先均匀涂刷一层铺衬胶料,随即铺上一层玻纤布,贴实赶净气泡,再涂一层胶料,再铺上一层玻纤布,再涂一层胶料直至...
