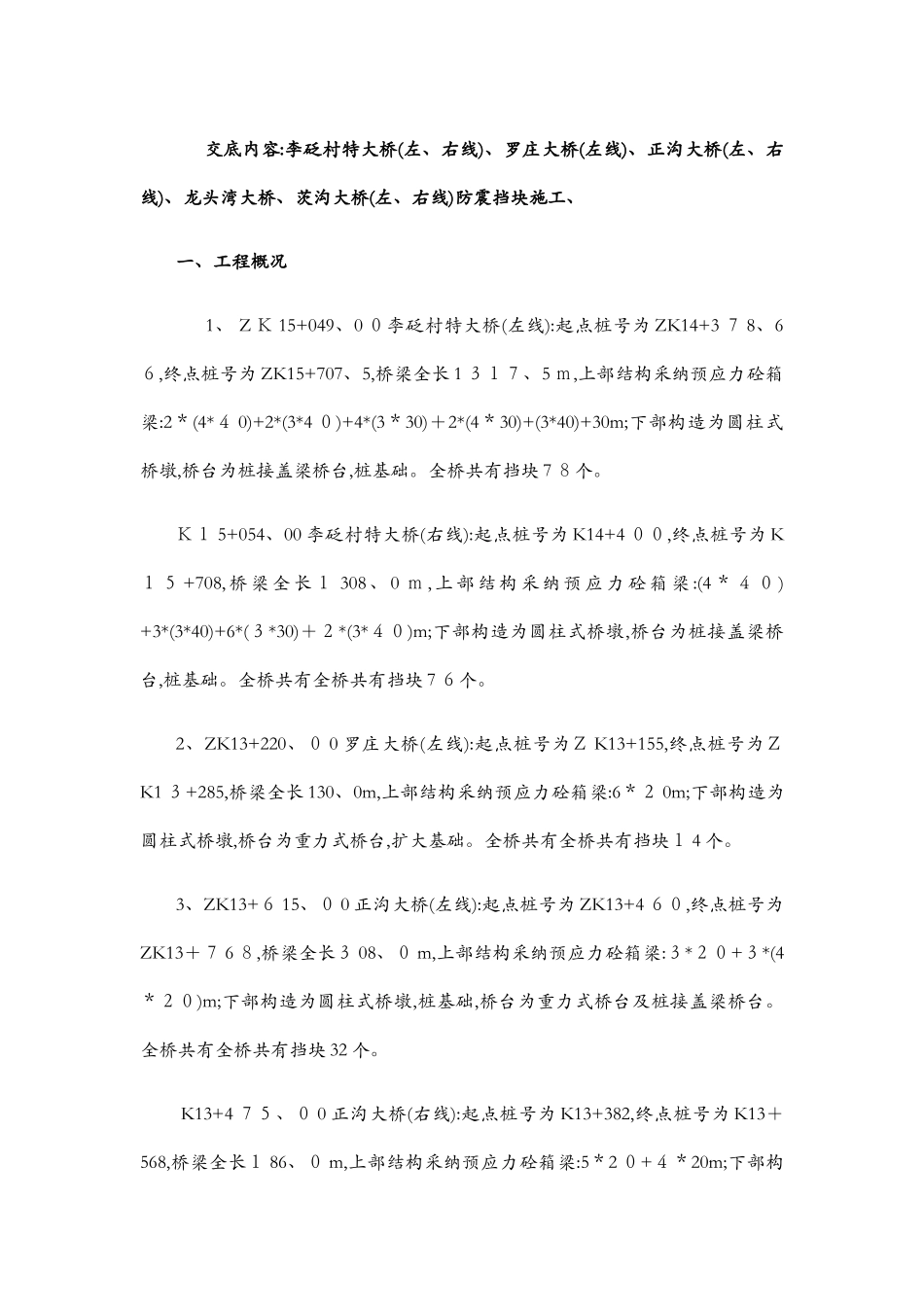

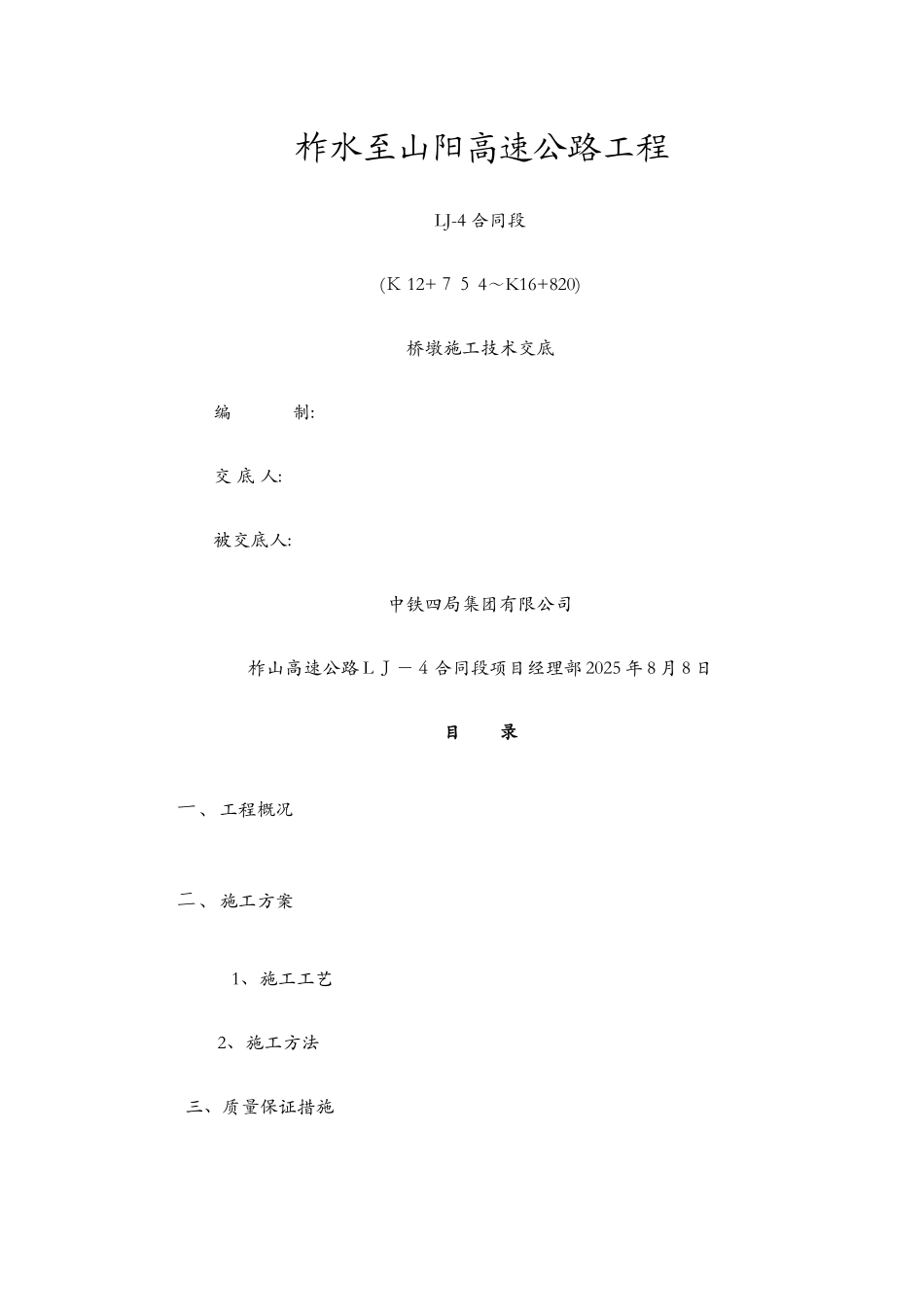

柞水至山阳高速公路工程LJ-4 合同段(K 12+75 4~K16+820)桥墩施工技术交底 编 制: 交 底 人: 被交底人:中铁四局集团有限公司柞山高速公路 L J-4合同段项目经理部 2025 年 8 月 8 日目 录一、工程概况二、施工方案 1、施工工艺 2、施工方法 三、质量保证措施 交底内容:李砭村特大桥(左、右线)、罗庄大桥(左线)、正沟大桥(左、右线)、龙头湾大桥、茨沟大桥(左、右线)防震挡块施工、 一、工程概况 1、 Z K 15+049、0 0李砭村特大桥(左线):起点桩号为 ZK14+3 7 8、66,终点桩号为 ZK15+707、5,桥梁全长 1 317、5 m,上部结构采纳预应力砼箱梁:2*(4*4 0)+2*(3*4 0)+4*(3*30)+2*(4*30)+(3*40)+30m;下部构造为圆柱式桥墩,桥台为桩接盖梁桥台,桩基础
全桥共有挡块 7 8个
K1 5+054、00 李砭村特大桥(右线):起点桩号为 K14+4 00,终点桩号为 K1 5 +708, 桥 梁 全 长 1 308 、 0 m , 上 部 结 构 采 纳 预 应 力 砼 箱 梁 :(4 * 4 0 )+3*(3*40)+6*(3*30)+2*(3*40)m;下部构造为圆柱式桥墩,桥台为桩接盖梁桥台,桩基础
全桥共有全桥共有挡块 7 6个
2、ZK13+220、0 0 罗庄大桥(左线):起点桩号为Z K13+155,终点桩号为ZK1 3+285,桥梁全长 130、0m,上部结构采纳预应力砼箱梁:6*2 0m;下部构造为圆柱式桥墩,桥台为重力式桥台,扩大基础
全桥共有全桥共有挡块1 4 个

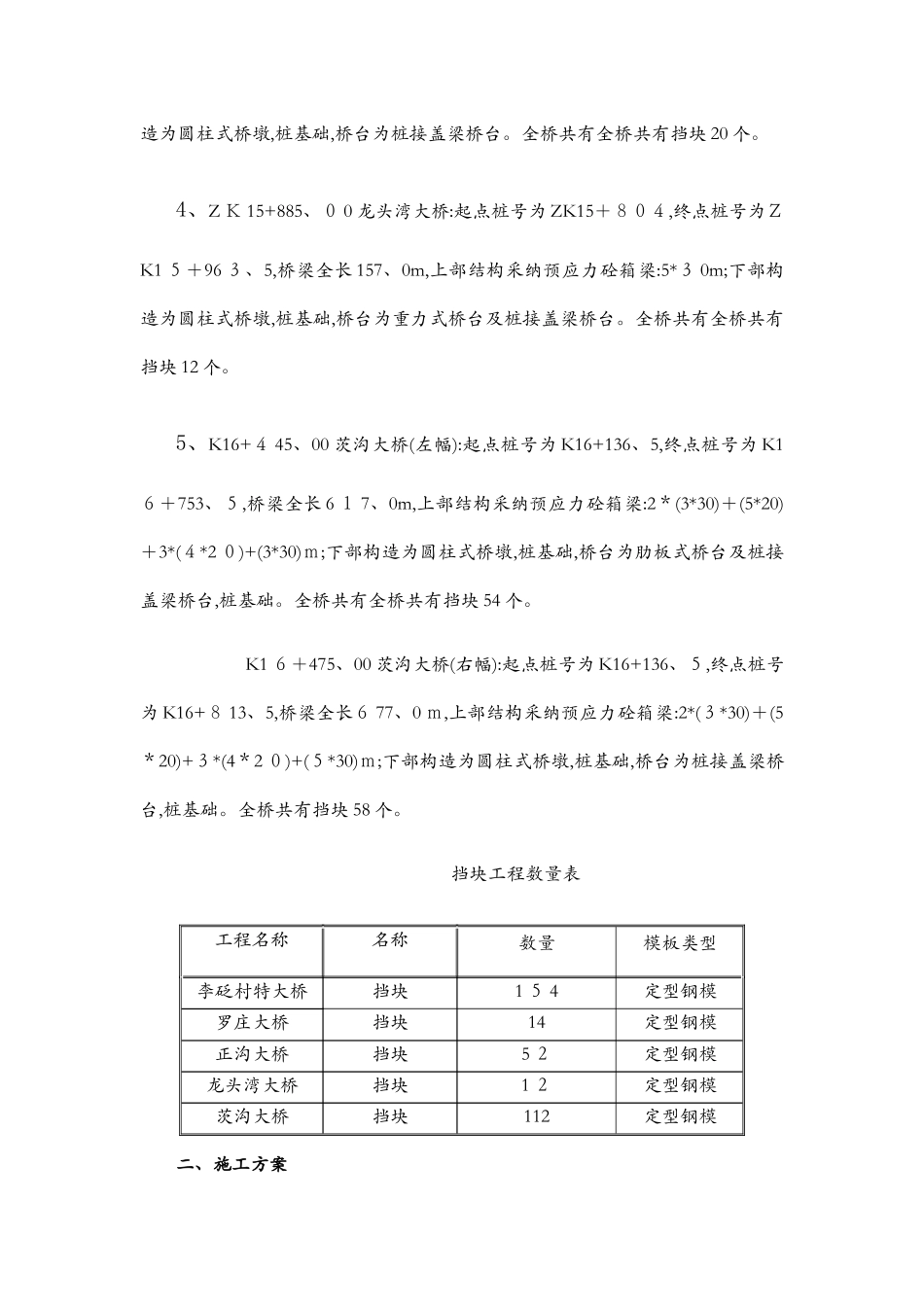

3、ZK13+6 15、0 0 正沟大桥(左线):起点桩号为 ZK13+4 60,终点桩号为ZK13+7 6 8,桥梁全长3 08、0 m,上部结构采纳预应力砼箱梁:3*20+3*(4*2
