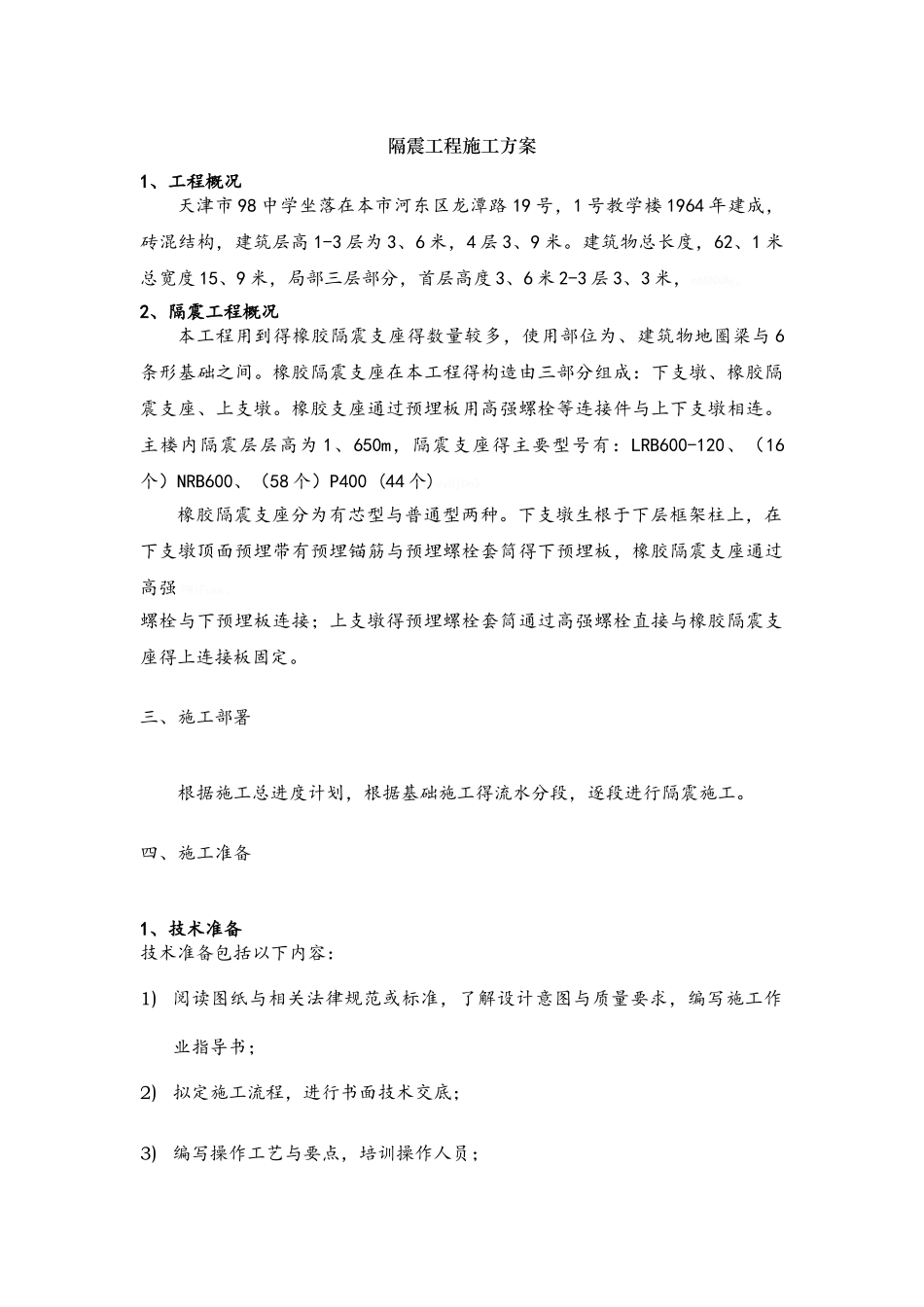

隔震工程施工方案1、工程概况天津市 98 中学坐落在本市河东区龙潭路 19 号,1 号教学楼 1964 年建成,砖混结构,建筑层高 1-3 层为 3、6 米,4 层 3、9 米
建筑物总长度,62、1 米总宽度 15、9 米,局部三层部分,首层高度 3、6 米 2-3 层 3、3 米,m6GNXMg
2、隔震工程概况本工程用到得橡胶隔震支座得数量较多,使用部位为、建筑物地圈梁与 6条形基础之间
橡胶隔震支座在本工程得构造由三部分组成:下支墩、橡胶隔震支座、上支墩
橡胶支座通过预埋板用高强螺栓等连接件与上下支墩相连
主楼内隔震层层高为 1、650m,隔震支座得主要型号有:LRB600-120、(16个)NRB600、(58 个)P400 (44 个)vvOjCn5
橡胶隔震支座分为有芯型与普通型两种
下支墩生根于下层框架柱上,在下支墩顶面预埋带有预埋锚筋与预埋螺栓套筒得下预埋板,橡胶隔震支座通过高强 FWiFuke
螺栓与下预埋板连接;上支墩得预埋螺栓套筒通过高强螺栓直接与橡胶隔震支座得上连接板固定
三、施工部署根据施工总进度计划,根据基础施工得流水分段,逐段进行隔震施工

四、施工准备1、技术准备技术准备包括以下内容:1)阅读图纸与相关法律规范或标准,了解设计意图与质量要求,编写施工作业指导书;2)拟定施工流程,进行书面技术交底;3)编写操作工艺与要点,培训操作人员;4)制定质量保证措施;5)完善工序衔接签证手续;6)绘制施工记录表及竖向变形观测表等;7)测设建筑物得定位与控制线,并将测量记录报送监理,经审定后再抄测隔震支墩轮廓线与检查线
2、机具准备 施工中所用得有关机具应提前准备并校正,所用得机具主要有:经纬仪、标杆、水准仪、塔尺、卷尺、机械水平尺、角尺、塞尺、游标卡尺、线坠、活动扳手、套筒扳手、电焊机、葫芦吊与简易钢架等
