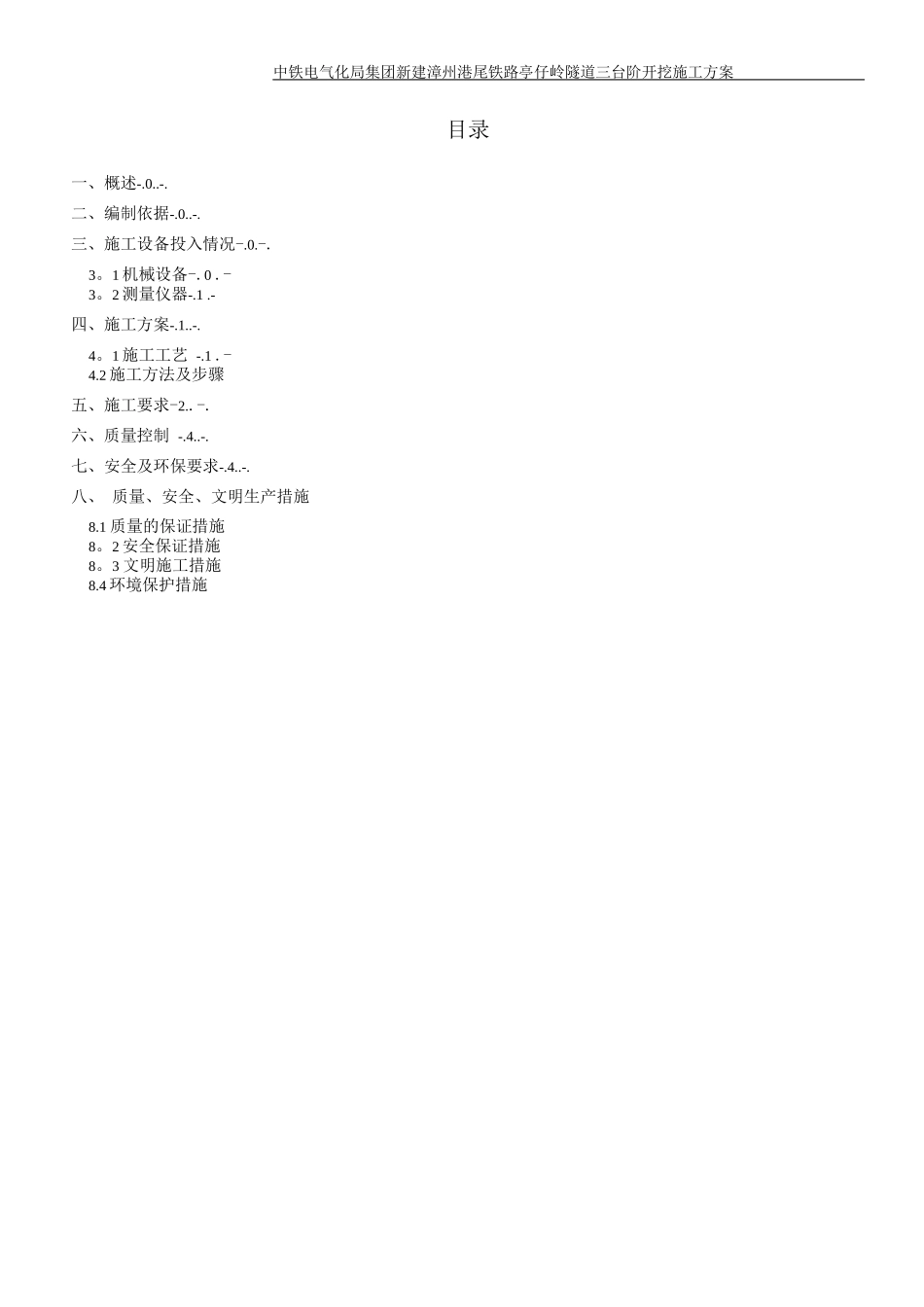

中铁电气化局集团新建漳州港尾铁路亭仔岭隧道三台阶开挖施工方案目录一、概述-
二、编制依据-
三、施工设备投入情况-
1 机械设备-
2 测量仪器-
-四、施工方案-
1 施工工艺 -
2 施工方法及步骤五、施工要求-2
六、质量控制 -
七、安全及环保要求-
八、 质量、安全、文明生产措施8
1 质量的保证措施8
2 安全保证措施 8
3 文明施工措施 8

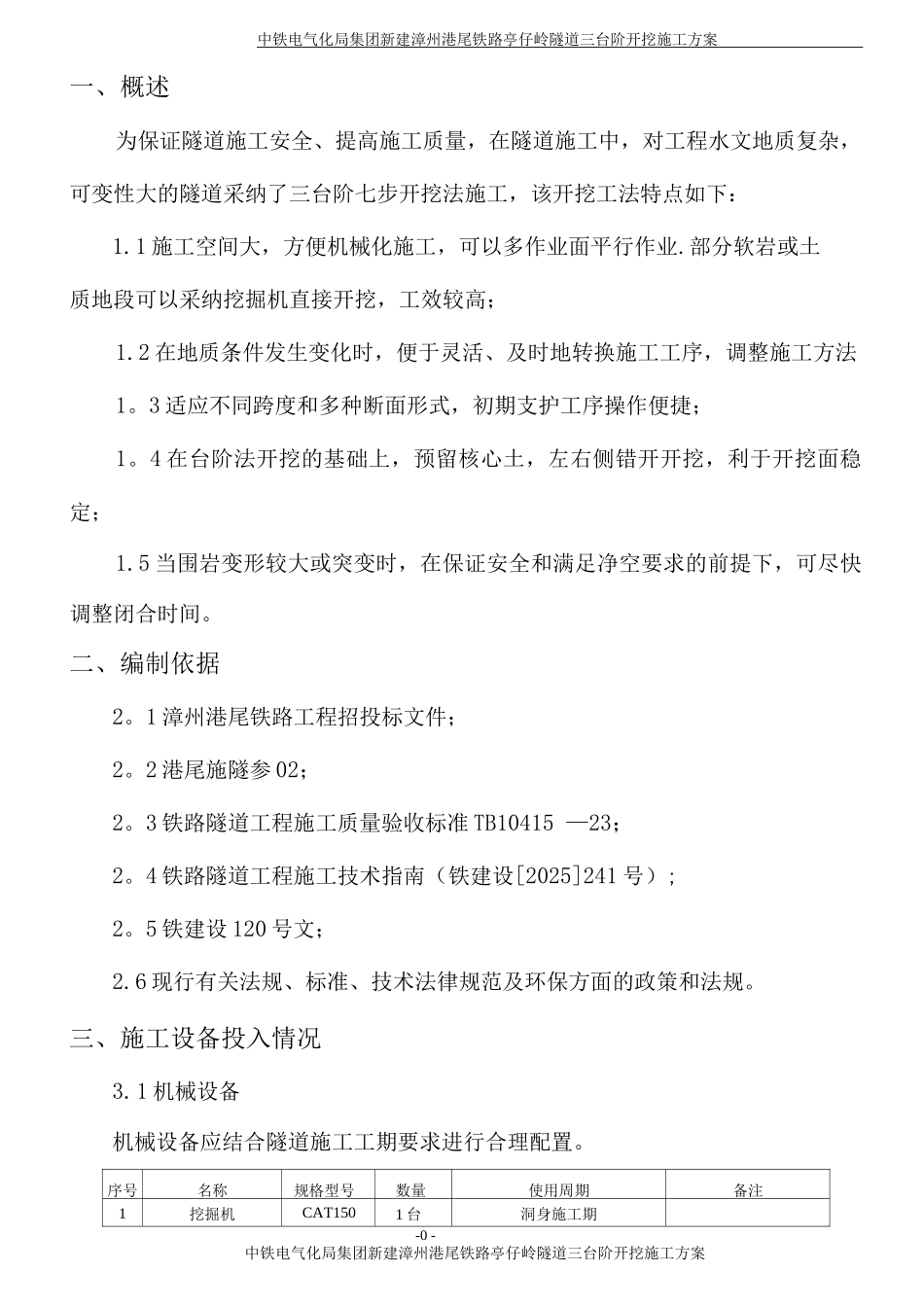

4 环境保护措施中铁电气化局集团新建漳州港尾铁路亭仔岭隧道三台阶开挖施工方案一、概述为保证隧道施工安全、提高施工质量,在隧道施工中,对工程水文地质复杂,可变性大的隧道采纳了三台阶七步开挖法施工,该开挖工法特点如下:1
1 施工空间大,方便机械化施工,可以多作业面平行作业
部分软岩或土质地段可以采纳挖掘机直接开挖,工效较高;1
2 在地质条件发生变化时,便于灵活、及时地转换施工工序,调整施工方法1
3 适应不同跨度和多种断面形式,初期支护工序操作便捷;1
4 在台阶法开挖的基础上,预留核心土,左右侧错开开挖,利于开挖面稳定;1
5 当围岩变形较大或突变时,在保证安全和满足净空要求的前提下,可尽快调整闭合时间
二、编制依据2
1 漳州港尾铁路工程招投标文件;2
2 港尾施隧参 02;2
3 铁路隧道工程施工质量验收标准 TB10415 —23;2
4 铁路隧道工程施工技术指南(铁建设[2025]241 号);2
5 铁建设 120 号文;2
6 现行有关法规、标准、技术法律规范及环保方面的政策和法规
三、施工设备投入情况3

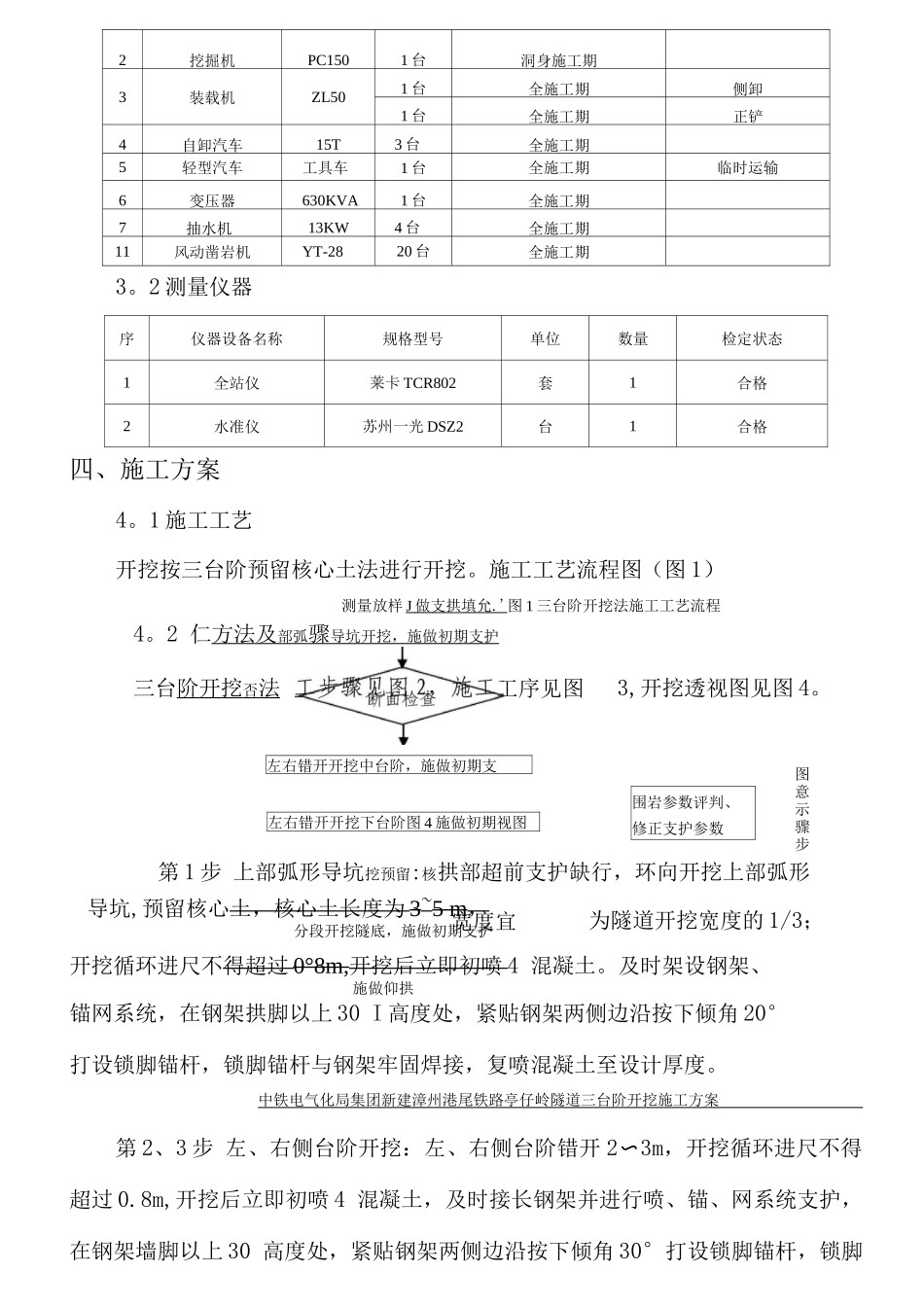

1 机械设备机械设备应结合隧道施工工期要求进行合理配置
序号名称规格型号数量使用周期备注1挖掘机CAT1501 台洞身施工期-0 -中铁电气化局集团新建漳州港尾铁路亭仔岭隧道三台阶开挖施工方案2挖掘机PC
