隧道洞身开挖施工工艺本标段隧道根据地质情况洞门、明洞段采纳明挖法
暗挖段按新奥法原理组织施工,施工方法根据工程地质和水文地质条件,开挖断面大小、衬砌类型、埋深、隧道长度、工期要求及环境制约等因素综合讨论确定
本标段隧道为双线隧道,正洞洞身段 II 级围岩采纳全断面法,III 级围岩采纳台阶法施工,IV 级围岩采纳三台阶法施工(土质地段采纳三台阶临时仰拱法),V 级围岩深埋地段采纳三台阶临时横撑(临时仰拱)法施工,V 级围岩土质地层、断层破裂带、偏压带、浅埋段采纳三台阶临时仰拱法施工
施工时加强地质超前预报,提前实行各项开挖方法和支护措施
11、111 级围岩开挖采纳光面爆破,IV、V 级围岩开挖采纳预裂爆破法或光面爆破,人工配合机械开挖,严格控制超欠挖
1、全断面法施工全断面法利用多功能作业台车配合手持风钻钻孔,楔形掏槽,塑料导爆管非电起爆系统,毫秒微差有序起爆,应用光面爆破技术

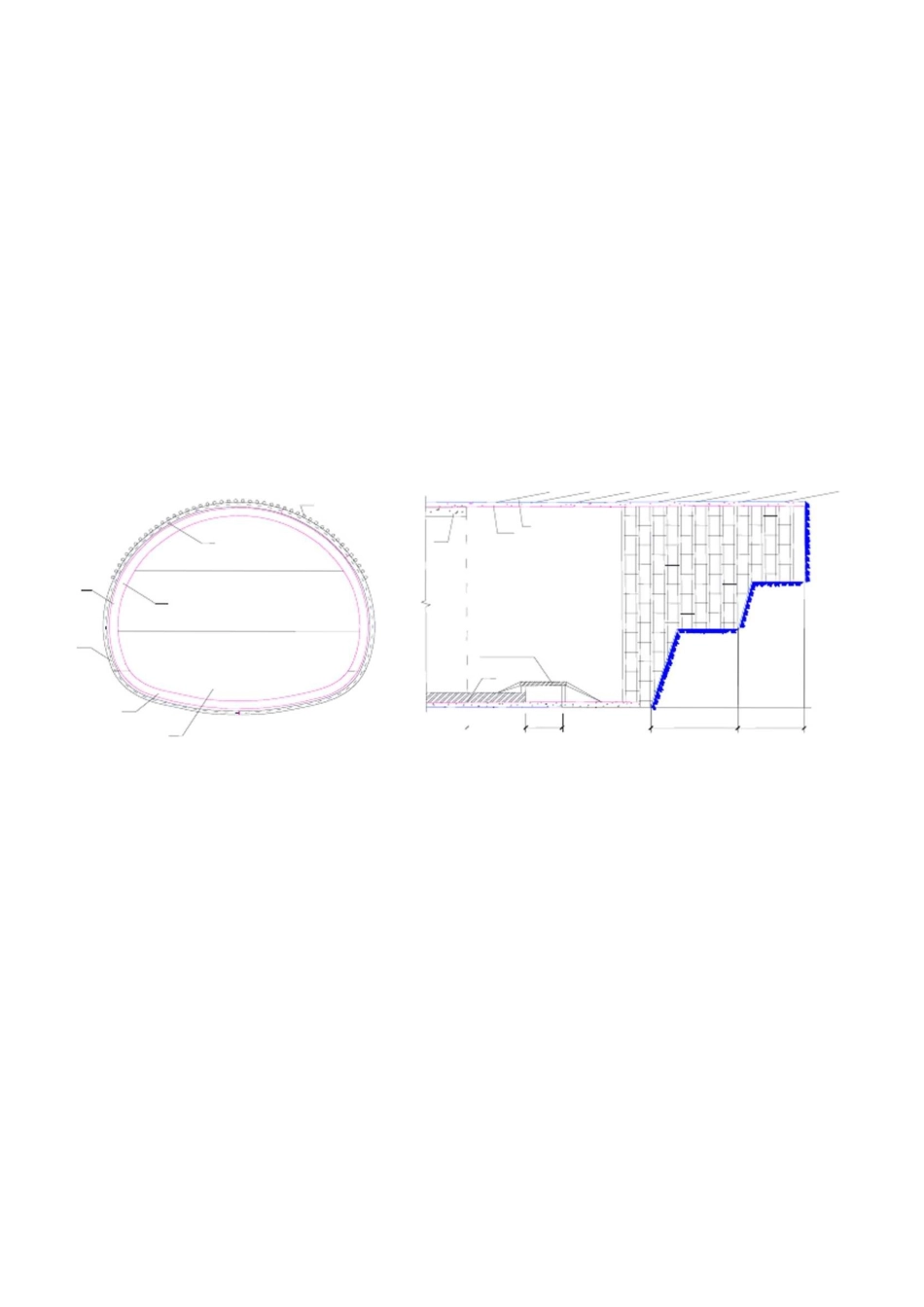

全断面开挖法施工流程示意图见下图:全断面法施工示意图2、台阶法施工台阶法(或加临时仰拱)开挖采纳多功能作业台车配合风钻钻眼,塑料导爆管非电起爆系统,毫秒微差有序起爆•上台阶由挖掘机扒碴,下台阶用装载机装碴,出碴采纳无轨运输,装载机装碴,自卸车运碴;隧道开挖后及时施作初期支护,仰拱施工紧跟施工步骤:1—全断面开挖 2—初期支护 3—全断面二次衬砌台阶法(或加临时仰拱)施工示意见下页图
台阶法(或加临时仰拱)施工工序示意图施工工序:1)弱爆破开挖①部;施作①部周边的初期支护:初喷混凝土,铺钢筋网,架立钢架(设锁脚锚杆),钻设径向锚杆后复喷混凝土至设计厚度;施作下一循环超前支护(仅用于有超前支护情况);2)架设①底部临时横撑(此步仅适用于台阶法加临时横撑);3)弱爆破开挖②部;施作边墙初期支护:初喷混凝土,铺钢筋网,架立钢架(设锁脚锚管或锚杆),钻设径向锚杆后复喷混凝土至设计厚度;3〜5m ;各台阶开挖
