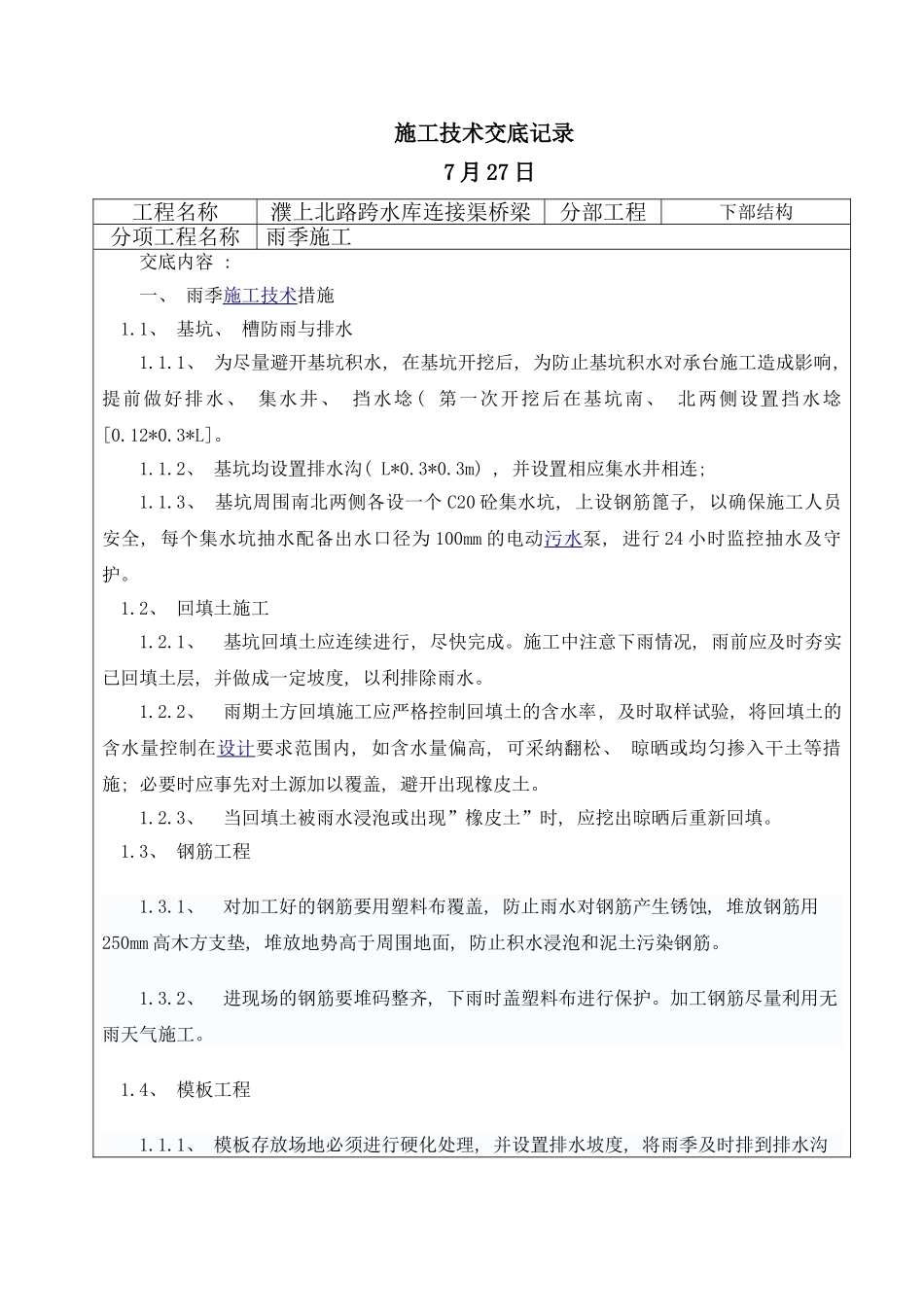

施工技术交底记录 7 月 27 日工程名称濮上北路跨水库连接渠桥梁分部工程下部结构分项工程名称雨季施工交底内容 : 一、 雨季施工技术措施1
1、 基坑、 槽防雨与排水1
1、 为尽量避开基坑积水, 在基坑开挖后, 为防止基坑积水对承台施工造成影响, 提前做好排水、 集水井、 挡水埝 ( 第一次开挖后在基坑南、 北两侧设置挡水埝[0
2、 基坑均设置排水沟( L*0
3m) , 并设置相应集水井相连; 1
3、 基坑周围南北两侧各设一个 C20 砼集水坑, 上设钢筋篦子, 以确保施工人员安全, 每个集水坑抽水配备出水口径为 100mm 的电动污水泵, 进行 24 小时监控抽水及守护
2、 回填土施工1
1、 基坑回填土应连续进行, 尽快完成
施工中注意下雨情况, 雨前应及时夯实已回填土层, 并做成一定坡度, 以利排除雨水
2、 雨期土方回填施工应严格控制回填土的含水率, 及时取样试验, 将回填土的含水量控制在设计要求范围内, 如含水量偏高, 可采纳翻松、 晾晒或均匀掺入干土等措施; 必要时应事先对土源加以覆盖, 避开出现橡皮土
3、 当回填土被雨水浸泡或出现”橡皮土”时, 应挖出晾晒后重新回填
3、 钢筋工程1
1、 对加工好的钢筋要用塑料布覆盖, 防止雨水对钢筋产生锈蚀, 堆放钢筋用250mm 高木方支垫, 堆放地势高于周围地面, 防止积水浸泡和泥土污染钢筋
2、 进现场的钢筋要堆码整齐, 下雨时盖塑料布进行保护
加工钢筋尽量利用无雨天气施工
4、 模板工程 1
1、 模板存放场地必须进行硬化处理, 并设置排水坡度, 将雨季及时排到排水沟内, 防止场地内积水
2、 雨天使用的木模板拆下后应放平, 以免变形

模板拆下后及时清理, 刷脱模剂, 大雨过后应重新刷一遍
