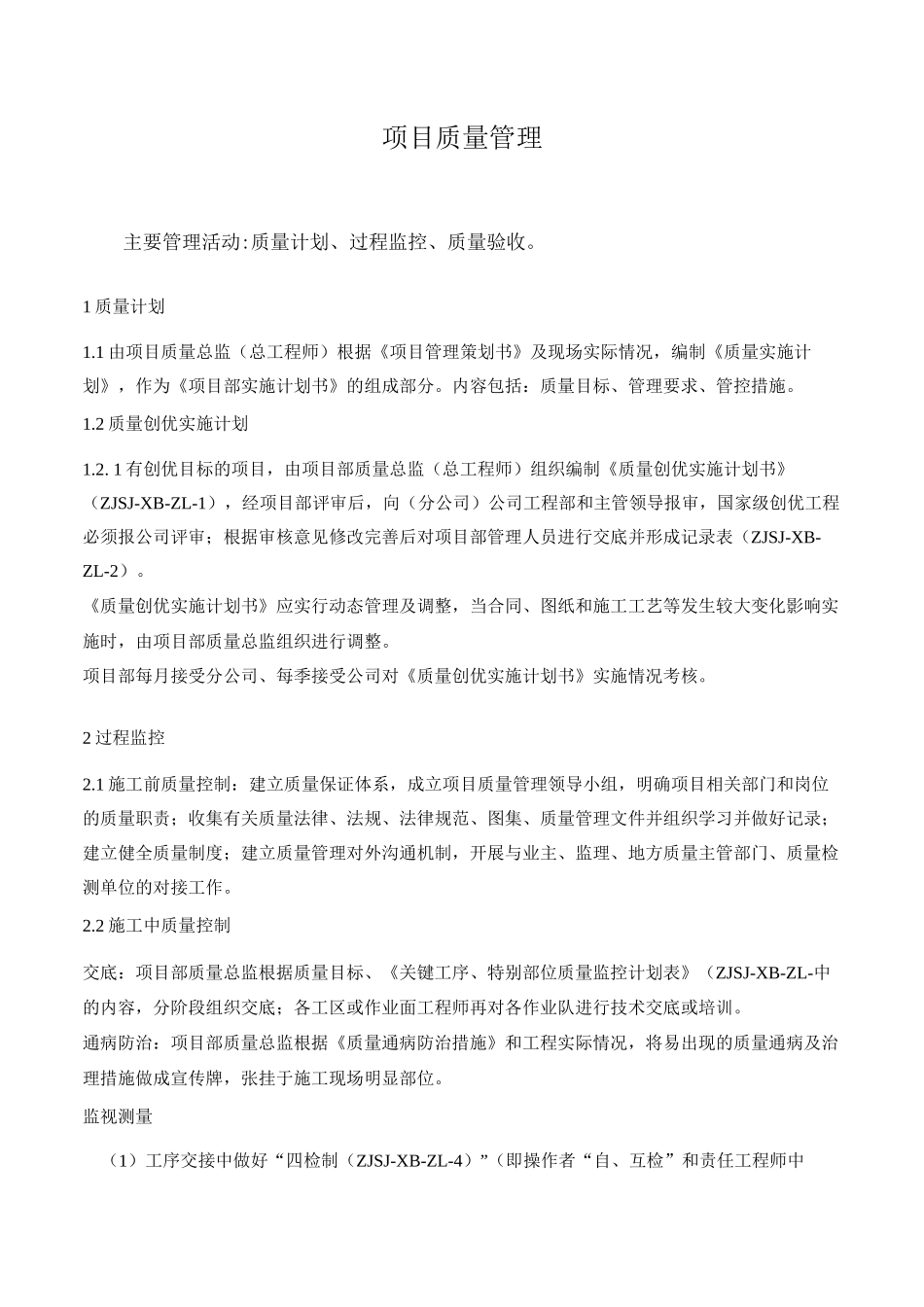

项目质量管理主要管理活动:质量计划、过程监控、质量验收。1 质量计划1.1 由项目质量总监(总工程师)根据《项目管理策划书》及现场实际情况,编制《质量实施计划》,作为《项目部实施计划书》的组成部分。内容包括:质量目标、管理要求、管控措施。1.2 质量创优实施计划1.2. 1 有创优目标的项目,由项目部质量总监(总工程师)组织编制《质量创优实施计划书》(ZJSJ-XB-ZL-1),经项目部评审后,向(分公司)公司工程部和主管领导报审,国家级创优工程必须报公司评审;根据审核意见修改完善后对项目部管理人员进行交底并形成记录表(ZJSJ-XB-ZL-2)。《质量创优实施计划书》应实行动态管理及调整,当合同、图纸和施工工艺等发生较大变化影响实施时,由项目部质量总监组织进行调整。项目部每月接受分公司、每季接受公司对《质量创优实施计划书》实施情况考核。2 过程监控2.1 施工前质量控制:建立质量保证体系,成立项目质量管理领导小组,明确项目相关部门和岗位的质量职责;收集有关质量法律、法规、法律规范、图集、质量管理文件并组织学习并做好记录;建立健全质量制度;建立质量管理对外沟通机制,开展与业主、监理、地方质量主管部门、质量检测单位的对接工作。2.2 施工中质量控制交底:项目部质量总监根据质量目标、《关键工序、特别部位质量监控计划表》(ZJSJ-XB-ZL-中的内容,分阶段组织交底;各工区或作业面工程师再对各作业队进行技术交底或培训。通病防治:项目部质量总监根据《质量通病防治措施》和工程实际情况,将易出现的质量通病及治理措施做成宣传牌,张挂于施工现场明显部位。监视测量(1)工序交接中做好“四检制(ZJSJ-XB-ZL-4)”(即操作者“自、互检”和责任工程师中间“交接检”及质量工程师“专检”)记录。(2 )项目部质量工程师应坚持巡检和周检,发现问题时下发《质量整改通知单》(ZJSJ-XB-ZL-,5并对整改情况跟踪落实;根据发生的质量问题,建立《不合格品台帐》(ZJSJ-XB-ZL-06),统计不合格品发生的部位和处理情况。(3)项目部质量总监组织开展实体实测实量,并对检查结果进行统计分析,制定对策加以改进,同时将检查结果与分包月度工程款结算挂钩。(4)对于当地建设主管部门、上级单位、甲方和监理提出的书面整改要求,要及时建立整改落实台账。2.3 检验、试验、检测具体工作见本手册第四章《项目技术管理》。项目部质量工程师应定期对试验设备和环境进行抽查。项目部质量工程师应对取样和送检数量进行核实,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

项目质量管理

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
