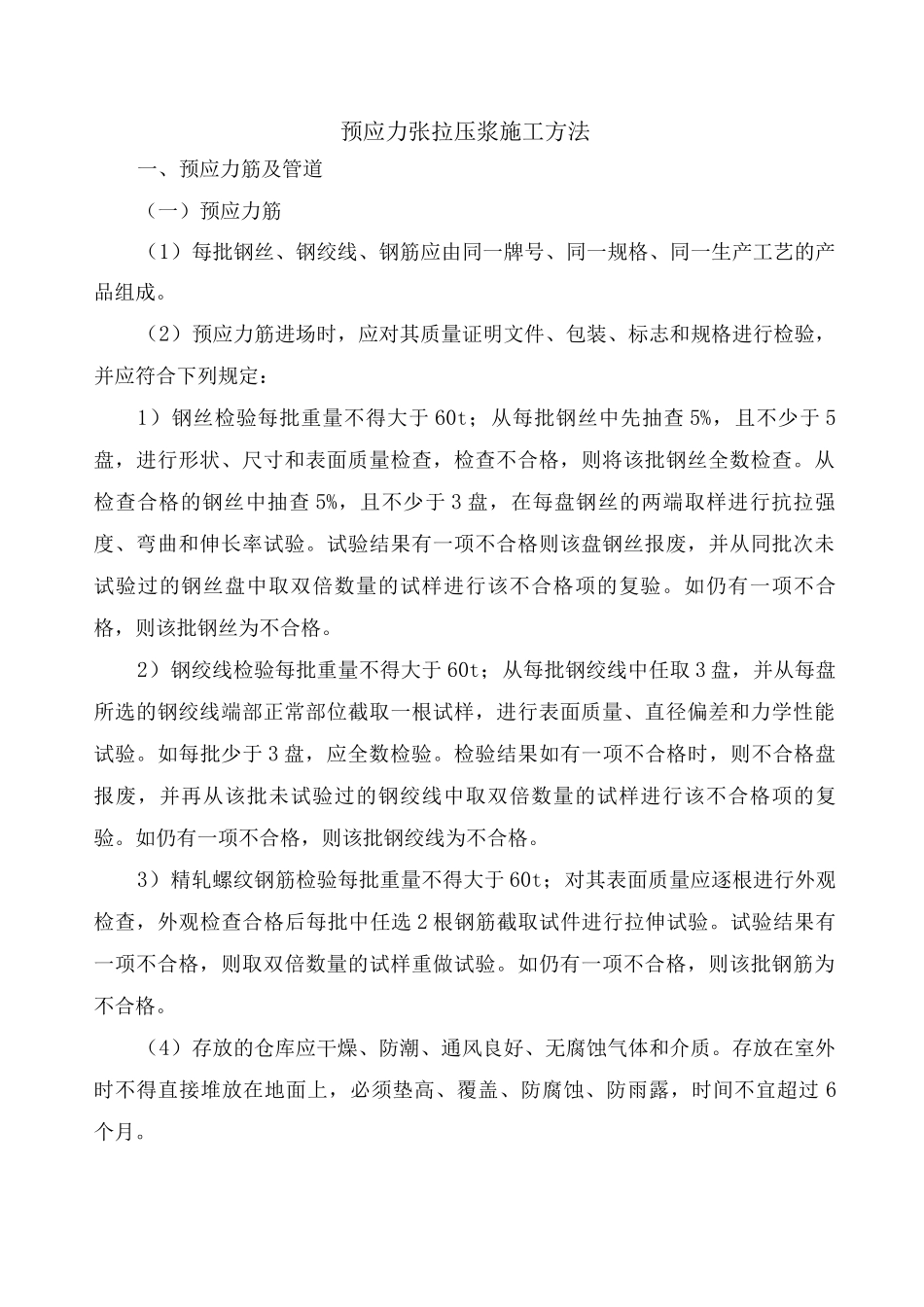

预应力张拉压浆施工方法一、预应力筋及管道(一)预应力筋(1)每批钢丝、钢绞线、钢筋应由同一牌号、同一规格、同一生产工艺的产品组成
(2)预应力筋进场时,应对其质量证明文件、包装、标志和规格进行检验,并应符合下列规定:1)钢丝检验每批重量不得大于 60t;从每批钢丝中先抽查 5%,且不少于 5盘,进行形状、尺寸和表面质量检查,检查不合格,则将该批钢丝全数检查
从检查合格的钢丝中抽查 5%,且不少于 3 盘,在每盘钢丝的两端取样进行抗拉强度、弯曲和伸长率试验
试验结果有一项不合格则该盘钢丝报废,并从同批次未试验过的钢丝盘中取双倍数量的试样进行该不合格项的复验
如仍有一项不合格,则该批钢丝为不合格
2)钢绞线检验每批重量不得大于 60t;从每批钢绞线中任取 3 盘,并从每盘所选的钢绞线端部正常部位截取一根试样,进行表面质量、直径偏差和力学性能试验
如每批少于 3 盘,应全数检验
检验结果如有一项不合格时,则不合格盘报废,并再从该批未试验过的钢绞线中取双倍数量的试样进行该不合格项的复验
如仍有一项不合格,则该批钢绞线为不合格
3)精轧螺纹钢筋检验每批重量不得大于 60t;对其表面质量应逐根进行外观检查,外观检查合格后每批中任选 2 根钢筋截取试件进行拉伸试验
试验结果有一项不合格,则取双倍数量的试样重做试验
如仍有一项不合格,则该批钢筋为不合格
(4)存放的仓库应干燥、防潮、通风良好、无腐蚀气体和介质
存放在室外时不得直接堆放在地面上,必须垫高、覆盖、防腐蚀、防雨露,时间不宜超过 6个月
(5)预应力筋安装时应注意:预应力筋宜使用砂轮锯或切断机切断,不得采纳电弧切割

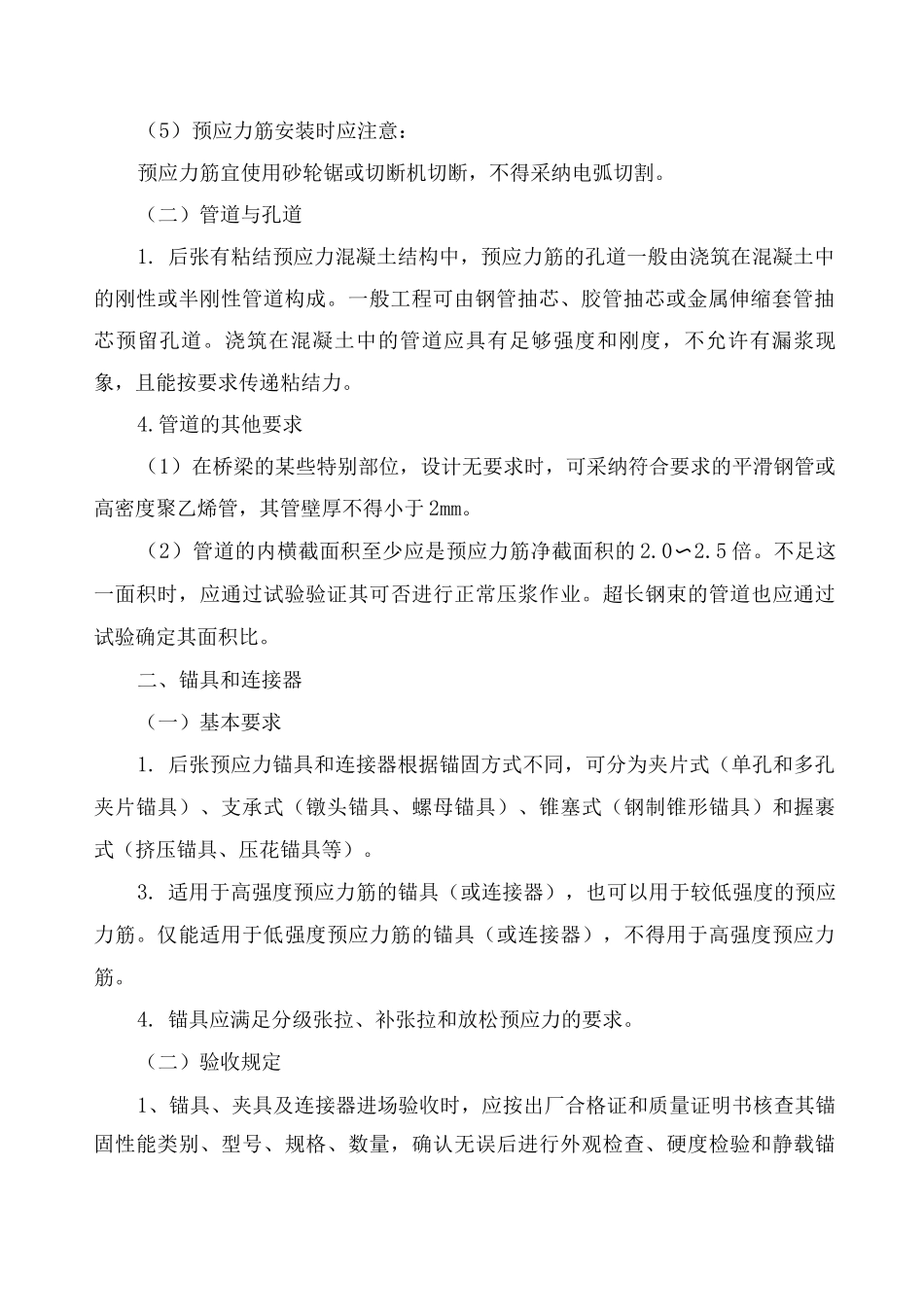

(二)管道与孔道1
后张有粘结预应力混凝土结构中,预应力筋的孔道一般由浇筑在混凝土中的刚性或半刚性管道构成
一般工程可由钢管抽芯、胶管抽芯或金属伸缩套管抽芯预留孔道

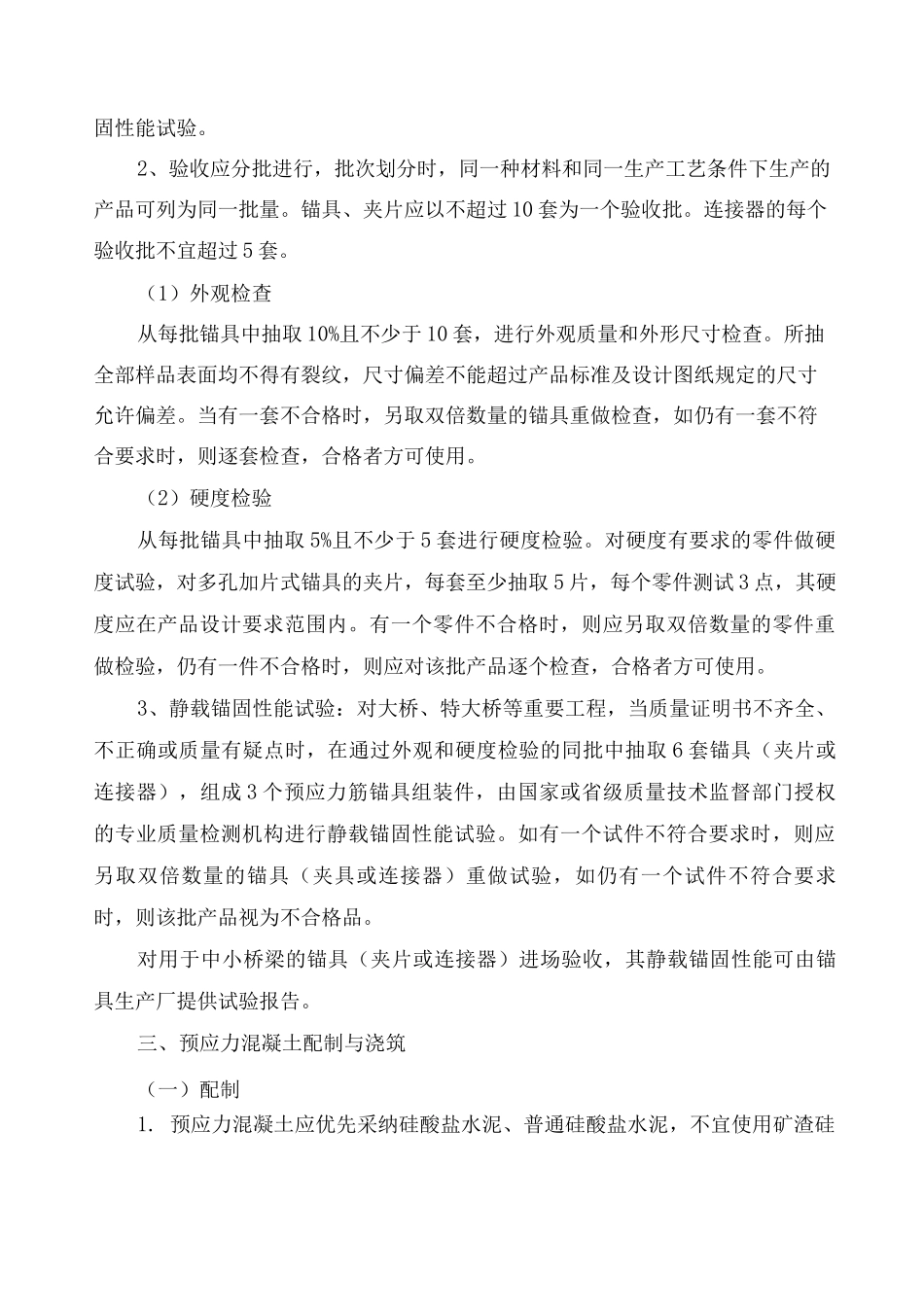

浇筑在混凝土中的管道应具有足够强度和刚度,不允许有
