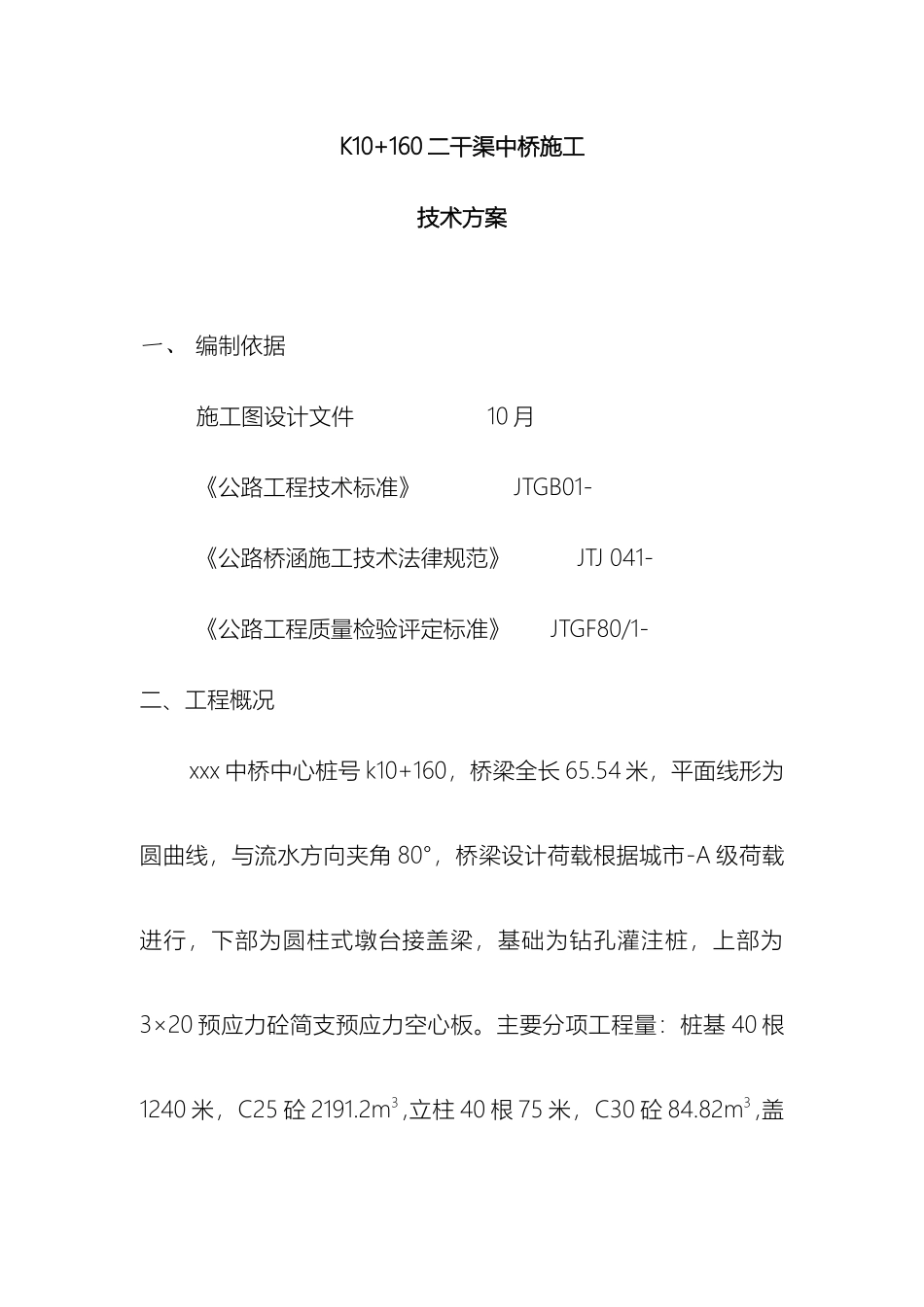

预应力简支空心板桥施工技术方案K10+160 二干渠中桥施工技术方案一、 编制依据施工图设计文件 10 月《公路工程技术标准》 JTGB01- 《公路桥涵施工技术法律规范》 JTJ 041- 《公路工程质量检验评定标准》 JTGF80/1- 二、工程概况xxx 中桥中心桩号 k10+160,桥梁全长 65
54 米,平面线形为圆曲线,与流水方向夹角 80°,桥梁设计荷载根据城市-A 级荷载进行,下部为圆柱式墩台接盖梁,基础为钻孔灌注桩,上部为3×20 预应力砼简支预应力空心板
主要分项工程量:桩基 40 根1240 米,C25 砼 2191
2m3 ,立柱 40 根 75 米,C30 砼 84

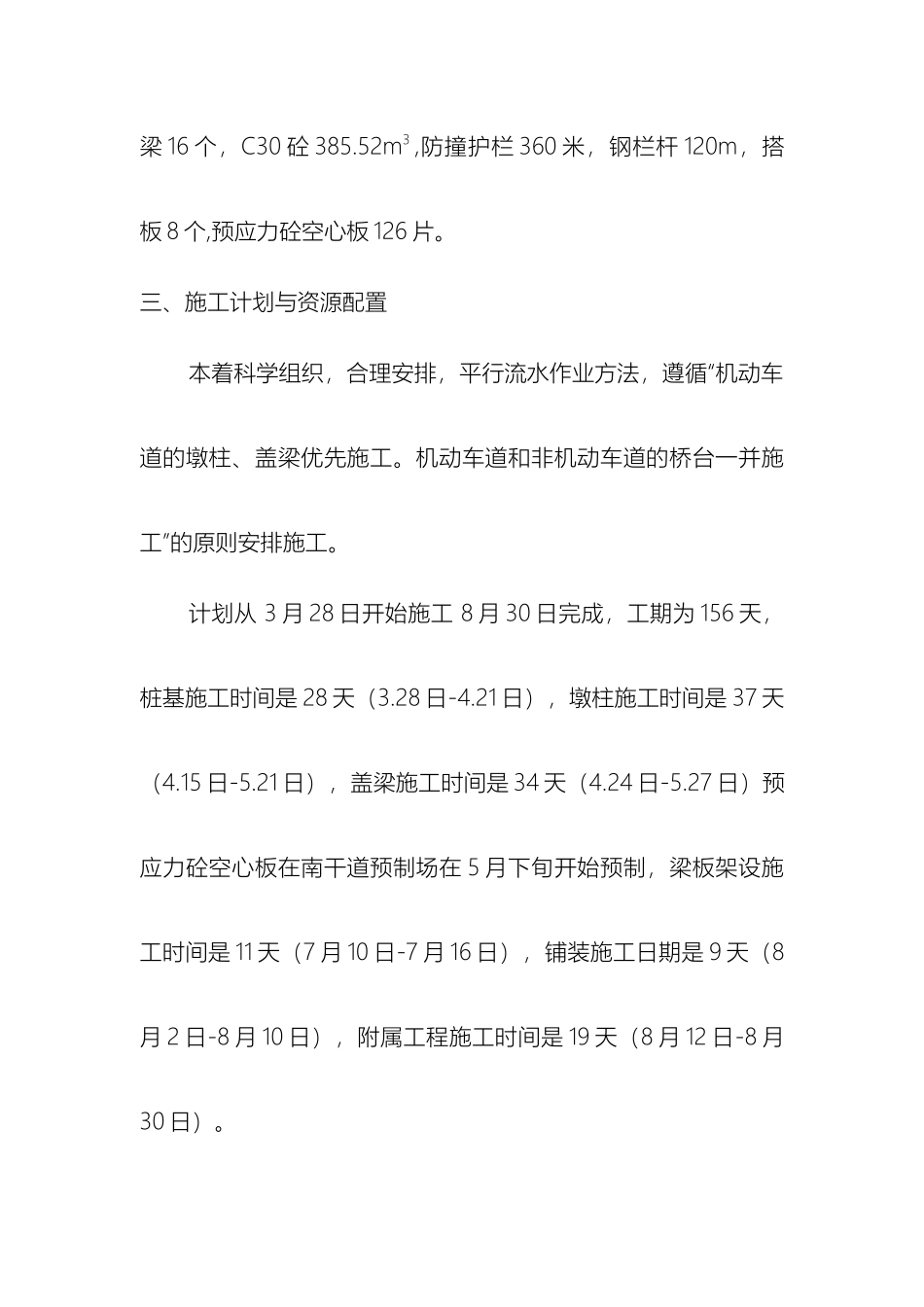

82m3 ,盖梁 16 个,C30 砼 385
52m3 ,防撞护栏 360 米,钢栏杆 120m,搭板 8 个,预应力砼空心板 126 片
三、施工计划与资源配置本着科学组织,合理安排,平行流水作业方法,遵循“机动车道的墩柱、盖梁优先施工
机动车道和非机动车道的桥台一并施工”的原则安排施工
计划从 3 月 28 日开始施工 8 月 30 日完成,工期为 156 天,桩基施工时间是 28 天(3
28 日-4
21 日),墩柱施工时间是 37 天(4
15 日-5
21 日),盖梁施工时间是 34 天(4
24 日-5
27 日)预应力砼空心板在南干道预制场在 5 月下旬开始预制,梁板架设施工时间是 11 天(7 月 10 日-7 月 16 日),铺装施工日期是 9 天(8月 2 日-8 月 10 日),附属工程施工时间是 19 天(8 月 12 日-8 月30 日)
配备机械设备是 2 台正循环钻机,装载机 1 台,电焊机 6 台,挖掘机 2 台,砼运输车 5 辆,发电机 2 台,砼搅拌机 2 套,吊车 2个,施工负责人曹利,技术负责人高党志,试验负责人高保生,安全负责人郭清晨,配
