风井喷浆安全技术措施由于 1310 运输石门两风门与风井连接处上、下约 40m 位置,巷道底鼓、变形严重,现已修复完毕,经矿讨论决定对此修复段进行喷浆,为了进一步确保喷浆安全,特拟定安全技术措施如下: 一、工程概况 风井上山(1310 运输石门两风门上下约 40m 段),工程量约80m,原为底鼓、变形严重地段,已经巷修队修复完毕,经过讨论决定对此段进行喷浆处理
喷浆以将锚网、锚杆等掩盖为准,喷浆前须将巷道内杂物清理洁净
二、施工之前准备工作1、施工之前接好风水管路,喷浆机电源等
2、施工之前准备好喷浆材料,并归类码放整齐
3、施工之前应把该处的电线、 电缆、风水管路等保护好, 并对影响喷浆风水管线进行简单包扎,防止喷浆时喷浆体损坏管线,巷道内的指标牌、测点等须保护好,防止喷浆体掩盖
5、喷浆前必须挂设标准线,挂线数量据现场情况确定
6、将施施工场地点清理洁净,风、水管线接好,打开供风、供水阀门,检查风压、水压, 并检查风水管路是否漏风、漏水、畅通,发现问题时快速进行处理
7、喷浆机安设在支护完好地点

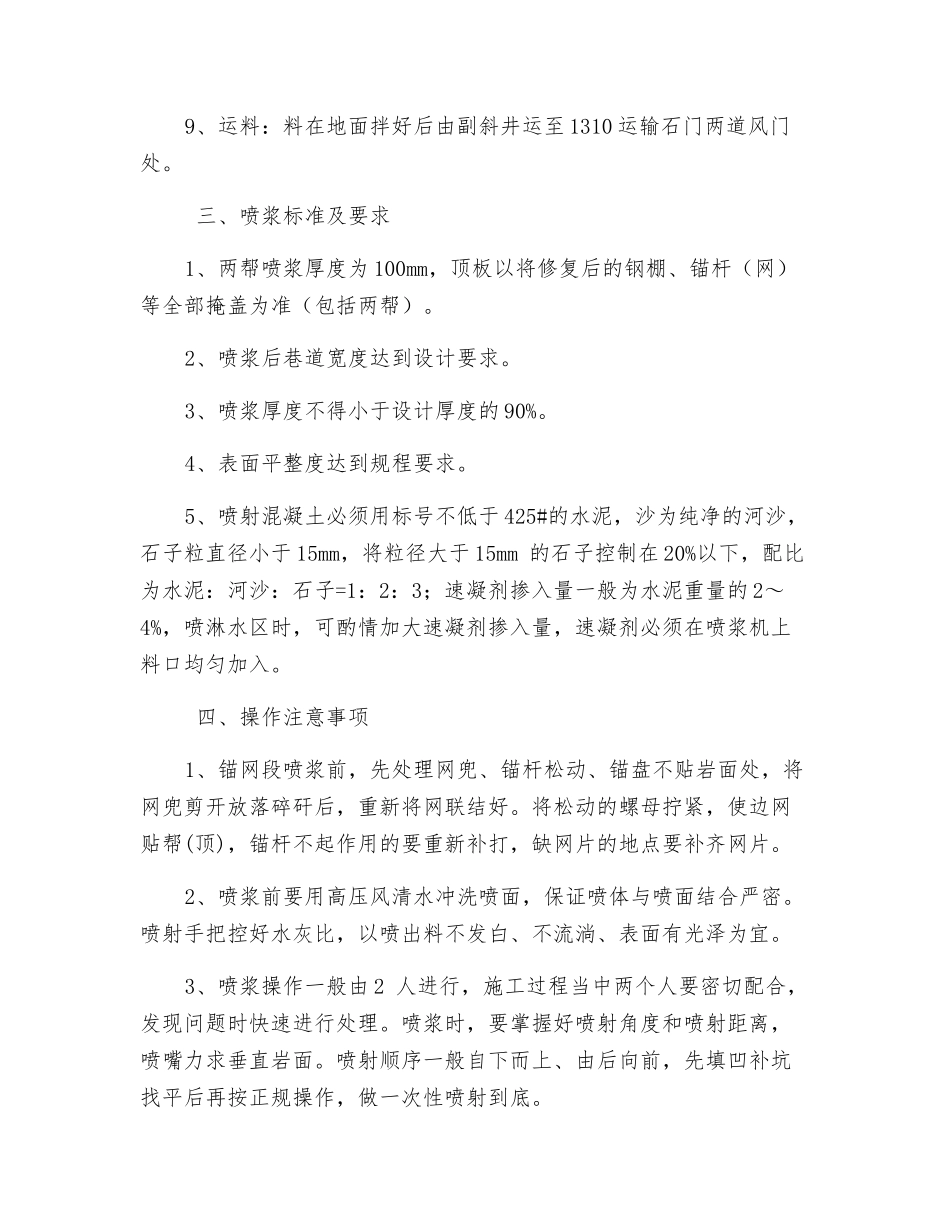

8、供风系统、供水系统、供电系统三大系统只说明具体路线即可
9、运料:料在地面拌好后由副斜井运至 1310 运输石门两道风门处
三、喷浆标准及要求1、两帮喷浆厚度为 100mm,顶板以将修复后的钢棚、锚杆(网)等全部掩盖为准(包括两帮)
2、喷浆后巷道宽度达到设计要求
3、喷浆厚度不得小于设计厚度的 90%
4、表面平整度达到规程要求
5、喷射混凝土必须用标号不低于 425#的水泥,沙为纯净的河沙,石子粒直径小于 15mm,将粒径大于 15mm 的石子控制在 20%以下,配比为水泥:河沙:石子=1:2:3;速凝剂掺入量一般为水泥重量的 2~4%,喷淋水区时,可酌情加大速凝剂掺入量,速凝剂必须在喷浆机上料口均匀加入
四、操作注意事项1、锚网段喷浆前,先处理网兜、锚杆松动、锚
