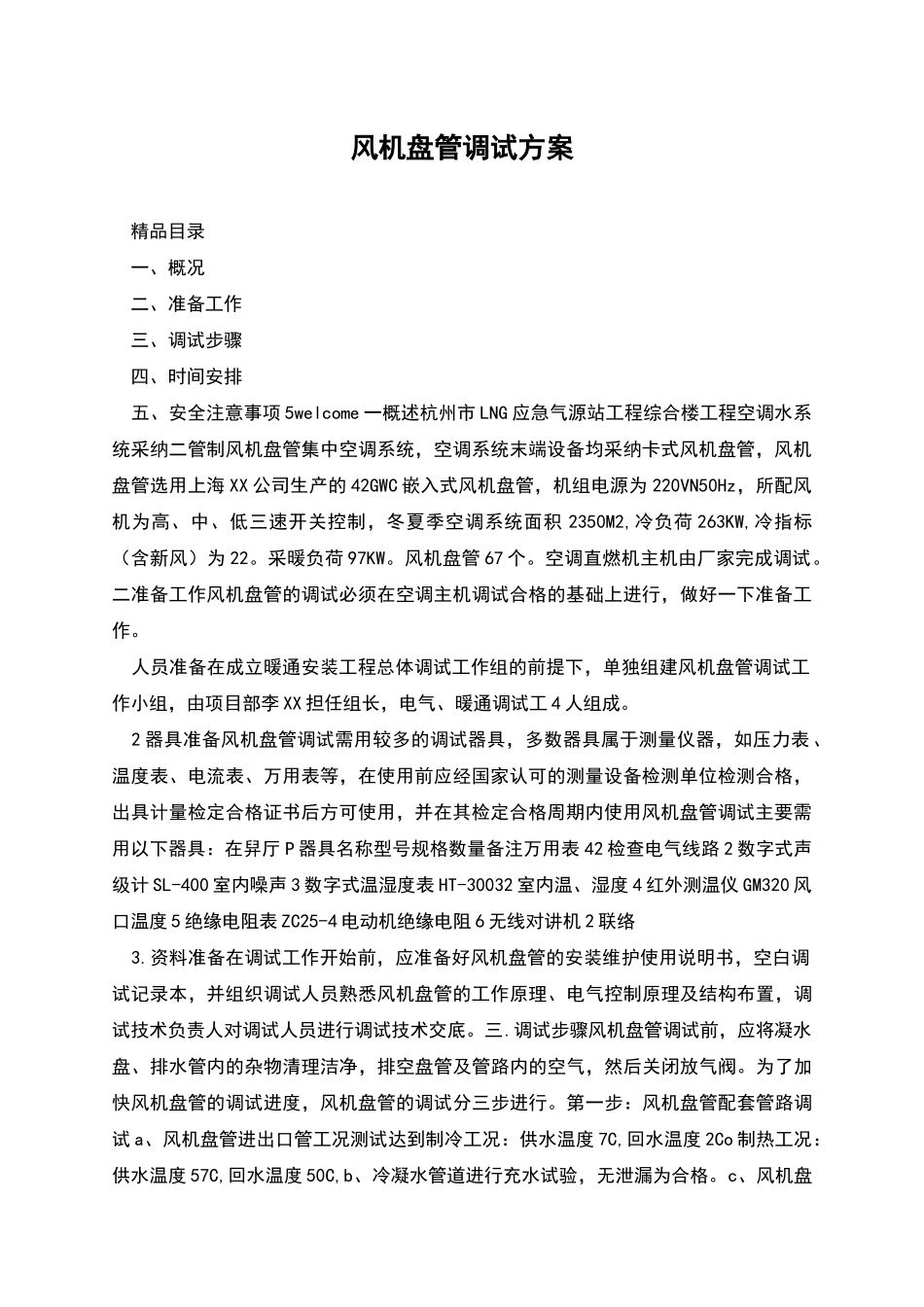

风机盘管调试方案 精品目录 一、概况 二、准备工作 三、调试步骤 四、时间安排 五、安全注意事项 5welcome 一概述杭州市 LNG 应急气源站工程综合楼工程空调水系统采纳二管制风机盘管集中空调系统,空调系统末端设备均采纳卡式风机盘管,风机盘管选用上海 XX 公司生产的 42GWC 嵌入式风机盘管,机组电源为 220VN50Hz,所配风机为高、中、低三速开关控制,冬夏季空调系统面积 2350M2,冷负荷 263KW,冷指标(含新风)为 22
采暖负荷 97KW
风机盘管 67 个
空调直燃机主机由厂家完成调试
二准备工作风机盘管的调试必须在空调主机调试合格的基础上进行,做好一下准备工作
人员准备在成立暖通安装工程总体调试工作组的前提下,单独组建风机盘管调试工作小组,由项目部李 XX 担任组长,电气、暖通调试工 4 人组成
2 器具准备风机盘管调试需用较多的调试器具,多数器具属于测量仪器,如压力表 、温度表、电流表、万用表等,在使用前应经国家认可的测量设备检测单位检测合格,出具计量检定合格证书后方可使用,并在其检定合格周期内使用风机盘管调试主要需用以下器具:在舁厅 P 器具名称型号规格数量备注万用表 42 检查电气线路 2 数字式声级计 SL-400 室内噪声 3 数字式温湿度表 HT-30032 室内温、湿度 4 红外测温仪 GM320 风口温度 5 绝缘电阻表 ZC25-4 电动机绝缘电阻 6 无线对讲机 2 联络 3
资料准备在调试工作开始前,应准备好风机盘管的安装维护使用说明书,空白调试记录本,并组织调试人员熟悉风机盘管的工作原理、电气控制原理及结构布置,调试技术负责人对调试人员进行调试技术交底
调试步骤风机盘管调试前,应将凝水盘、排水管内的杂物清理洁净,排空盘管及管路内的空气,然后关闭放气阀

为了加快风机盘管的调试进度,风机盘管的调试分三步进行
