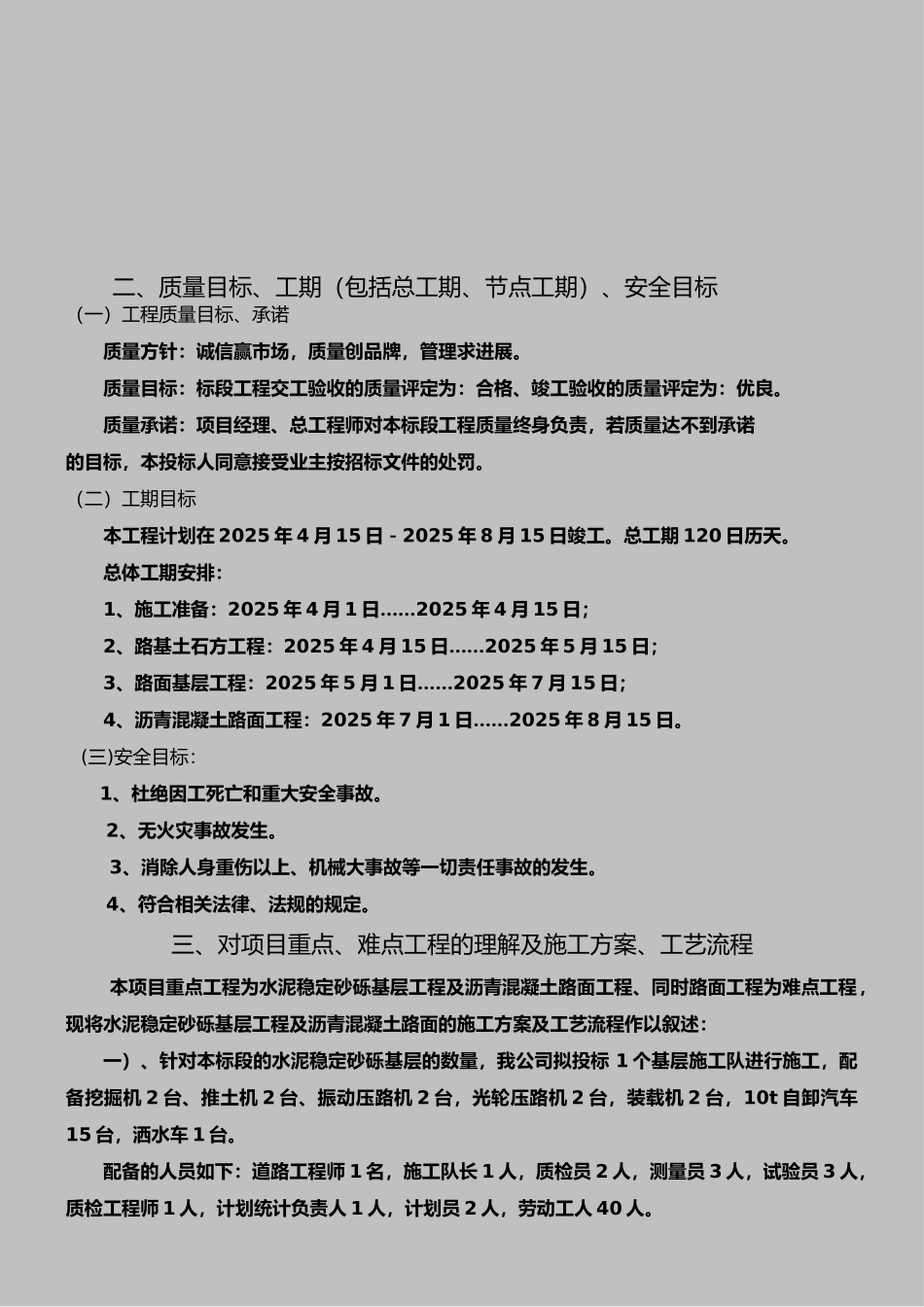

二、质量目标、工期(包括总工期、节点工期)、安全目标(一)工程质量目标、承诺质量方针:诚信赢市场,质量创品牌,管理求进展
质量目标:标段工程交工验收的质量评定为:合格、竣工验收的质量评定为:优良
质量承诺:项目经理、总工程师对本标段工程质量终身负责,若质量达不到承诺的目标,本投标人同意接受业主按招标文件的处罚
(二)工期目标本工程计划在 2025 年 4 月 15 日-2025 年 8 月 15 日竣工
总工期 120 日历天
总体工期安排:1、施工准备:2025 年 4 月 1 日……2025 年 4 月 15 日;2、路基土石方工程:2025 年 4 月 15 日……2025 年 5 月 15 日;3、路面基层工程:2025 年 5 月 1 日……2025 年 7 月 15 日;4、沥青混凝土路面工程:2025 年 7 月 1 日……2025 年 8 月 15 日
(三)安全目标:1、杜绝因工死亡和重大安全事故
2、无火灾事故发生
3、消除人身重伤以上、机械大事故等一切责任事故的发生
4、符合相关法律、法规的规定
三、对项目重点、难点工程的理解及施工方案、工艺流程 本项目重点工程为水泥稳定砂砾基层工程及沥青混凝土路面工程、同时路面工程为难点工程,现将水泥稳定砂砾基层工程及沥青混凝土路面的施工方案及工艺流程作以叙述:一)、针对本标段的水泥稳定砂砾基层的数量,我公司拟投标 1 个基层施工队进行施工,配备挖掘机 2 台、推土机 2 台、振动压路机 2 台,光轮压路机 2 台,装载机 2 台,10t 自卸汽车15 台,洒水车 1 台
配备的人员如下:道路工程师 1 名,施工队长 1 人,质检员 2 人,测量员 3 人,试验员 3 人,质检工程师 1 人,计划统计负责人 1 人,计划员 2 人,劳动工人 40 人

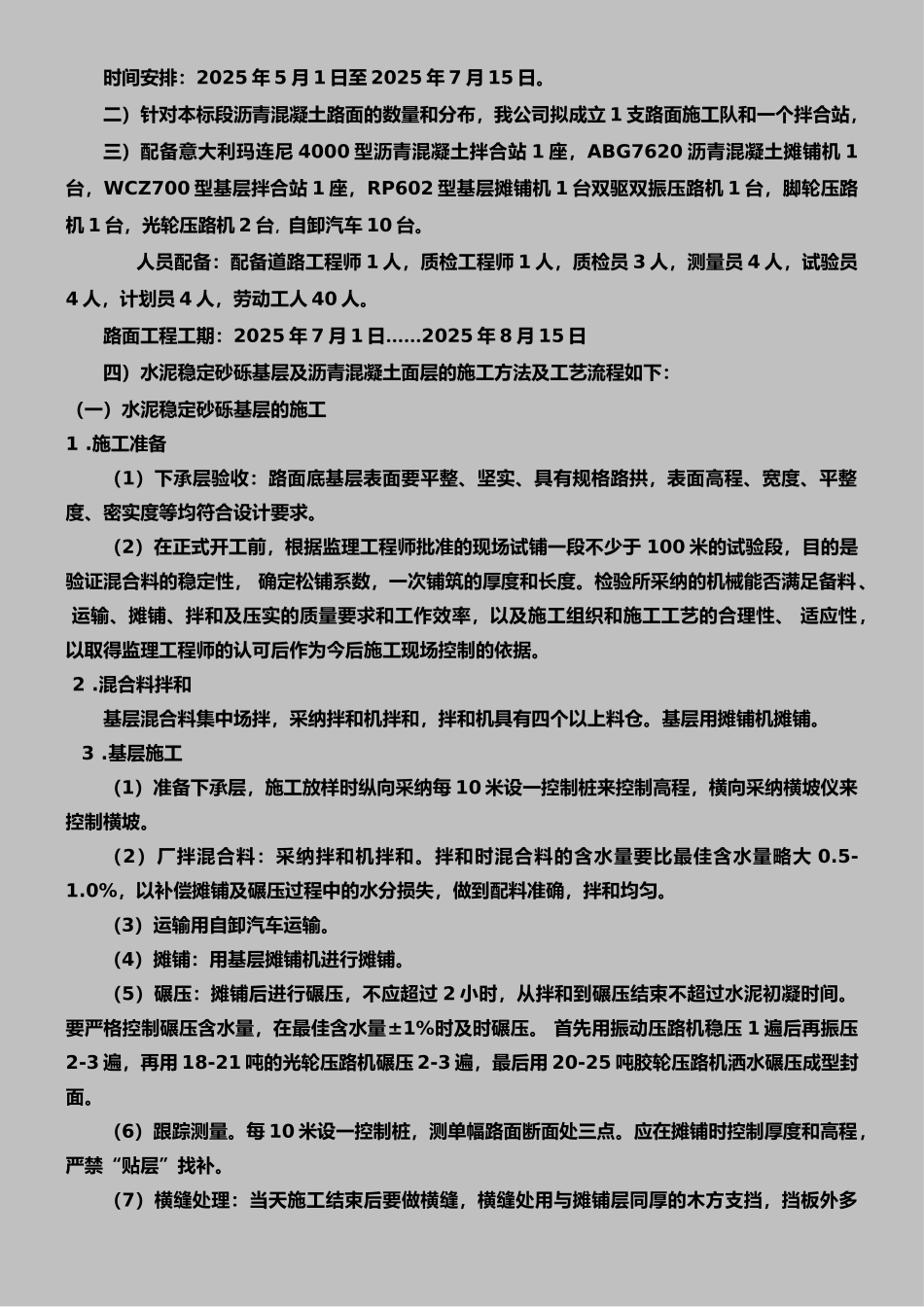

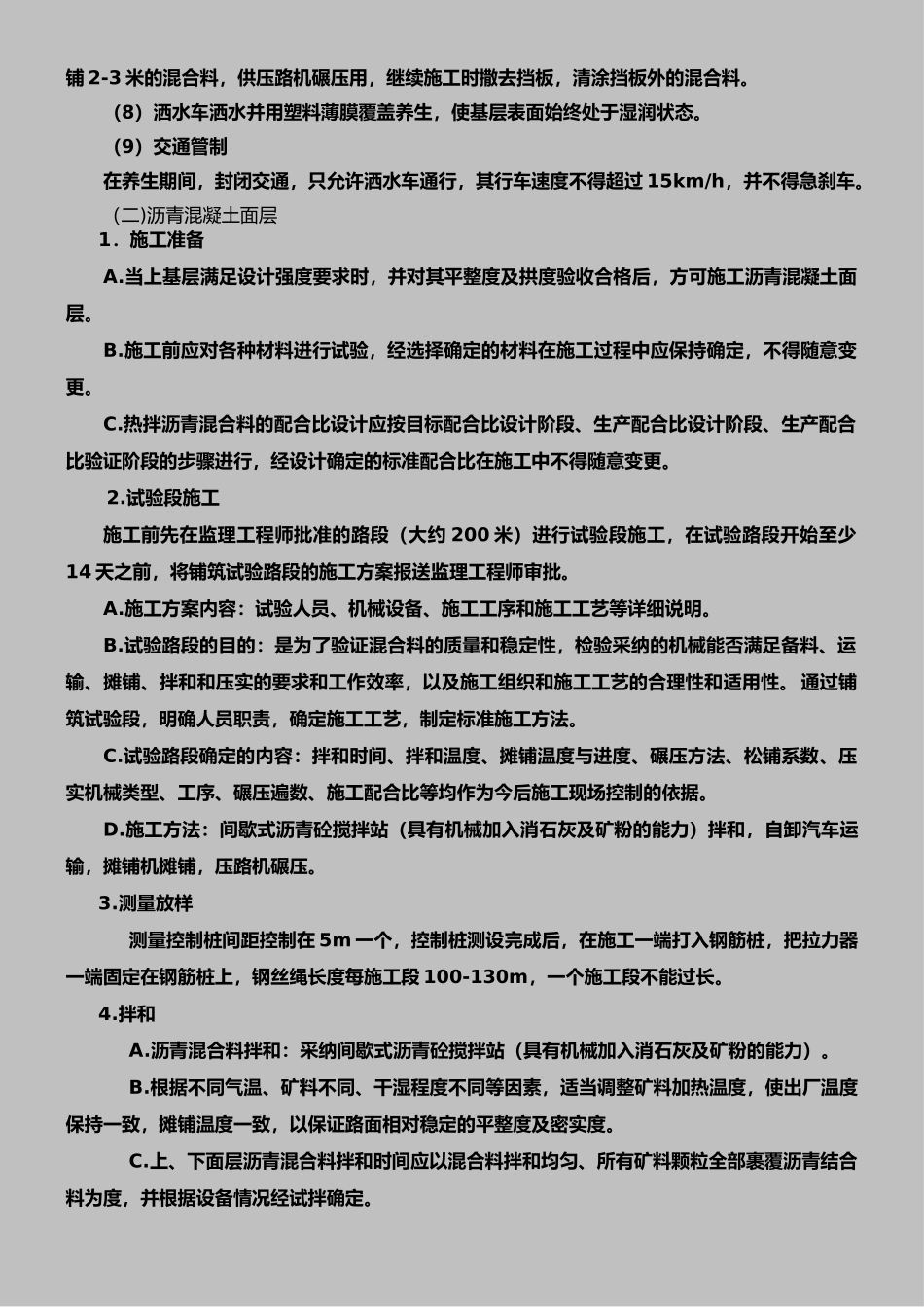

时间安排:2025 年 5 月 1 日至 2025 年 7
