2025一级造价工程师《工程计价》重点:招标控制价其他项目费的编制

2025一级造价工程师《工程计价》重点:招标控制价其他项目费的编制_第1页
1/1

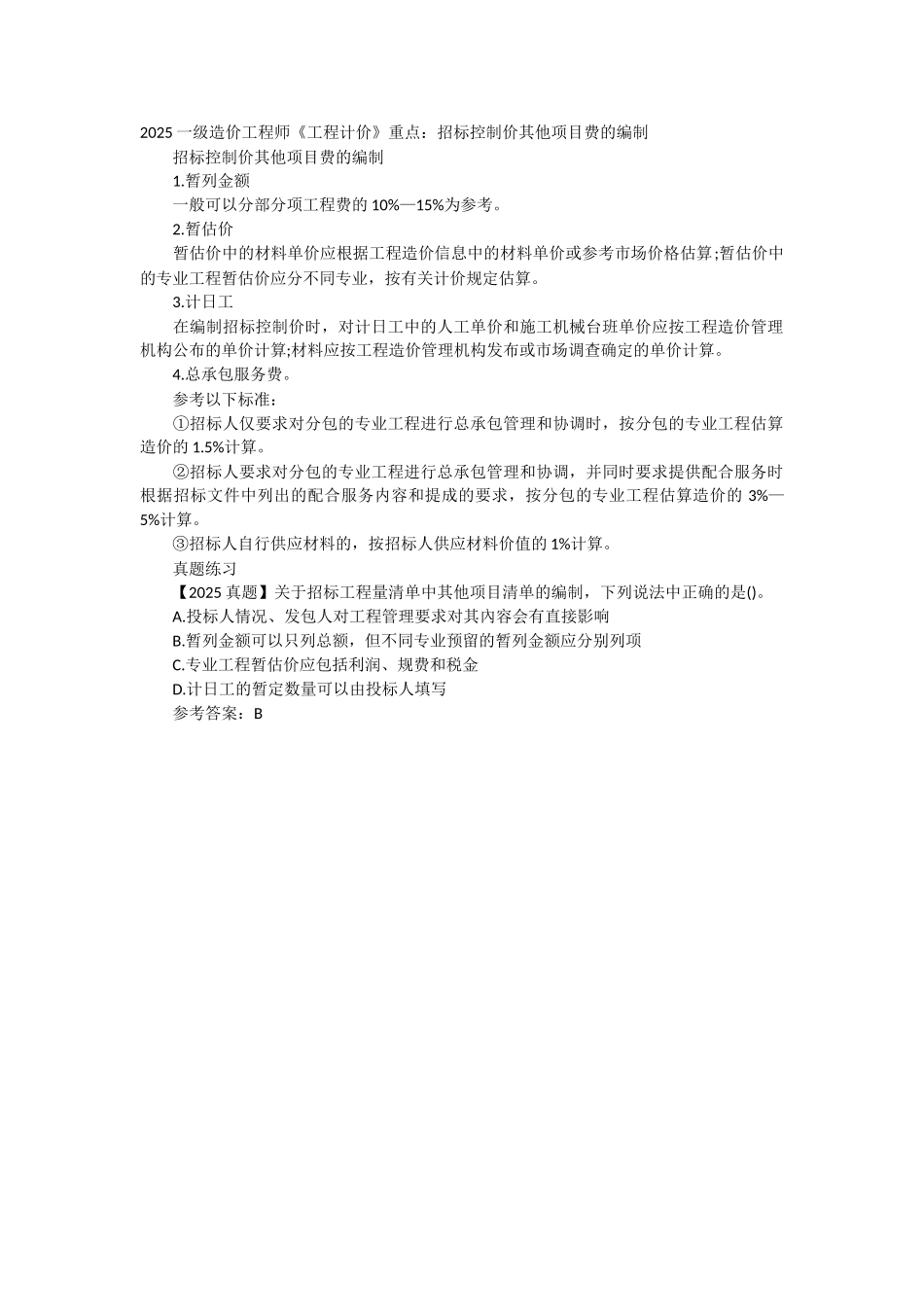

2025 一级造价工程师《工程计价》重点:招标控制价其他项目费的编制 招标控制价其他项目费的编制 1.暂列金额 一般可以分部分项工程费的 10%—15%为参考。 2.暂估价 暂估价中的材料单价应根据工程造价信息中的材料单价或参考市场价格估算;暂估价中的专业工程暂估价应分不同专业,按有关计价规定估算。 3.计日工 在编制招标控制价时,对计日工中的人工单价和施工机械台班单价应按工程造价管理机构公布的单价计算;材料应按工程造价管理机构发布或市场调查确定的单价计算。 4.总承包服务费。 参考以下标准: ①招标人仅要求对分包的专业工程进行总承包管理和协调时,按分包的专业工程估算造价的 1.5%计算。 ②招标人要求对分包的专业工程进行总承包管理和协调,并同时要求提供配合服务时根据招标文件中列出的配合服务内容和提成的要求,按分包的专业工程估算造价的 3%—5%计算。 ③招标人自行供应材料的,按招标人供应材料价值的 1%计算。 真题练习 【2025 真题】关于招标工程量清单中其他项目清单的编制,下列说法中正确的是()。 A.投标人情况、发包人对工程管理要求对其內容会有直接影响 B.暂列金额可以只列总额,但不同专业预留的暂列金额应分别列项 C.专业工程暂估价应包括利润、规费和税金 D.计日工的暂定数量可以由投标人填写 参考答案:B
