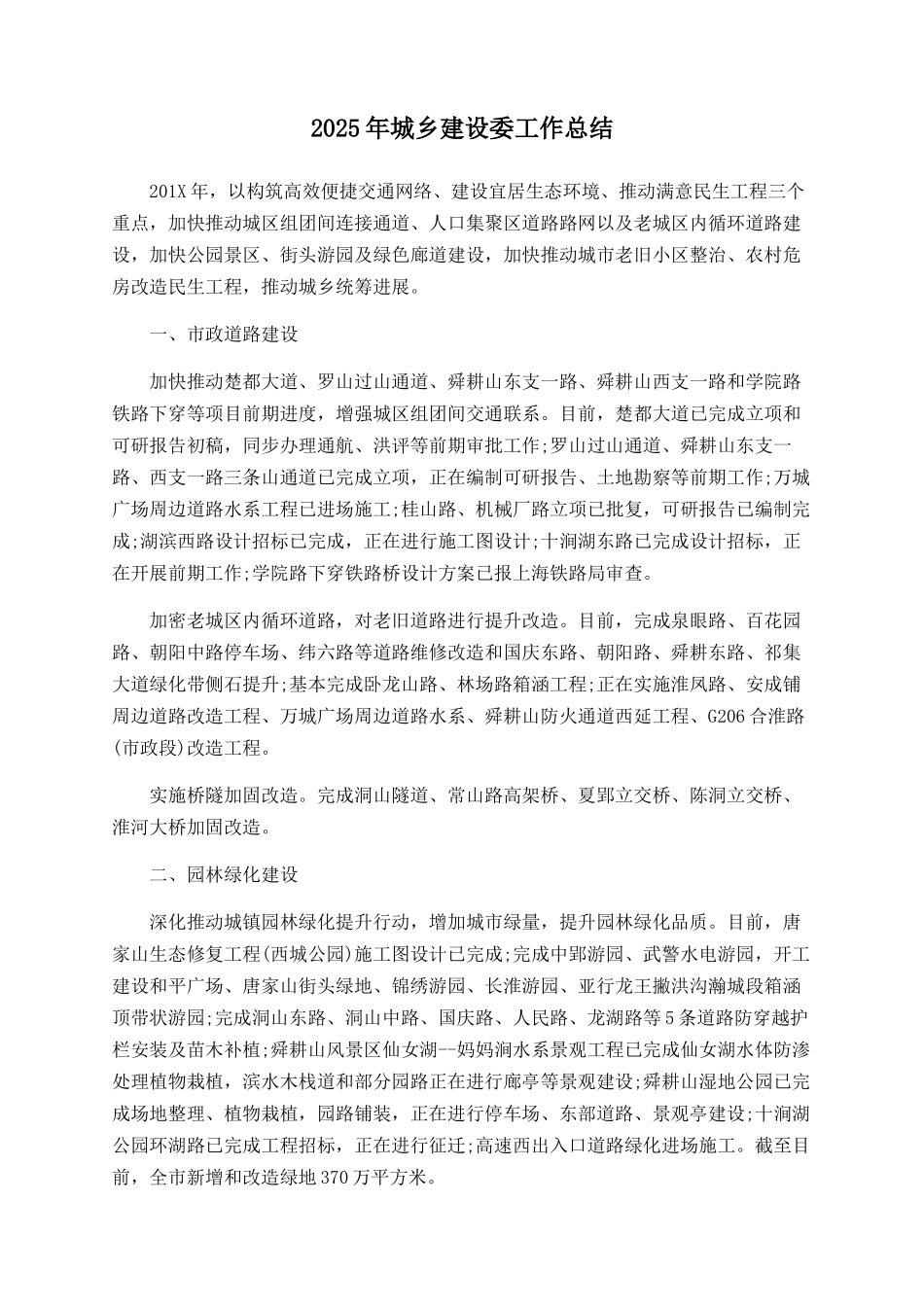

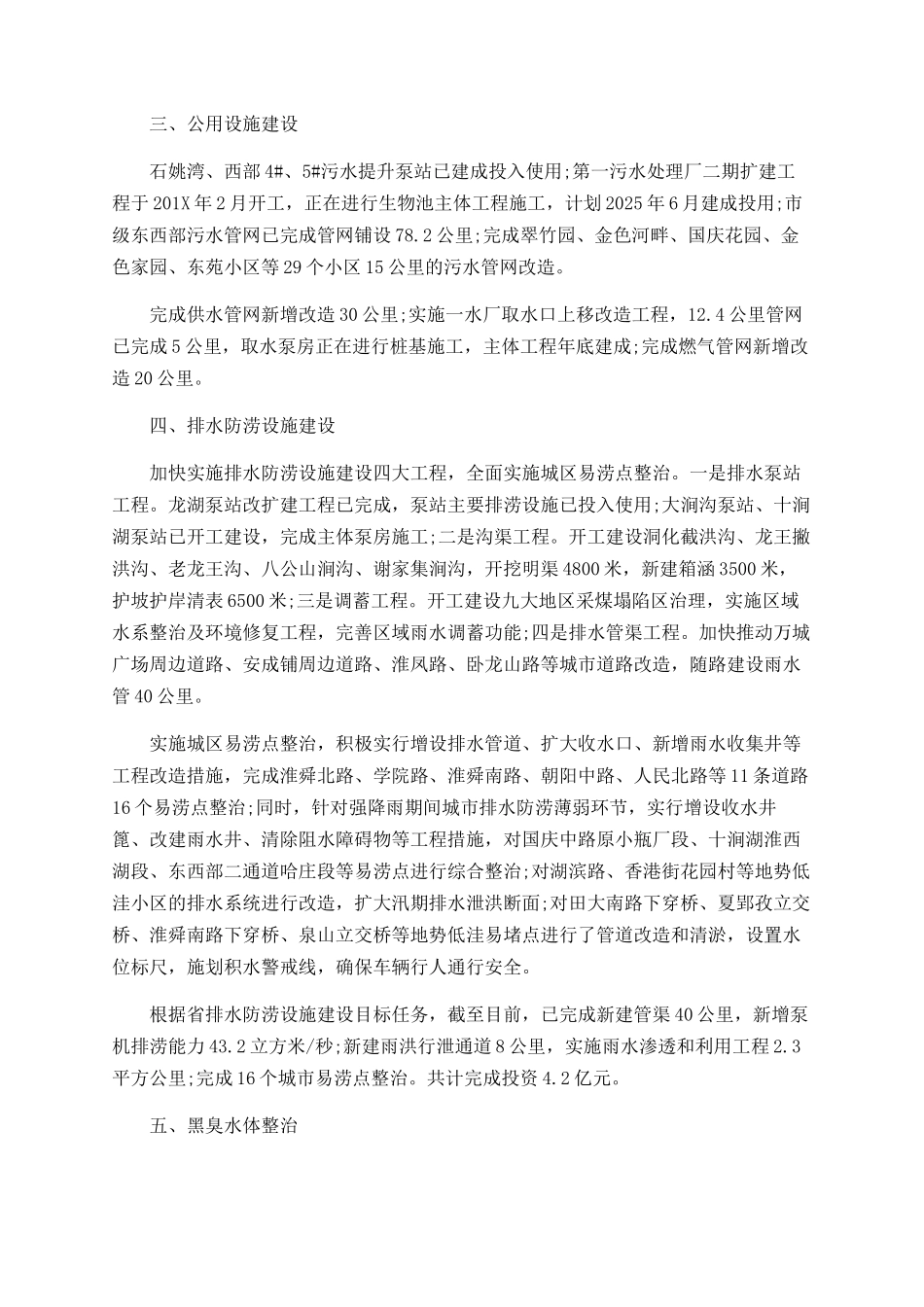

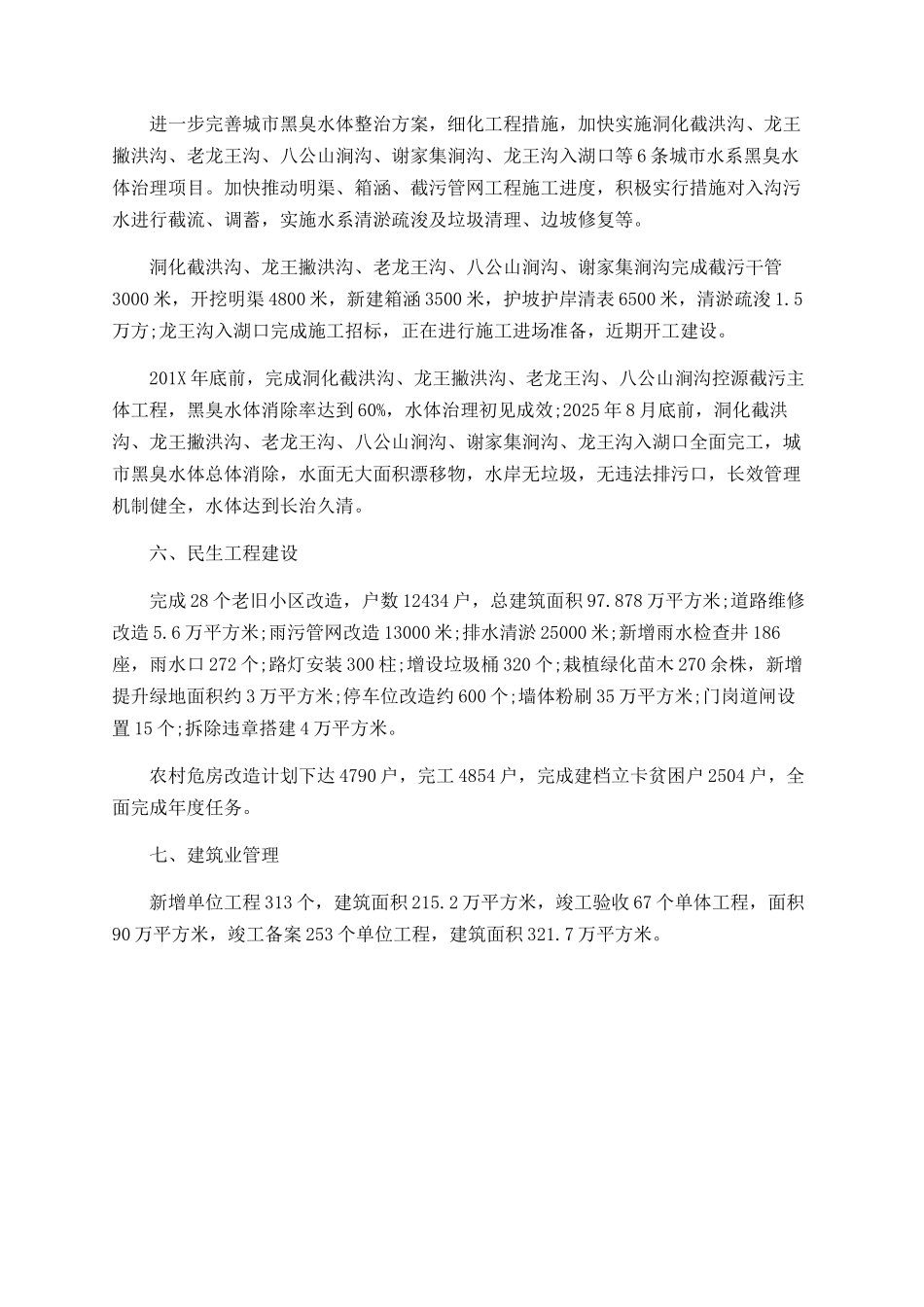

2025 年城乡建设委工作总结 201X 年,以构筑高效便捷交通网络、建设宜居生态环境、推动满意民生工程三个重点,加快推动城区组团间连接通道、人口集聚区道路路网以及老城区内循环道路建设,加快公园景区、街头游园及绿色廊道建设,加快推动城市老旧小区整治、农村危房改造民生工程,推动城乡统筹进展。 一、市政道路建设 加快推动楚都大道、罗山过山通道、舜耕山东支一路、舜耕山西支一路和学院路铁路下穿等项目前期进度,增强城区组团间交通联系。目前,楚都大道已完成立项和可研报告初稿,同步办理通航、洪评等前期审批工作;罗山过山通道、舜耕山东支一路、西支一路三条山通道已完成立项,正在编制可研报告、土地勘察等前期工作;万城广场周边道路水系工程已进场施工;桂山路、机械厂路立项已批复,可研报告已编制完成;湖滨西路设计招标已完成,正在进行施工图设计;十涧湖东路已完成设计招标,正在开展前期工作;学院路下穿铁路桥设计方案已报上海铁路局审查。 加密老城区内循环道路,对老旧道路进行提升改造。目前,完成泉眼路、百花园路、朝阳中路停车场、纬六路等道路维修改造和国庆东路、朝阳路、舜耕东路、祁集大道绿化带侧石提升;基本完成卧龙山路、林场路箱涵工程;正在实施淮凤路、安成铺周边道路改造工程、万城广场周边道路水系、舜耕山防火通道西延工程、G206 合淮路(市政段)改造工程。 实施桥隧加固改造。完成洞山隧道、常山路高架桥、夏郢立交桥、陈洞立交桥、淮河大桥加固改造。 二、园林绿化建设 深化推动城镇园林绿化提升行动,增加城市绿量,提升园林绿化品质。目前,唐家山生态修复工程(西城公园)施工图设计已完成;完成中郢游园、武警水电游园,开工建设和平广场、唐家山街头绿地、锦绣游园、长淮游园、亚行龙王撇洪沟瀚城段箱涵顶带状游园;完成洞山东路、洞山中路、国庆路、人民路、龙湖路等 5 条道路防穿越护栏安装及苗木补植;舜耕山风景区仙女湖--妈妈涧水系景观工程已完成仙女湖水体防渗处理植物栽植,滨水木栈道和部分园路正在进行廊亭等景观建设;舜耕山湿地公园已完成场地整理、植物栽植,园路铺装,正在进行停车场、东部道路、景观亭建设;十涧湖公园环湖路已完成工程招标,正在进行征迁;高速西出入口道路绿化进场施工。截至目前,全市新增和改造绿地 370 万平方米。 三、公用设施建设 石姚湾、西部 4#、5#污水提升泵站已建成投入使用;第一污水处理厂二期扩建工程于 201X 年 2 月开工,正在进行生物池主...
