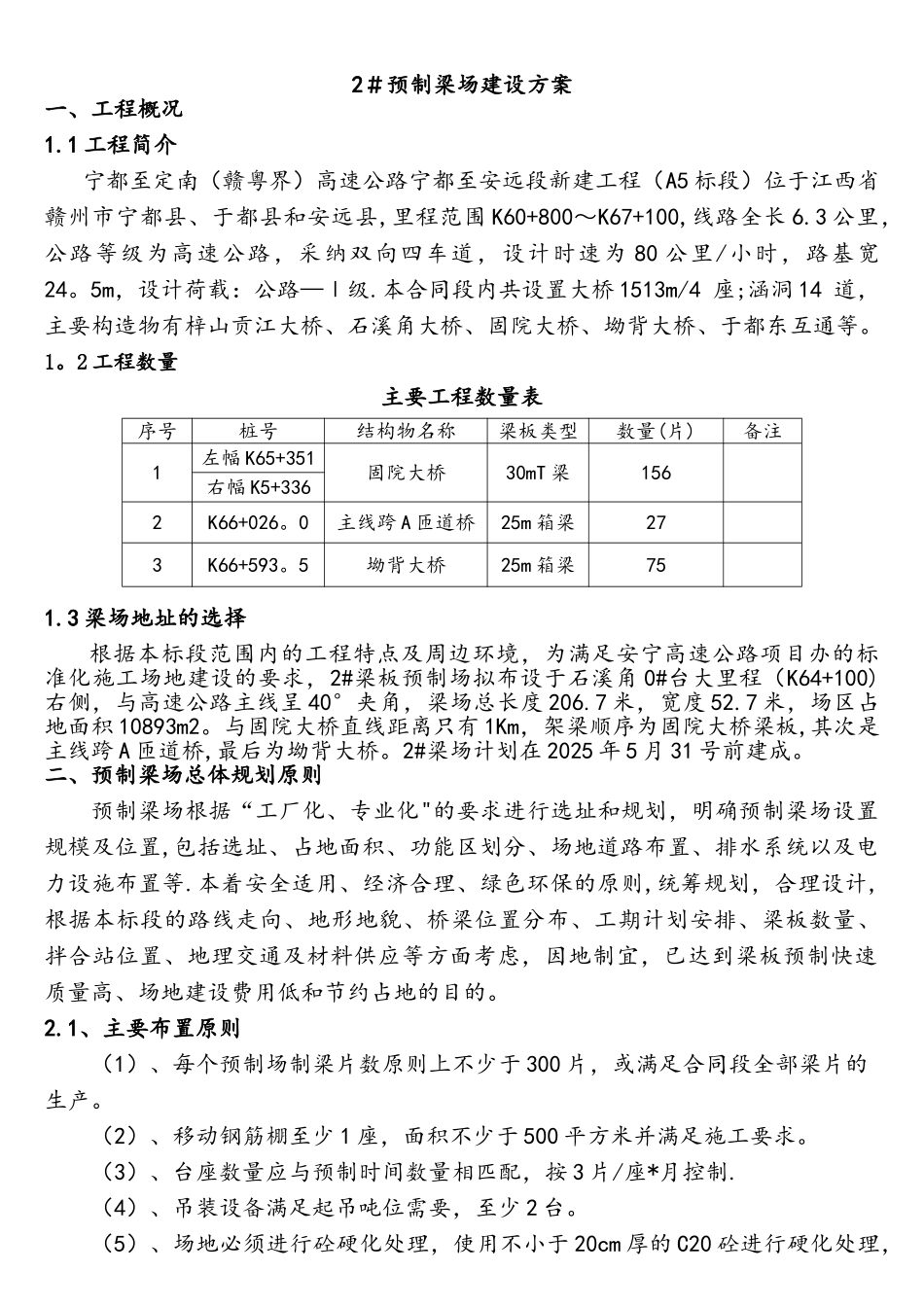

宁都至定南(赣粤界)高速公路宁都至安远段新建工程 A5 标段2#预制梁场建设方案 中铁二十四局集团南昌铁路工程有限公司宁安高速公路项目 A5 标段项目经理部2025 年 4 月目 录一、工程概况..........................................1二、预制梁场总体规划原则..............................2三、主要投入机械设备..................................3四、预制梁场平面布置规划..............................4五、预制梁场建设方案..................................5六、钢筋加工及成品现场拼装方案.......................14七、门吊的安全分析...................................14八、文明施工及环保措施...............................19九、附件.............................................202#预制梁场建设方案一、工程概况1.1 工程简介宁都至定南(赣粤界)高速公路宁都至安远段新建工程(A5 标段)位于江西省赣州市宁都县、于都县和安远县,里程范围 K60+800~K67+100,线路全长 6.3 公里,公路等级为高速公路,采纳双向四车道,设计时速为 80 公里/小时,路基宽24。5m,设计荷载:公路—Ⅰ级.本合同段内共设置大桥 1513m/4 座;涵洞 14 道,主要构造物有梓山贡江大桥、石溪角大桥、固院大桥、坳背大桥、于都东互通等。1。2 工程数量主要工程数量表序号桩号结构物名称梁板类型数量(片)备注1左幅 K65+351固院大桥30mT 梁156 右幅 K5+3362K66+026。0主线跨 A 匝道桥25m 箱梁27 3K66+593。5坳背大桥25m 箱梁75 1.3 梁场地址的选择根据本标段范围内的工程特点及周边环境,为满足安宁高速公路项目办的标准化施工场地建设的要求,2#梁板预制场拟布设于石溪角 0#台大里程(K64+100)右侧,与高速公路主线呈 40°夹角,梁场总长度 206.7 米,宽度 52.7 米,场区占地面积 10893m2。与固院大桥直线距离只有 1Km,架梁顺序为固院大桥梁板,其次是主线跨 A 匝道桥,最后为坳背大桥。2#梁场计划在 2025 年 5 月 31 号前建成。二、预制梁场总体规划原则预制梁场根据“工厂化、专业化"的要求进行选址和规划,明确预制梁场设置规模及位置,包括选址、占地面积、功能区划分、场地道路布置、排水系统以及电力设施布置等.本着安全适用、经济合理、绿色环保的原则,统筹规划,合理设计,根据本标段的路线走向、地形地貌、桥梁位置分布、工期计划安排、梁板数量、拌合站位置、地理交通及材料供应等方面考虑,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

30米T梁+25米箱梁预制梁场建设方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
