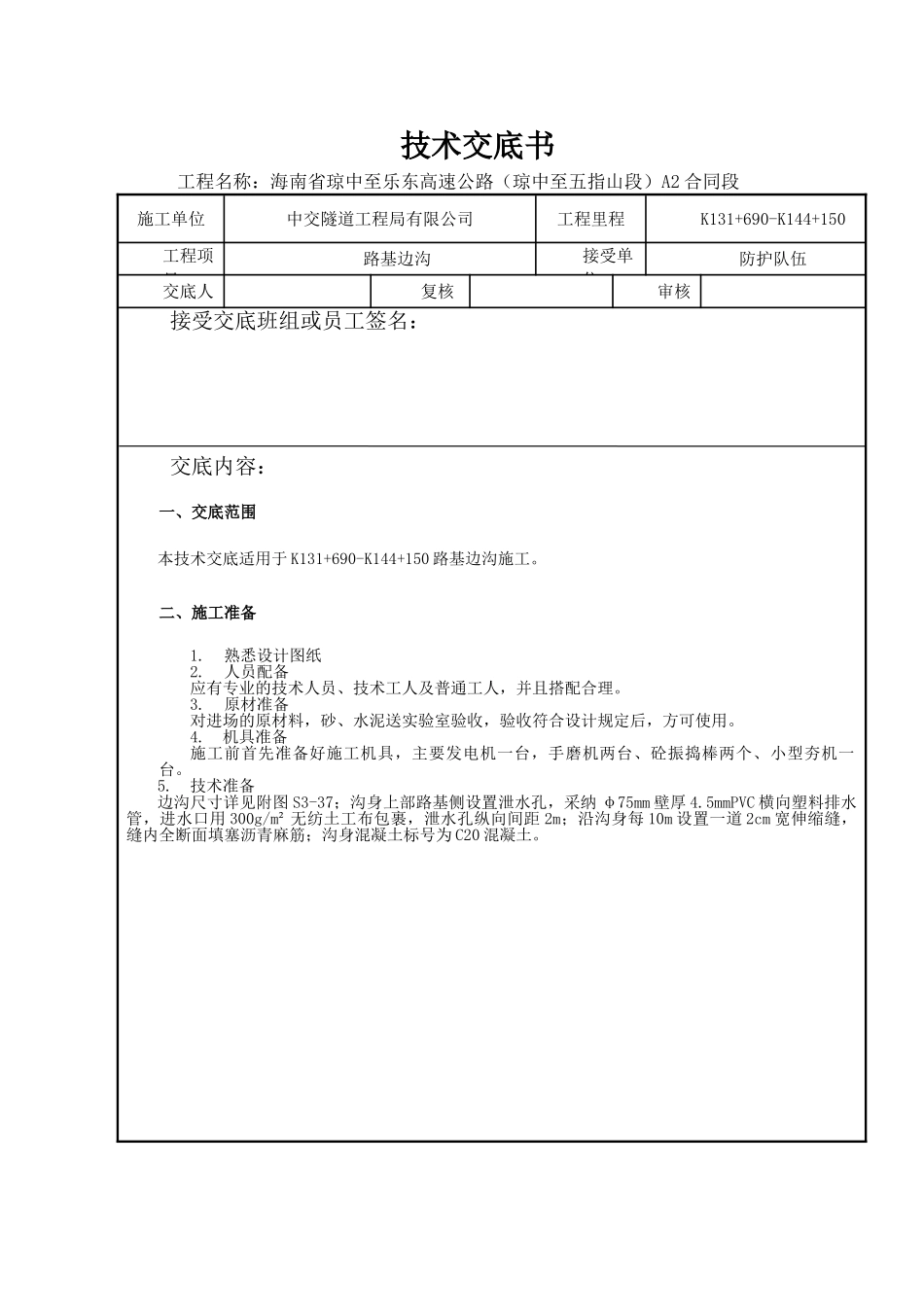

技术交底书工程名称:海南省琼中至乐东高速公路(琼中至五指山段)A2 合同段 施工单位中交隧道工程局有限公司工程里程K131+690-K144+150工程项目路基边沟接受单位防护队伍 交底人复核审核接受交底班组或员工签名:交底内容:一、交底范围本技术交底适用于 K131+690-K144+150 路基边沟施工
二、施工准备1
熟悉设计图纸2
人员配备应有专业的技术人员、技术工人及普通工人,并且搭配合理
原材准备对进场的原材料,砂、水泥送实验室验收,验收符合设计规定后,方可使用
机具准备施工前首先准备好施工机具,主要发电机一台,手磨机两台、砼振捣棒两个、小型夯机一台
技术准备边沟尺寸详见附图 S3-37;沟身上部路基侧设置泄水孔,采纳 φ75mm 壁厚 4
5mmPVC 横向塑料排水管,进水口用 300g/m² 无纺土工布包裹,泄水孔纵向间距 2m;沿沟身每 10m 设置一道 2cm 宽伸缩缝,缝内全断面填塞沥青麻筋;沟身混凝土标号为 C20 混凝土

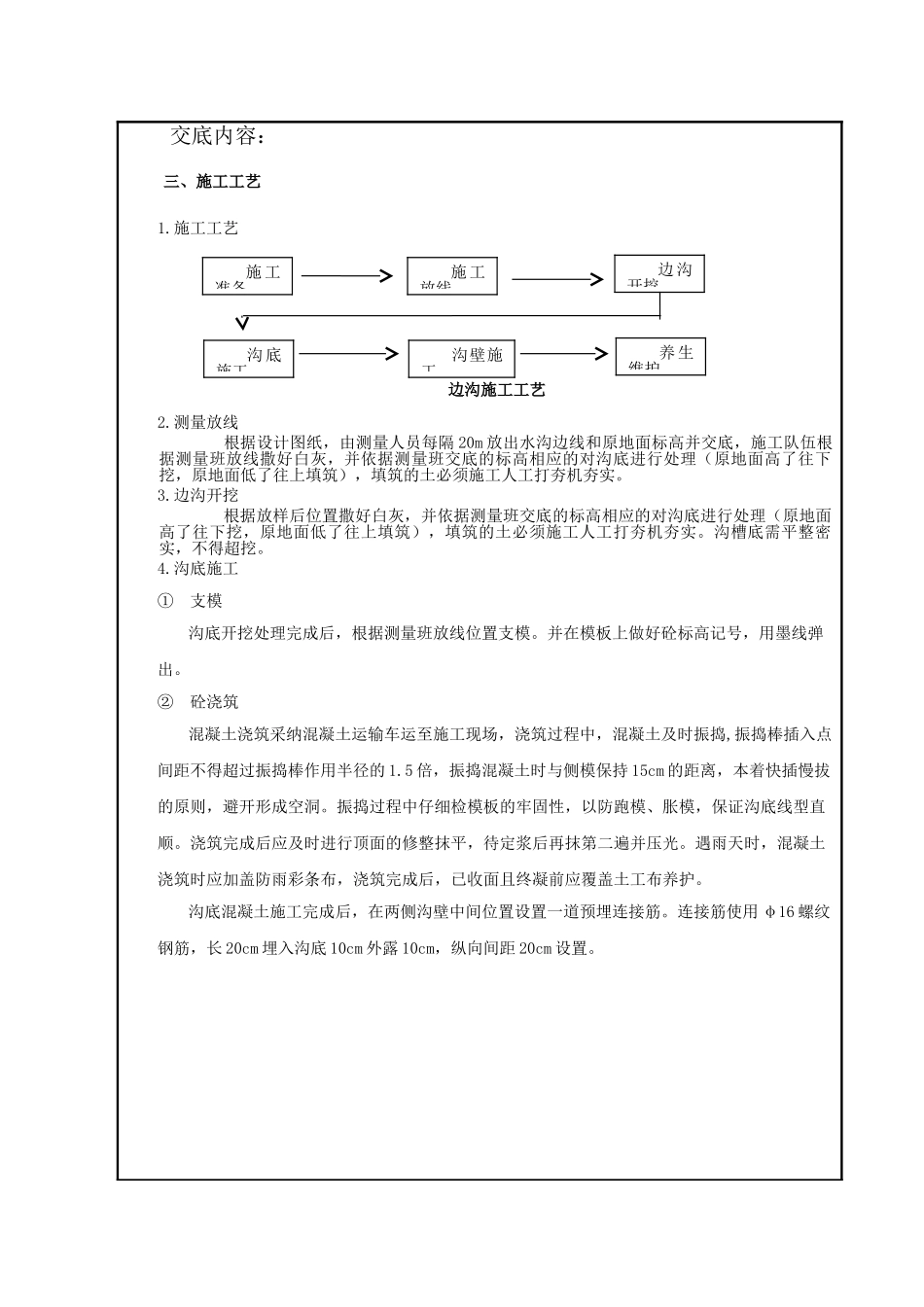

交底内容: 三、施工工艺1
施工工艺边沟施工工艺2
测量放线 根据设计图纸,由测量人员每隔 20m 放出水沟边线和原地面标高并交底,施工队伍根据测量班放线撒好白灰,并依据测量班交底的标高相应的对沟底进行处理(原地面高了往下挖,原地面低了往上填筑),填筑的土必须施工人工打夯机夯实
边沟开挖 根据放样后位置撒好白灰,并依据测量班交底的标高相应的对沟底进行处理(原地面高了往下挖,原地面低了往上填筑),填筑的土必须施工人工打夯机夯实
沟槽底需平整密实,不得超挖
沟底施工① 支模沟底开挖处理完成后,根据测量班放线位置支模
并在模板上做好砼标高记号,用墨线弹出
② 砼浇筑混凝土浇筑采纳混凝土运输车运至施工现场,浇筑过程中,混凝土及时振捣,振捣棒插入点间距不得超过振捣棒作用半径的 1
5 倍,振捣混凝土时与侧模保持 15
