技术交底记录表 C2-1编 号工程名称XX交底日期XX施工单位XX分项工程名称基坑开挖及支护施工交底提要基坑开挖、钢支撑安装交底内容:1、工艺流程:土方开挖-安装支撑-预施加轴力-土方开挖
2、土方开挖:考虑总体工期,开挖从两端盾构井开始
土方开挖整个过程中必须严格遵循“开挖支撑,先撑后挖,分层开挖,严禁超挖”的原则
开挖步序按平面从车站两端向车站中部分段进行,空间由上至下分层开挖;上部土方可直接利用机械进行开挖,开挖到一定深度后,基坑内配备微型挖掘机进行开挖和土方倒运,地面配备长臂式挖掘机进行土方提升,局部少量土方可以利用龙门吊挂装土斗完成垂直运输

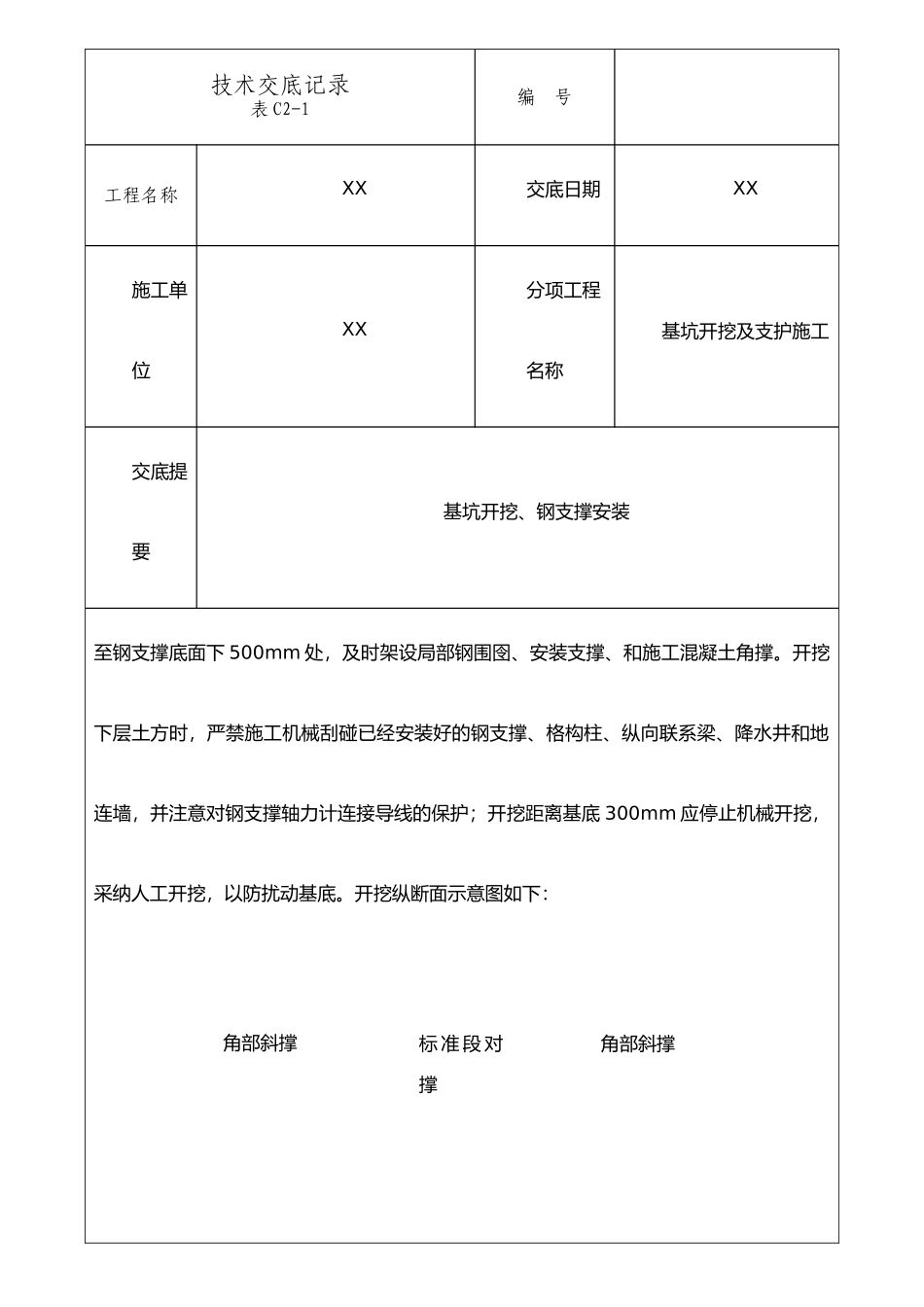

土方开挖中,要注意做好雨季排水沟、截水埂和集水井,防止雨水夹带泥土污染垫层或保护层;每层土方开挖技术交底记录表 C2-1编 号工程名称XX交底日期XX施工单位XX分项工程名称基坑开挖及支护施工交底提要基坑开挖、钢支撑安装至钢支撑底面下 500mm 处,及时架设局部钢围囹、安装支撑、和施工混凝土角撑
开挖下层土方时,严禁施工机械刮碰已经安装好的钢支撑、格构柱、纵向联系梁、降水井和地连墙,并注意对钢支撑轴力计连接导线的保护;开挖距离基底 300mm 应停止机械开挖,采纳人工开挖,以防扰动基底
开挖纵断面示意图如下:角部斜撑角部斜撑标 准 段 对撑技术交底记录表 C2-1编 号工程名称XX交底日期XX施工单位XX分项工程名称基坑开挖及支护施工交底提要基坑开挖、钢支撑安装3、钢支撑安装:支撑安装应与土方开挖同步进行
开挖过程中及时导入各部位标高,在格构柱上标出纵向联系梁控制线(比设计位置高出 3~5mm),标出牛腿顶面线,先焊接好牛腿,再用吊车或门吊将 40a 工字钢就位,焊接缀板,连系梁在地面加工场按格构柱间距分段加工存放;同时凿除支撑预埋钢板表面的混凝土,按车站纵向支撑中线和标高线焊接支撑端头型钢托架,临时中桩孔径 800mm
