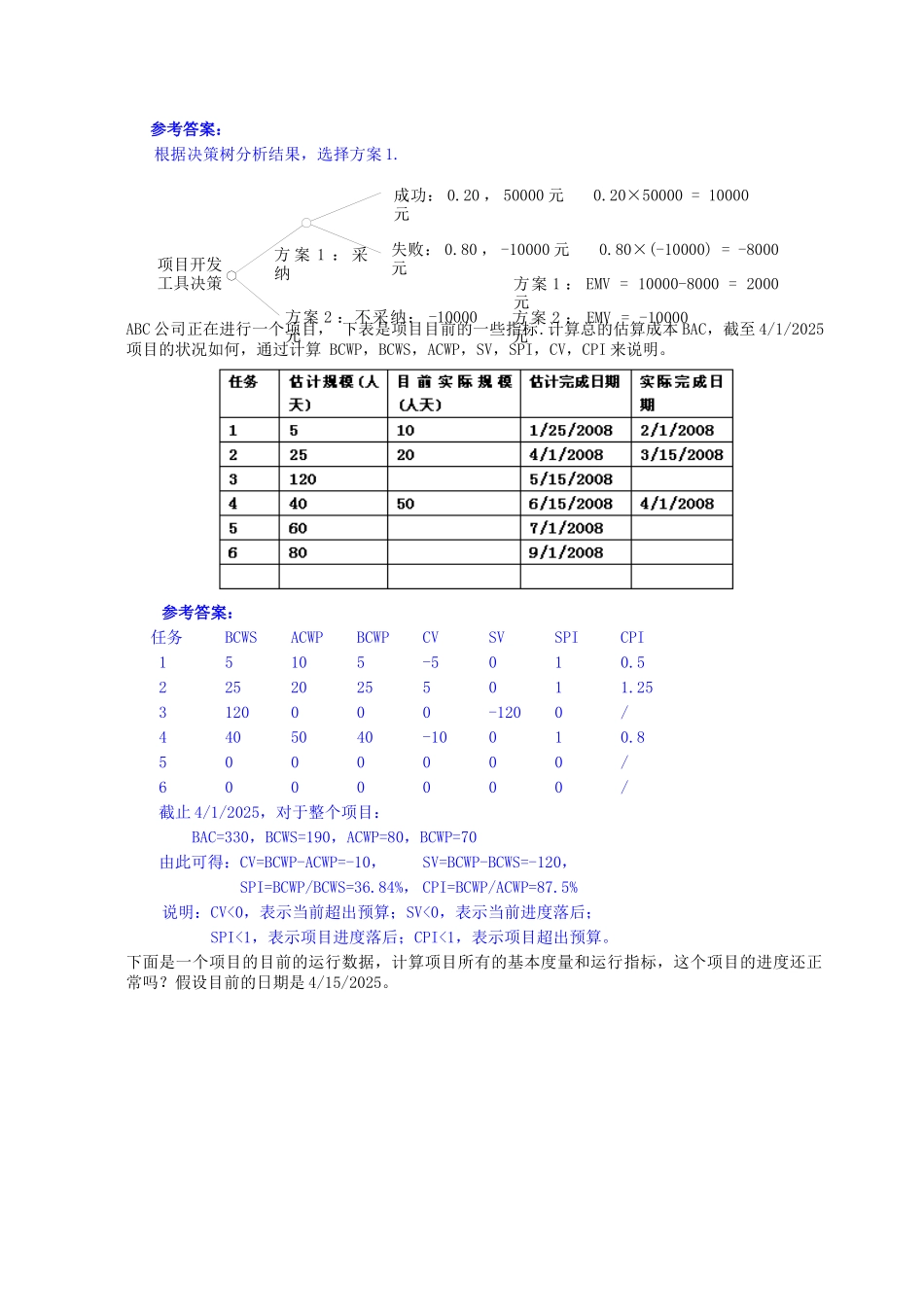

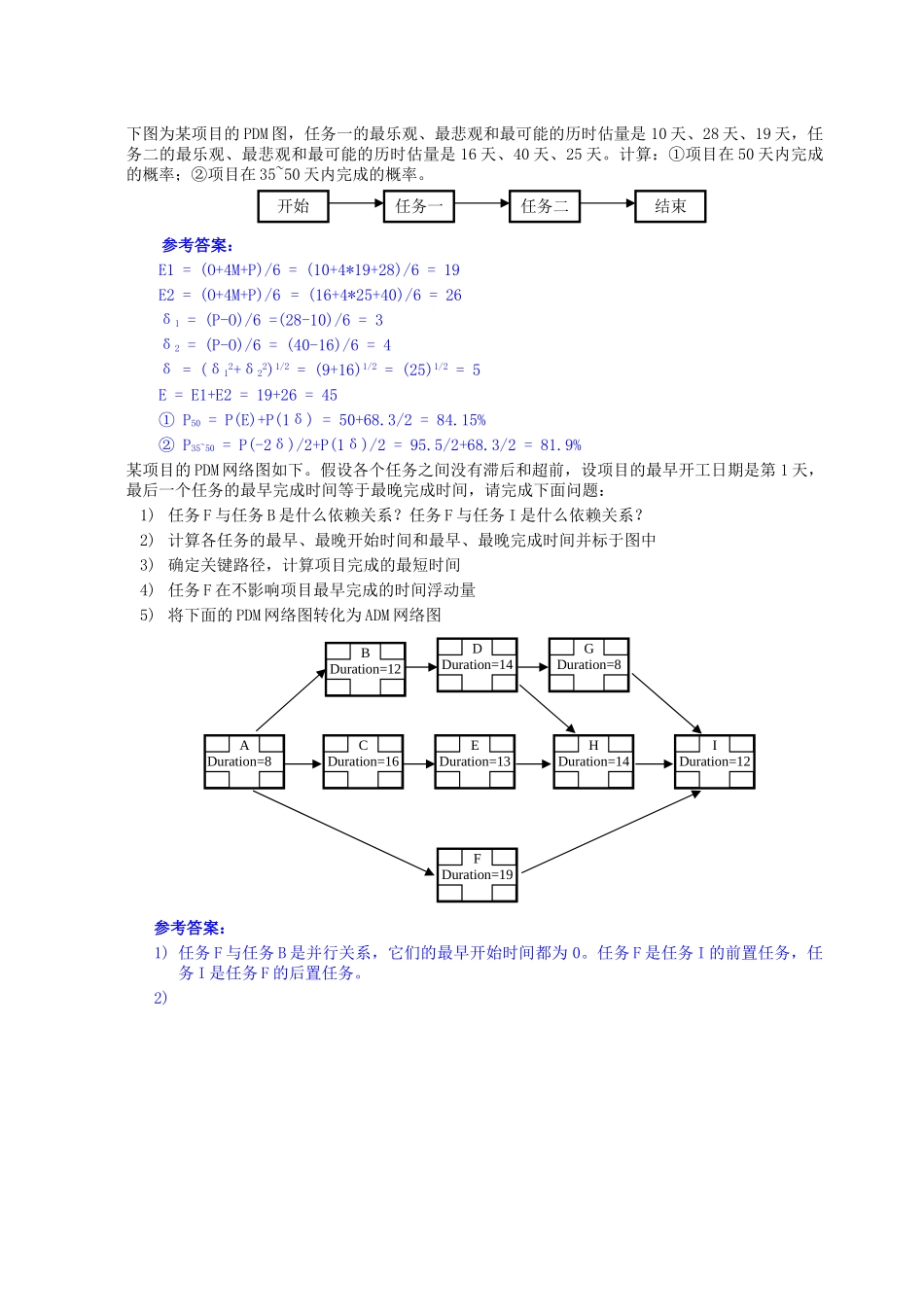

下图为某项目的 PDM 图,任务一的最乐观、最悲观和最可能的历时估量是 10 天、28 天、19 天,任务二的最乐观、最悲观和最可能的历时估量是 16 天、40 天、25 天
计算:①项目在 50 天内完成的概率;②项目在 35~50 天内完成的概率
参考答案:E1 = (O+4M+P)/6 = (10+4*19+28)/6 = 19E2 = (O+4M+P)/6 = (16+4*25+40)/6 = 26δ1 = (P-O)/6 =(28-10)/6 = 3δ2 = (P-O)/6 = (40-16)/6 = 4δ = (δ12+δ22)1/2 = (9+16)1/2 = (25)1/2 = 5E = E1+E2 = 19+26 = 45① P50 = P(E)+P(1δ) = 50+68
3/2 = 84
15%② P35~50 = P(-2δ)/2+P(1δ)/2 = 95
5/2+68
3/2 = 81
9%某项目的 PDM 网络图如下
假设各个任务之间没有滞后和超前,设项目的最早开工日期是第 1 天,最后一个任务的最早完成时间等于最晚完成时间,请完成下面问题:1) 任务 F 与任务 B 是什么依赖关系
任务 F 与任务 I 是什么依赖关系

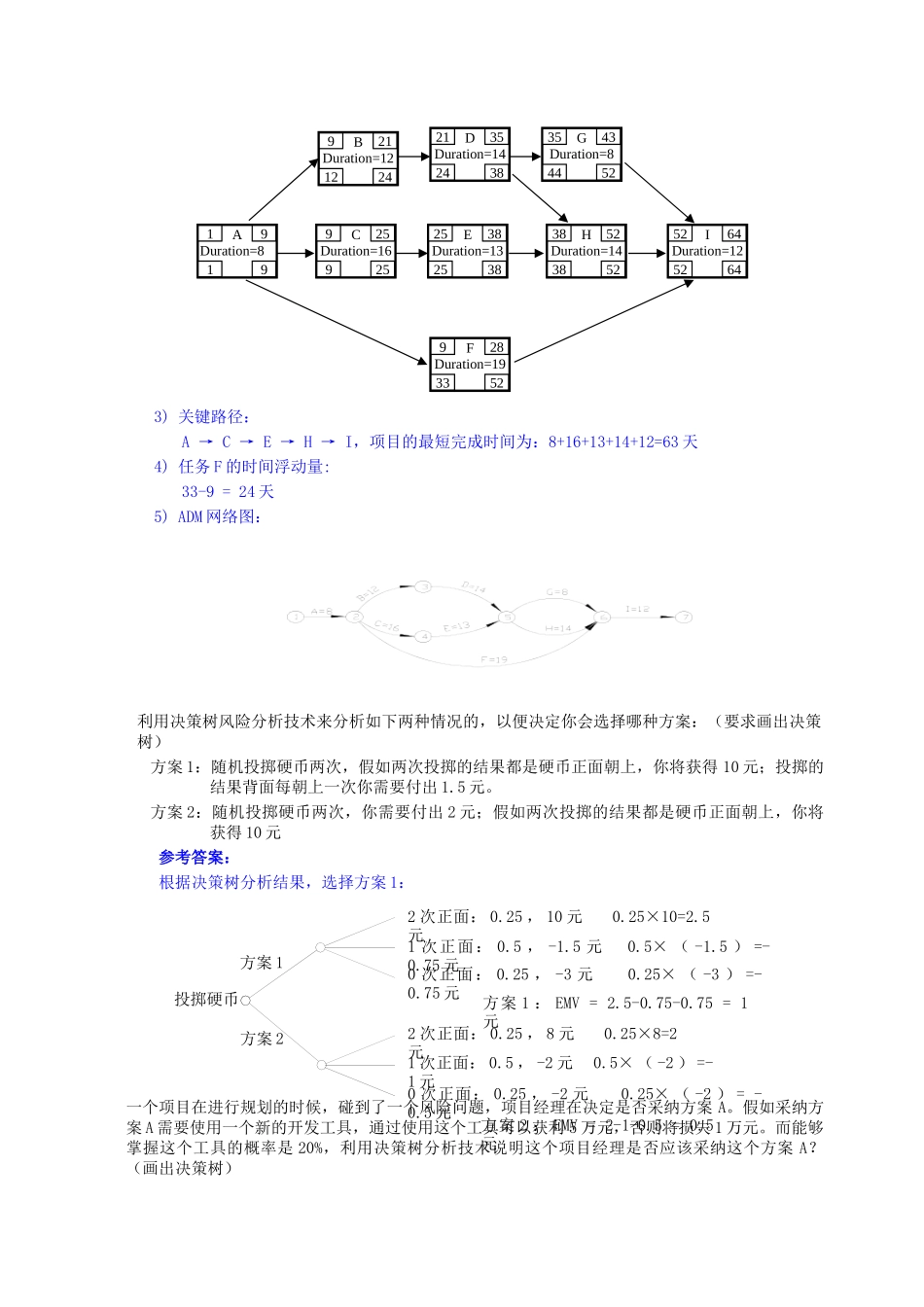

2) 计算各任务的最早、最晚开始时间和最早、最晚完成时间并标于图中3) 确定关键路径,计算项目完成的最短时间4) 任务 F 在不影响项目最早完成的时间浮动量5) 将下面的 PDM 网络图转化为 ADM 网络图参考答案:1) 任务 F 与任务 B 是并行关系,它们的最早开始时间都为 0
任务 F 是任务 I 的前置任务,任务 I 是任务 F 的后置任务
2)开始任务一任务二结束ADuration=8BDuration=12DDuration=14GDuration=8IDuration=12HDuration=14CDuratio
