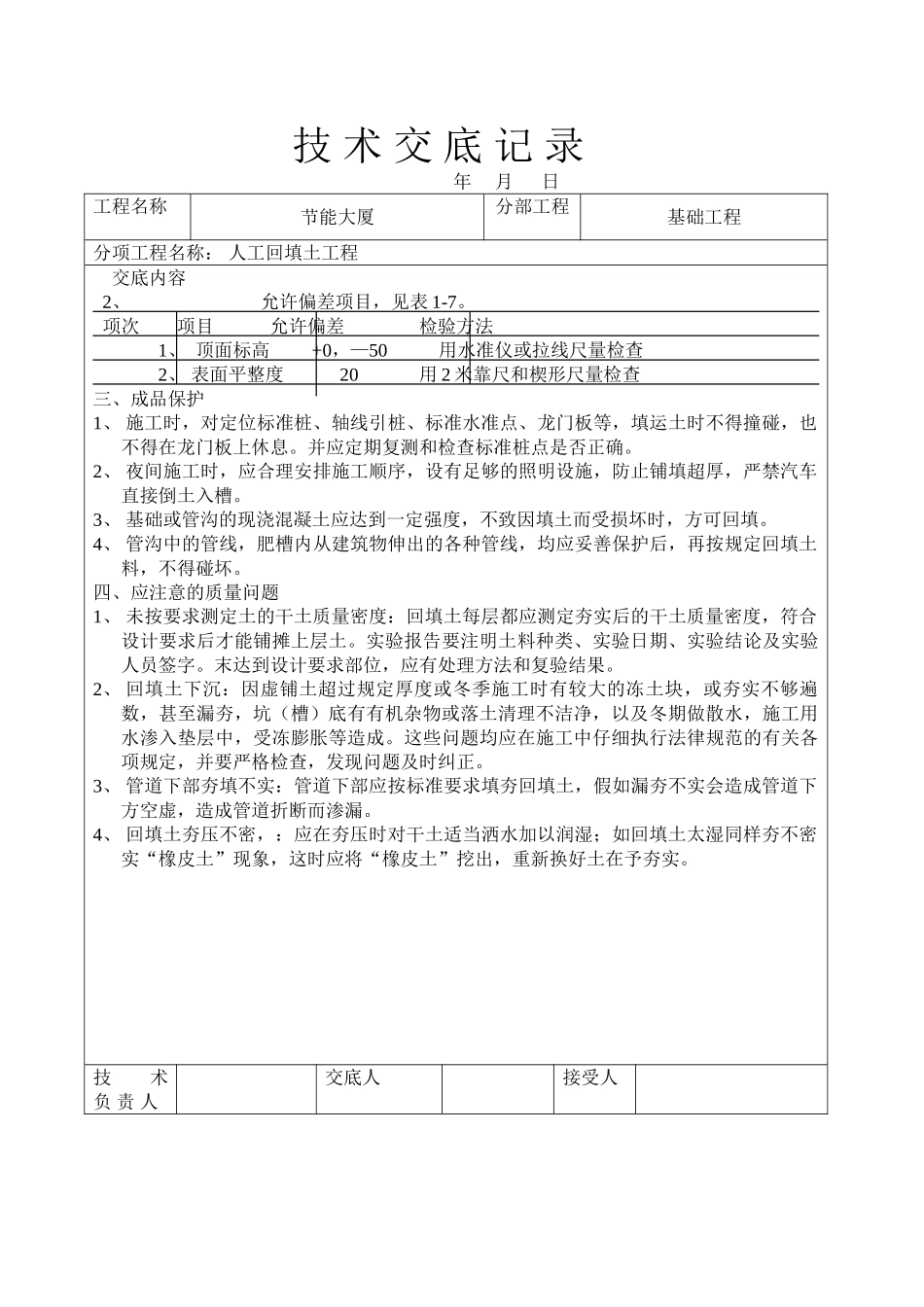

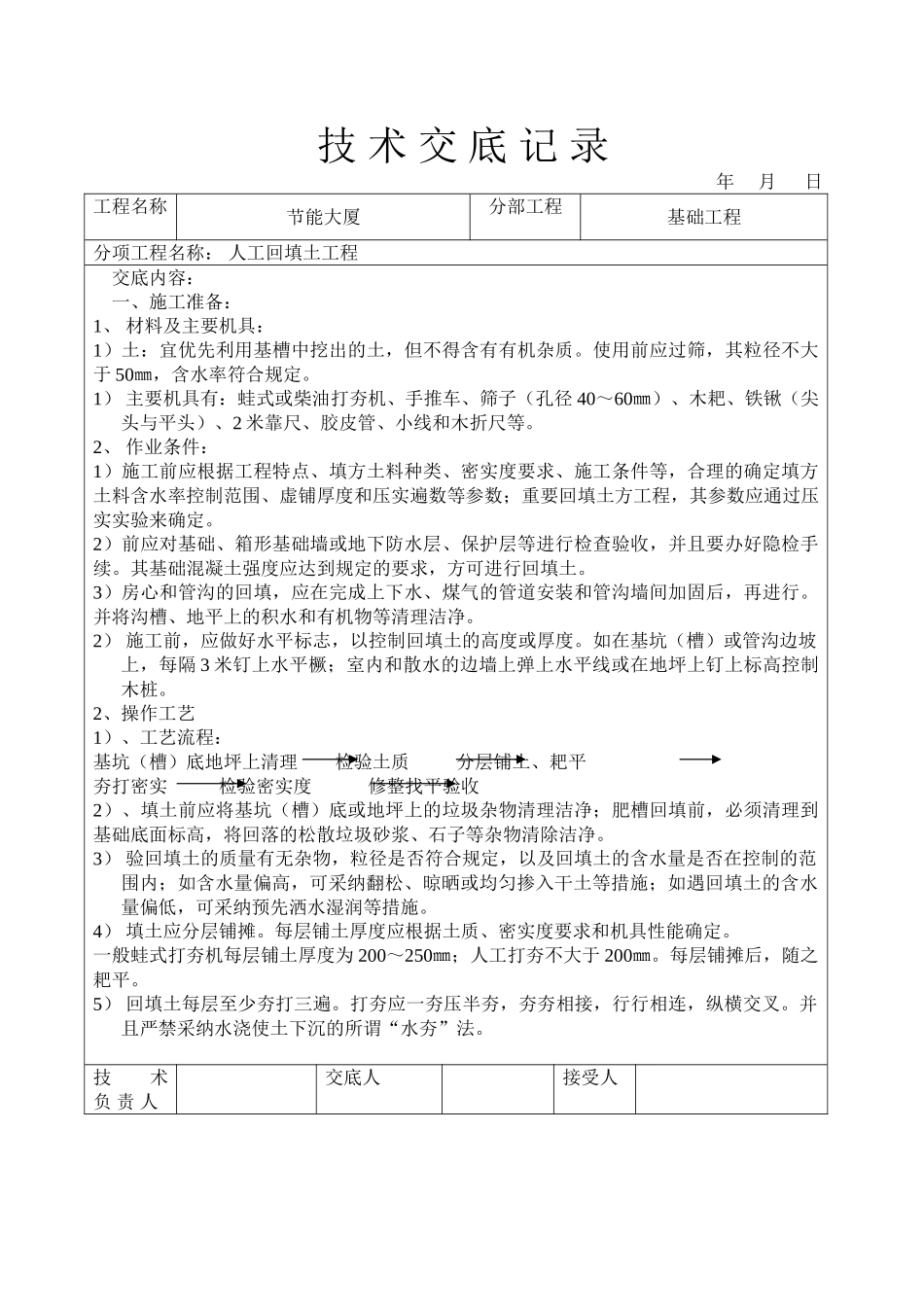

技 术 交 底 记 录 年 月 日工程名称节能大厦分部工程基础工程分项工程名称: 人工回填土工程交底内容:一、施工准备:1、 材料及主要机具:1)土:宜优先利用基槽中挖出的土,但不得含有有机杂质
使用前应过筛,其粒径不大于 50㎜,含水率符合规定
1) 主要机具有:蛙式或柴油打夯机、手推车、筛子(孔径 40~60㎜)、木耙、铁锹(尖头与平头)、2 米靠尺、胶皮管、小线和木折尺等
2、 作业条件:1)施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理的确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实实验来确定
2)前应对基础、箱形基础墙或地下防水层、保护层等进行检查验收,并且要办好隐检手续
其基础混凝土强度应达到规定的要求,方可进行回填土
3)房心和管沟的回填,应在完成上下水、煤气的管道安装和管沟墙间加固后,再进行
并将沟槽、地平上的积水和有机物等清理洁净
2) 施工前,应做好水平标志,以控制回填土的高度或厚度
如在基坑(槽)或管沟边坡上,每隔 3 米钉上水平橛;室内和散水的边墙上弹上水平线或在地坪上钉上标高控制木桩
2、操作工艺1)、工艺流程:基坑(槽)底地坪上清理 检验土质 分层铺土、耙平 夯打密实 检验密实度 修整找平验收2)、填土前应将基坑(槽)底或地坪上的垃圾杂物清理洁净;肥槽回填前,必须清理到基础底面标高,将回落的松散垃圾砂浆、石子等杂物清除洁净
3) 验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围内;如含水量偏高,可采纳翻松、晾晒或均匀掺入干土等措施;如遇回填土的含水量偏低,可采纳预先洒水湿润等措施
4) 填土应分层铺摊
每层铺土厚度应根据土质、密实度要求和机具性能确定
一般蛙式打夯机每层铺土厚度为 200~250㎜;人工打夯不大于 200㎜
每层铺摊后,随之耙平
5) 回填土每
