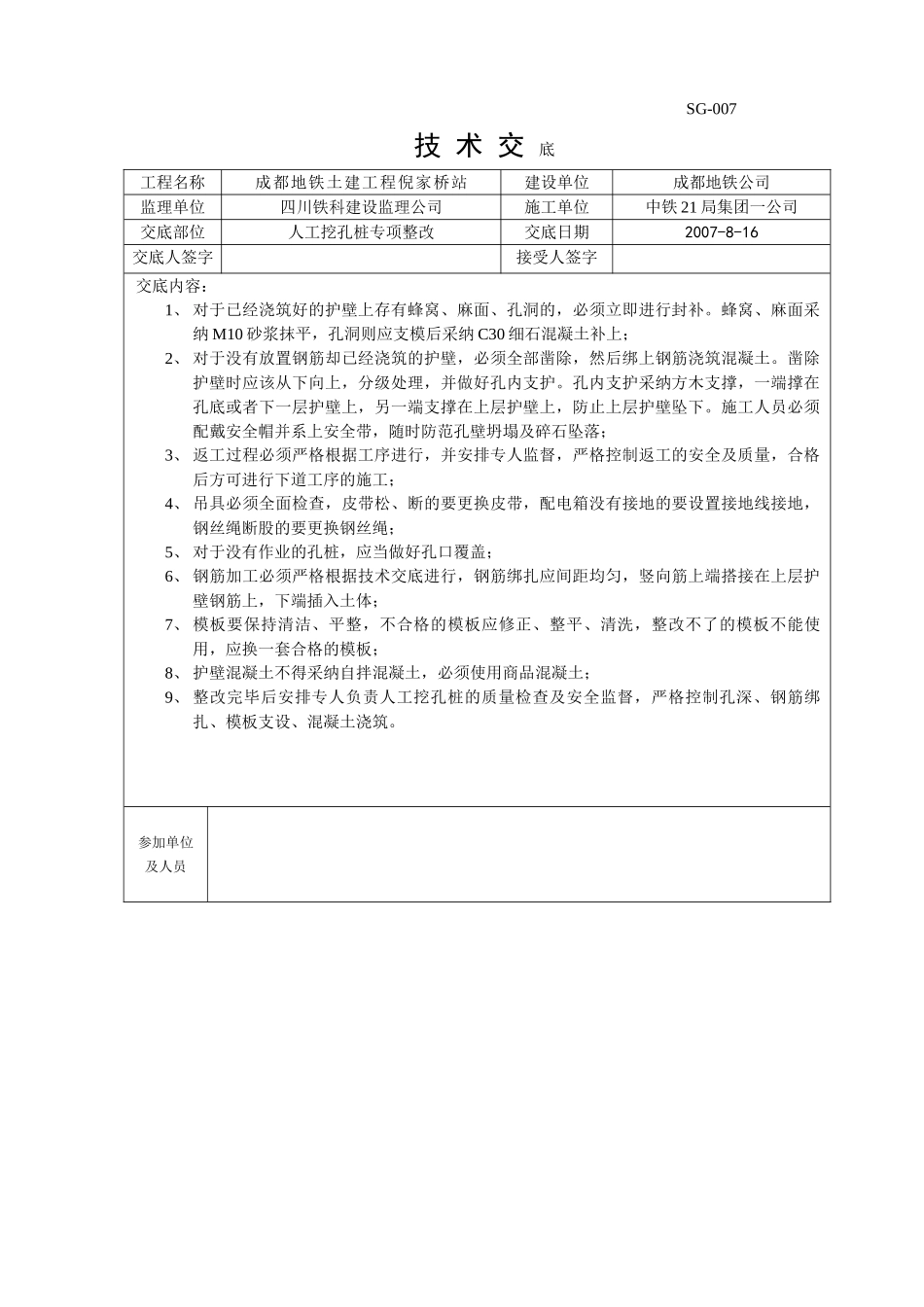

SG-007技 术 交 底工程名称成都地铁土建工程倪家桥站建设单位成都地铁公司监理单位四川铁科建设监理公司施工单位中铁 21 局集团一公司交底部位人工挖孔桩专项整改交底日期2007-8-16交底人签字接受人签字 交底内容:1、 对于已经浇筑好的护壁上存有蜂窝、麻面、孔洞的,必须立即进行封补。蜂窝、麻面采纳 M10 砂浆抹平,孔洞则应支模后采纳 C30 细石混凝土补上;2、 对于没有放置钢筋却已经浇筑的护壁,必须全部凿除,然后绑上钢筋浇筑混凝土。凿除护壁时应该从下向上,分级处理,并做好孔内支护。孔内支护采纳方木支撑,一端撑在孔底或者下一层护壁上,另一端支撑在上层护壁上,防止上层护壁坠下。施工人员必须配戴安全帽并系上安全带,随时防范孔壁坍塌及碎石坠落;3、 返工过程必须严格根据工序进行,并安排专人监督,严格控制返工的安全及质量,合格后方可进行下道工序的施工;4、 吊具必须全面检查,皮带松、断的要更换皮带,配电箱没有接地的要设置接地线接地,钢丝绳断股的要更换钢丝绳;5、 对于没有作业的孔桩,应当做好孔口覆盖;6、 钢筋加工必须严格根据技术交底进行,钢筋绑扎应间距均匀,竖向筋上端搭接在上层护壁钢筋上,下端插入土体;7、 模板要保持清洁、平整,不合格的模板应修正、整平、清洗,整改不了的模板不能使用,应换一套合格的模板;8、 护壁混凝土不得采纳自拌混凝土,必须使用商品混凝土;9、 整改完毕后安排专人负责人工挖孔桩的质量检查及安全监督,严格控制孔深、钢筋绑扎、模板支设、混凝土浇筑。参加单位及人员
