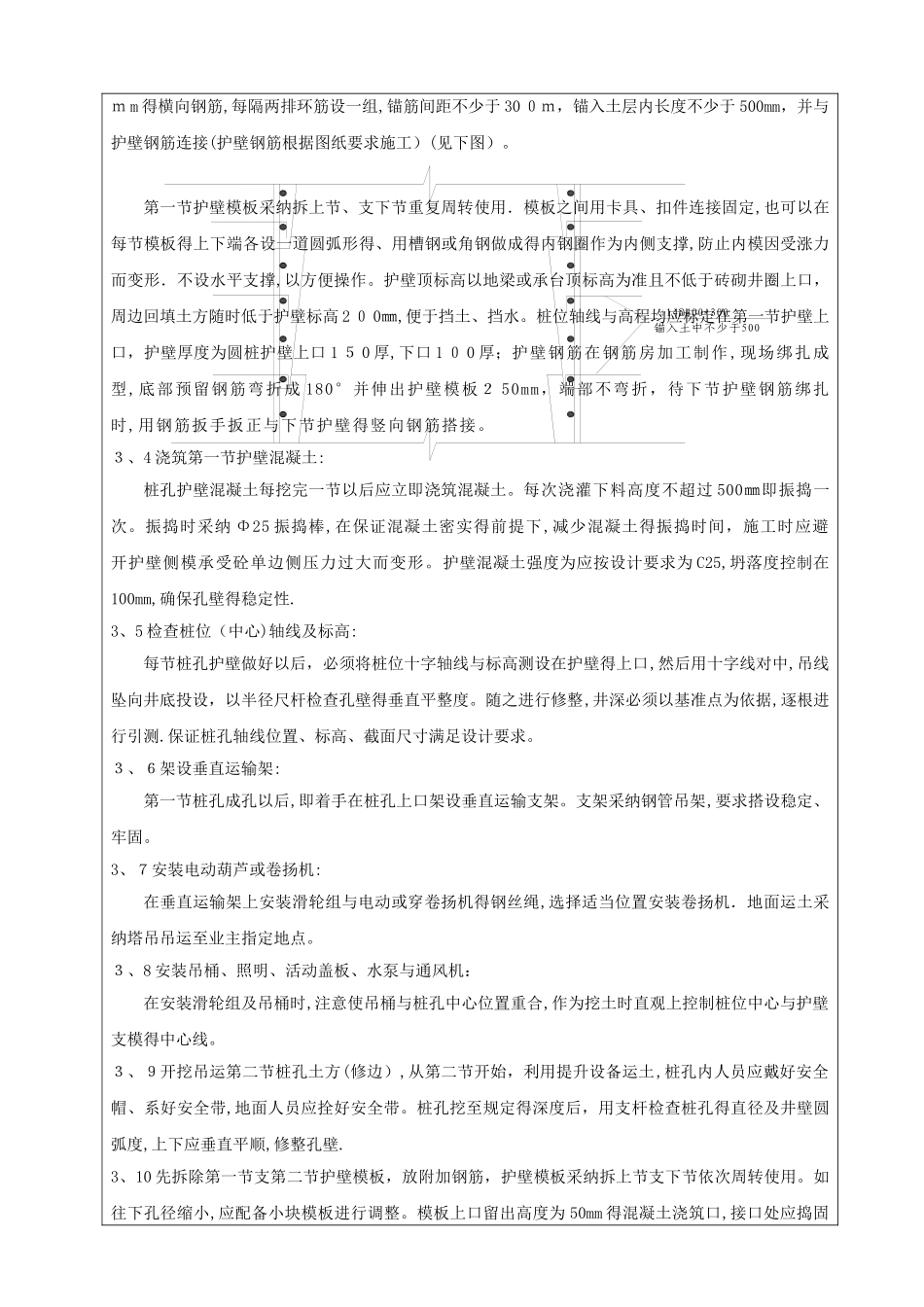

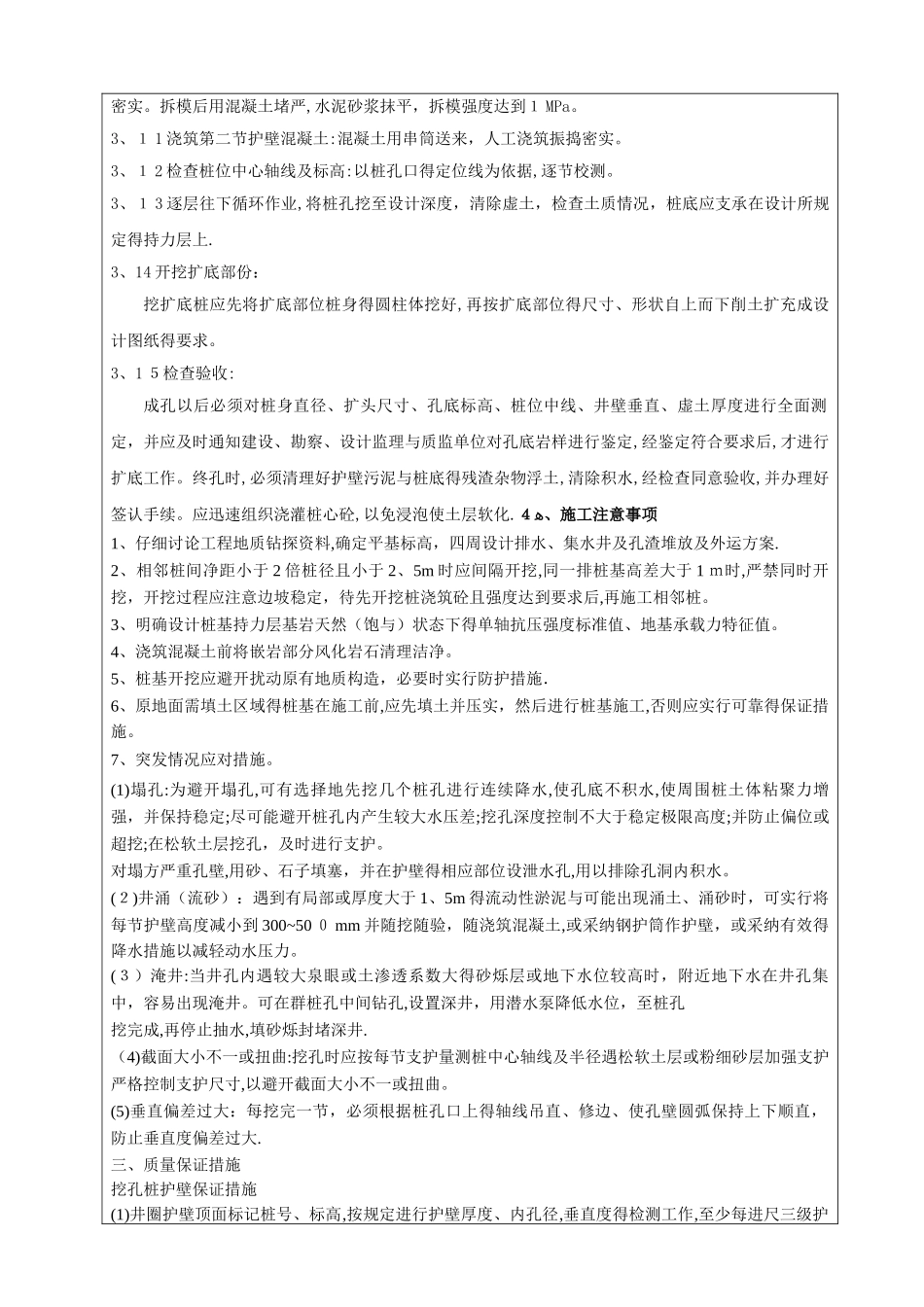

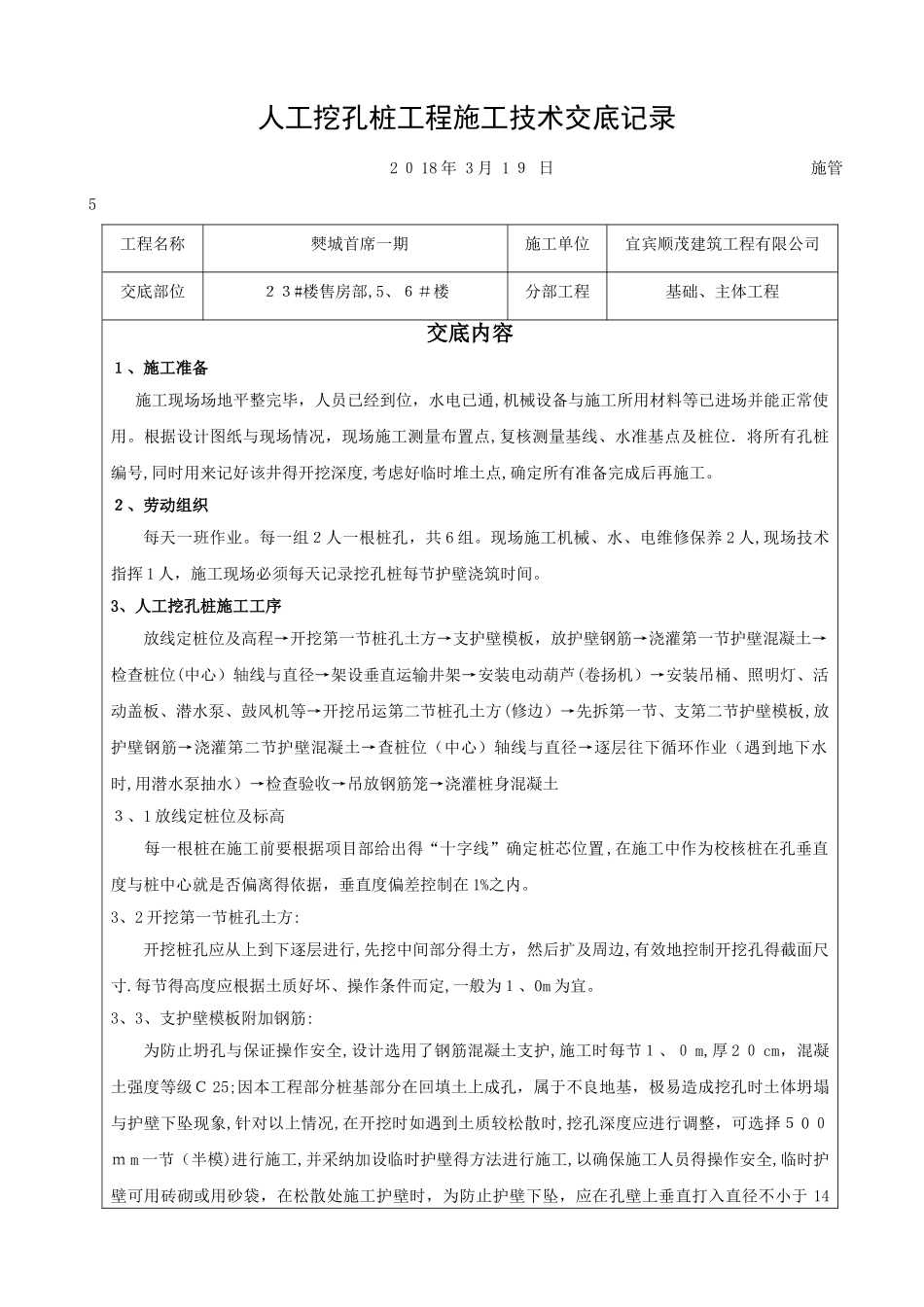

人工挖孔桩工程施工技术交底记录2 0 18 年 3 月 1 9 日 施管5工程名称 僰城首席一期施工单位宜宾顺茂建筑工程有限公司交底部位23#楼售房部,5、6#楼分部工程基础、主体工程交底内容1、施工准备 施工现场场地平整完毕,人员已经到位,水电已通,机械设备与施工所用材料等已进场并能正常使用
根据设计图纸与现场情况,现场施工测量布置点,复核测量基线、水准基点及桩位.将所有孔桩编号,同时用来记好该井得开挖深度,考虑好临时堆土点,确定所有准备完成后再施工
2、劳动组织每天一班作业
每一组2人一根桩孔,共 6 组
现场施工机械、水、电维修保养 2 人,现场技术指挥 1 人,施工现场必须每天记录挖孔桩每节护壁浇筑时间
3、人工挖孔桩施工工序放线定桩位及高程→开挖第一节桩孔土方→支护壁模板,放护壁钢筋→浇灌第一节护壁混凝土→检查桩位(中心)轴线与直径→架设垂直运输井架→安装电动葫芦(卷扬机)→安装吊桶、照明灯、活动盖板、潜水泵、鼓风机等→开挖吊运第二节桩孔土方(修边)→先拆第一节、支第二节护壁模板,放护壁钢筋→浇灌第二节护壁混凝土→查桩位(中心)轴线与直径→逐层往下循环作业(遇到地下水时,用潜水泵抽水)→检查验收→吊放钢筋笼→浇灌桩身混凝土3、1 放线定桩位及标高每一根桩在施工前要根据项目部给出得“十字线”确定桩芯位置,在施工中作为校核桩在孔垂直度与桩中心就是否偏离得依据,垂直度偏差控制在 1%之内
3、2 开挖第一节桩孔土方:开挖桩孔应从上到下逐层进行,先挖中间部分得土方,然后扩及周边,有效地控制开挖孔得截面尺寸
每节得高度应根据土质好坏、操作条件而定,一般为1、0m 为宜
3、3、支护壁模板附加钢筋:为防止坍孔与保证操作安全,设计选用了钢筋混凝土支护,施工时每节1、0 m,厚 2 0 cm,混凝土强度等级C 25;因本工程部分桩基部分在回填土上成孔,属于不良地基,极易造成挖孔时
