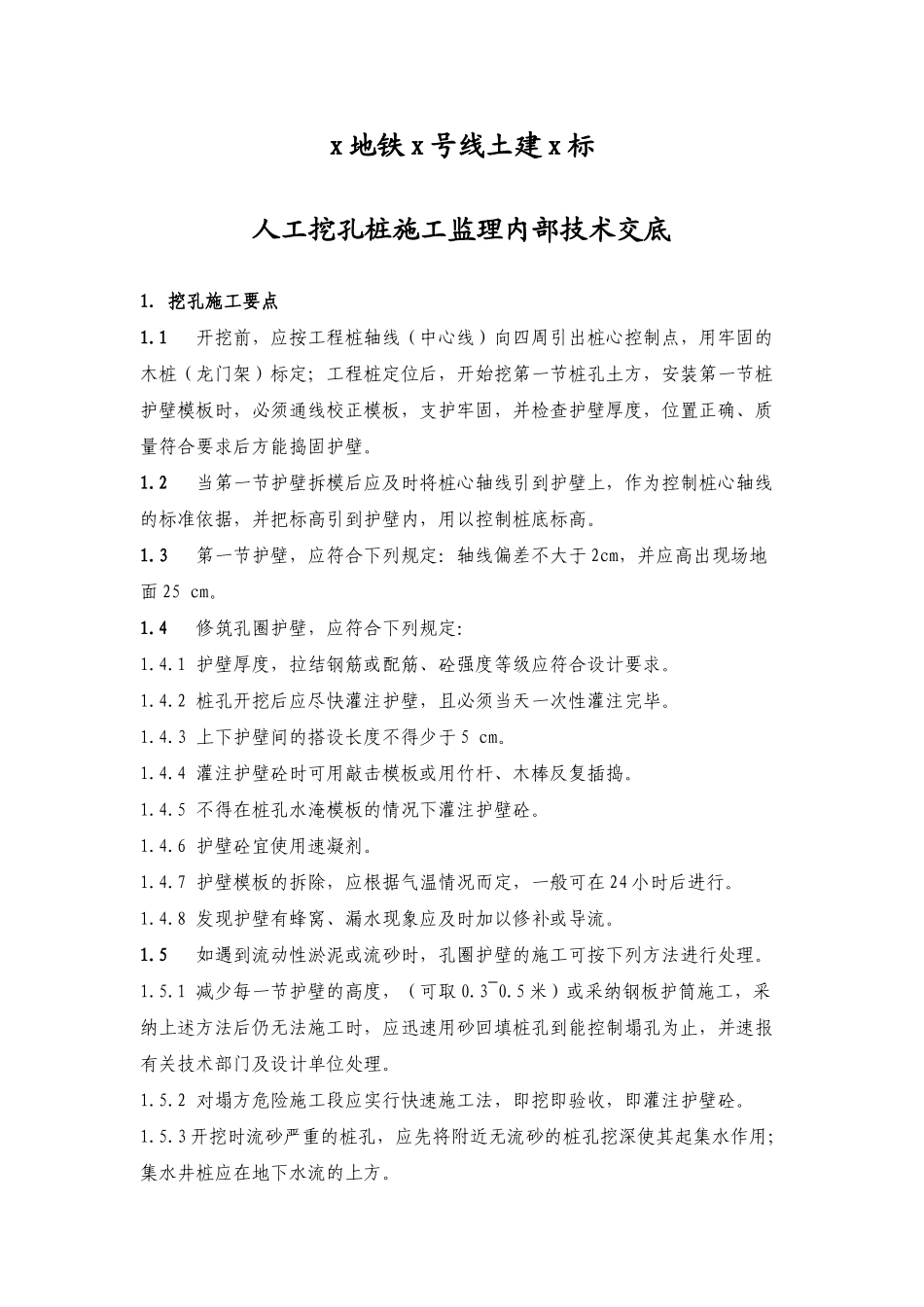

x 地铁 x 号线土建 x 标人工挖孔桩施工监理内部技术交底1.挖孔施工要点1.1 开挖前,应按工程桩轴线(中心线)向四周引出桩心控制点,用牢固的木桩(龙门架)标定;工程桩定位后,开始挖第一节桩孔土方,安装第一节桩护壁模板时,必须通线校正模板,支护牢固,并检查护壁厚度,位置正确、质量符合要求后方能捣固护壁。1.2 当第一节护壁拆模后应及时将桩心轴线引到护壁上,作为控制桩心轴线的标准依据,并把标高引到护壁内,用以控制桩底标高。1.3 第一节护壁,应符合下列规定:轴线偏差不大于 2cm,并应高出现场地面 25 cm。1.4 修筑孔圈护壁,应符合下列规定:1.4.1 护壁厚度,拉结钢筋或配筋、砼强度等级应符合设计要求。1.4.2 桩孔开挖后应尽快灌注护壁,且必须当天一次性灌注完毕。1.4.3 上下护壁间的搭设长度不得少于 5 cm。1.4.4 灌注护壁砼时可用敲击模板或用竹杆、木棒反复插捣。1.4.5 不得在桩孔水淹模板的情况下灌注护壁砼。1.4.6 护壁砼宜使用速凝剂。1.4.7 护壁模板的拆除,应根据气温情况而定,一般可在 24 小时后进行。1.4.8 发现护壁有蜂窝、漏水现象应及时加以修补或导流。1.5 如遇到流动性淤泥或流砂时,孔圈护壁的施工可按下列方法进行处理。1.5.1 减少每一节护壁的高度,(可取 0.3~0.5 米)或采纳钢板护筒施工,采纳上述方法后仍无法施工时,应迅速用砂回填桩孔到能控制塌孔为止,并速报有关技术部门及设计单位处理。1.5.2 对塌方危险施工段应实行快速施工法,即挖即验收,即灌注护壁砼。1.5.3 开挖时流砂严重的桩孔,应先将附近无流砂的桩孔挖深使其起集水作用;集水井桩应在地下水流的上方。2.桩孔检查要点:2.1 工程桩终孔检查内容包括桩孔中心线位移偏差、桩径偏差、终孔深度、孔底沉渣等情况,各项偏差应在设计及法律规范允许范围内。终孔后,监理检查验收。3.桩孔质量标准3.1.桩孔位中心线位移允许偏差:≤3 0mm;3.2.桩孔径允许偏差:不允许负偏差;3.3.护壁混凝土厚度允许偏差:±15mm;3.4.孔底沉渣厚度:不允许。4.钢筋笼检查要点4.1 钢筋笼制作允许偏差4.1.1.主筋间距:±10mm;4.1.2.箍筋间距或螺旋筋螺距:±20mm;4.1.3.钢筋笼直径:±10mm;4.1.4.钢筋笼长度:±50mm。4.2 钢筋笼隐蔽检查钢筋笼安装好后,应对其标高、主筋直径、间距、箍筋间距、焊接质量、绑扎质量、保护层等进行检查。5.人工挖孔桩桩身砼施工5.1.桩体砼要从桩底到桩顶标高一次完成。如遇...
