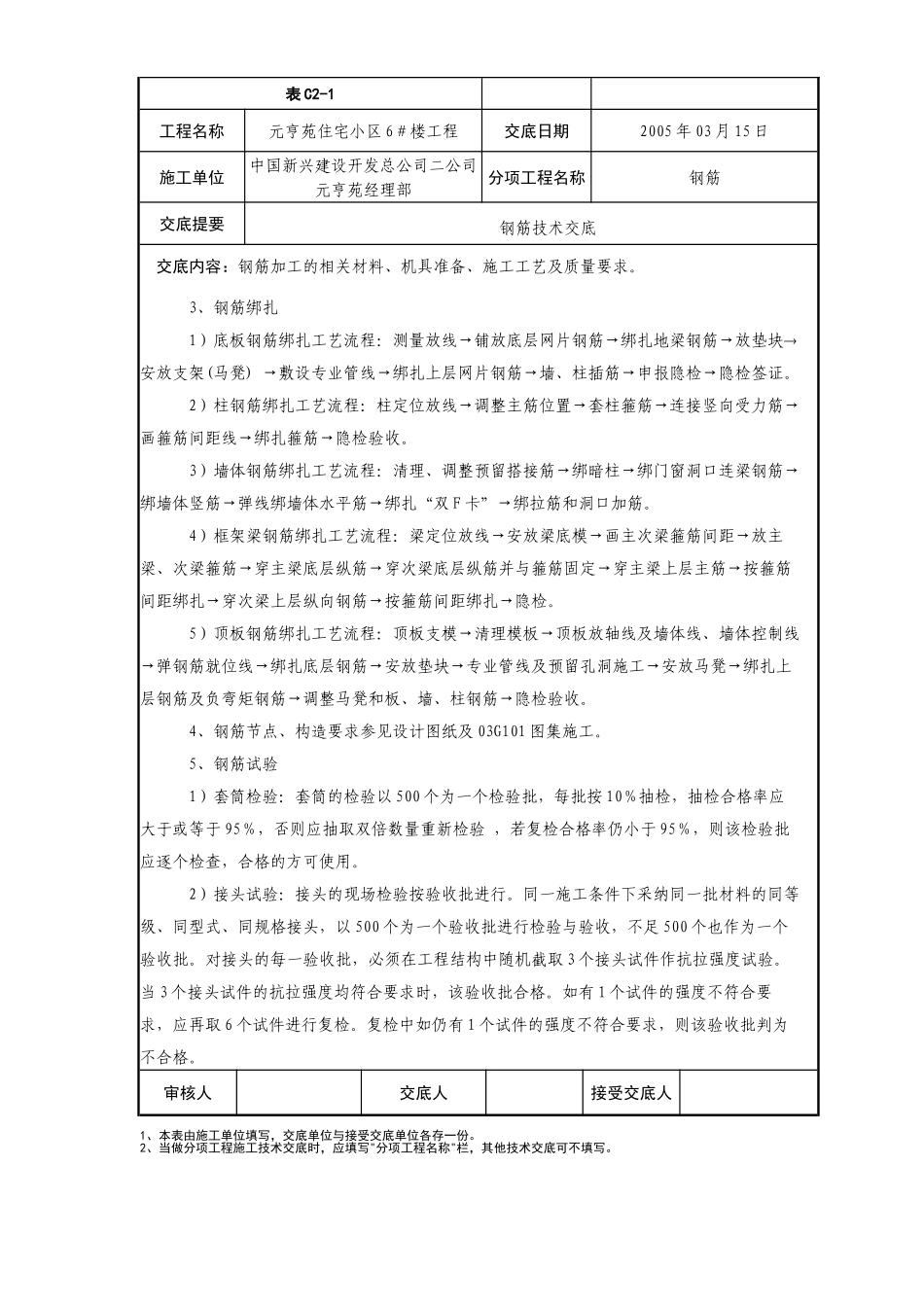

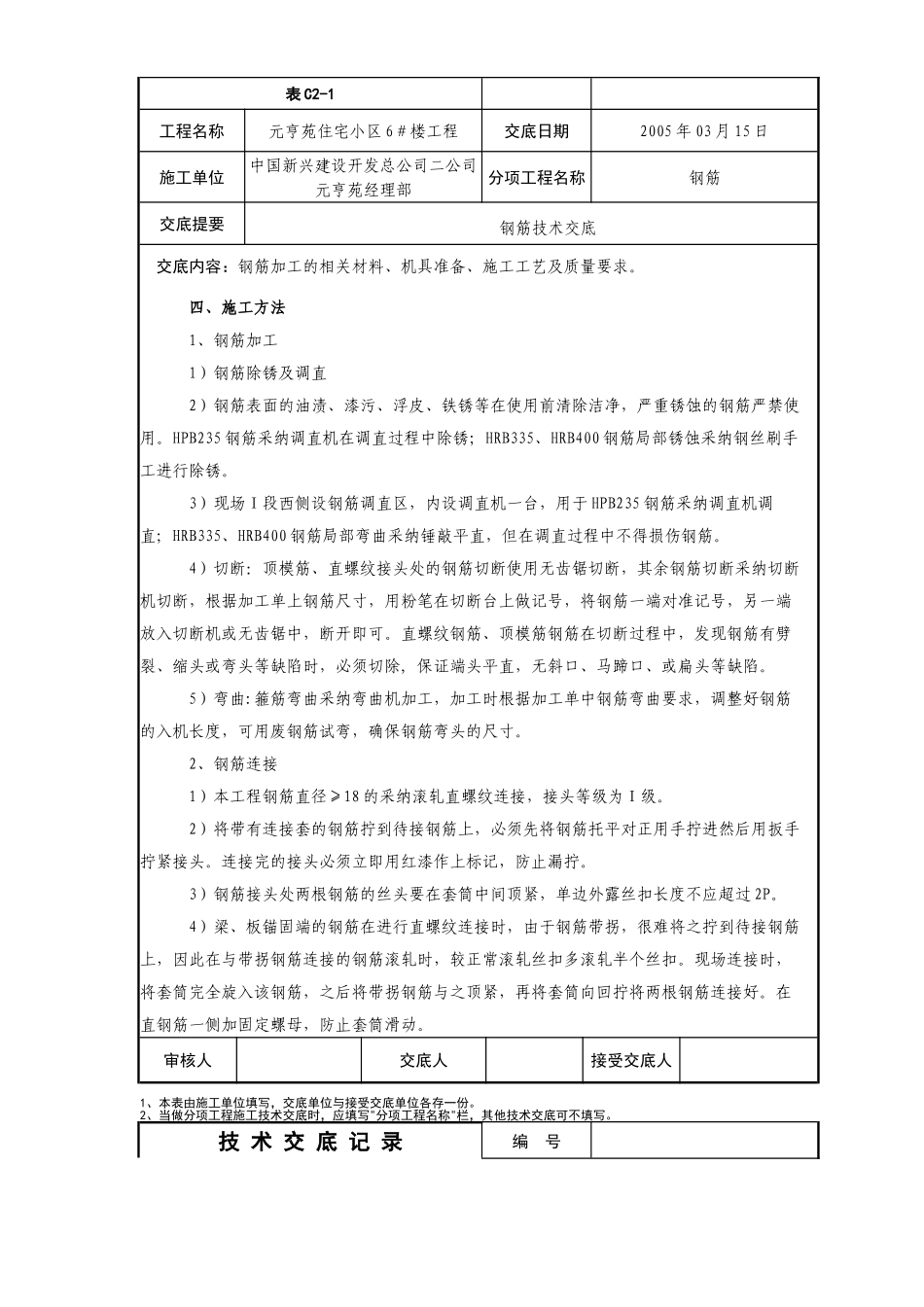

技 术 交 底 记 录编 号表 C2-1工程名称元亨苑住宅小区 6#楼工程交底日期2005 年 03 月 15 日施工单位中国新兴建设开发总公司二公司元亨苑经理部分项工程名称钢筋交底提要钢筋技术交底交底内容:钢筋加工的相关材料、机具准备、施工工艺及质量要求
一、施工部署因现场场地有限,基础施工完毕后应抓紧时间进行回填土,布置临时设施
计划分两次安排结构验收;各专业同步配合及时穿插
基础部分施工以后浇带为界划分为七个施工段,主体结构以后浇带和变形缝为界划分首层至四层结构施工时划分八个流水段进行施工;五层至十一层结构施工时划分五个流水段进行施工;十二层至十四层部分结构施工时,Ⅰ、Ⅱ段各划分为两个小流水段
十五层至二十层结构施工时,Ⅰ段划分为两个小流水段
二、现场机械序号机械名称型 号数量进场时间1电焊机BX1-630-32A2 台05
012钢筋切断机FGQ40AB3 台05
013钢筋弯曲机GW40A4 台05
014钢筋套丝机GGZL-40A8 台05
015钢筋调直机CT4-141 台05
016滚轧直螺纹机GY-408 套05
01三、施工准备1、钢筋规格:HPB235 钢筋:φ6、φ8、φ10、φ12;HRB335 钢筋:Φ10、Φ12、Φ14、Φ16、Φ18、Φ20、Φ22、Φ25、Φ28、Φ32、Φ40;HRB400 钢筋:16、18、20、22、25、28、32
审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写
