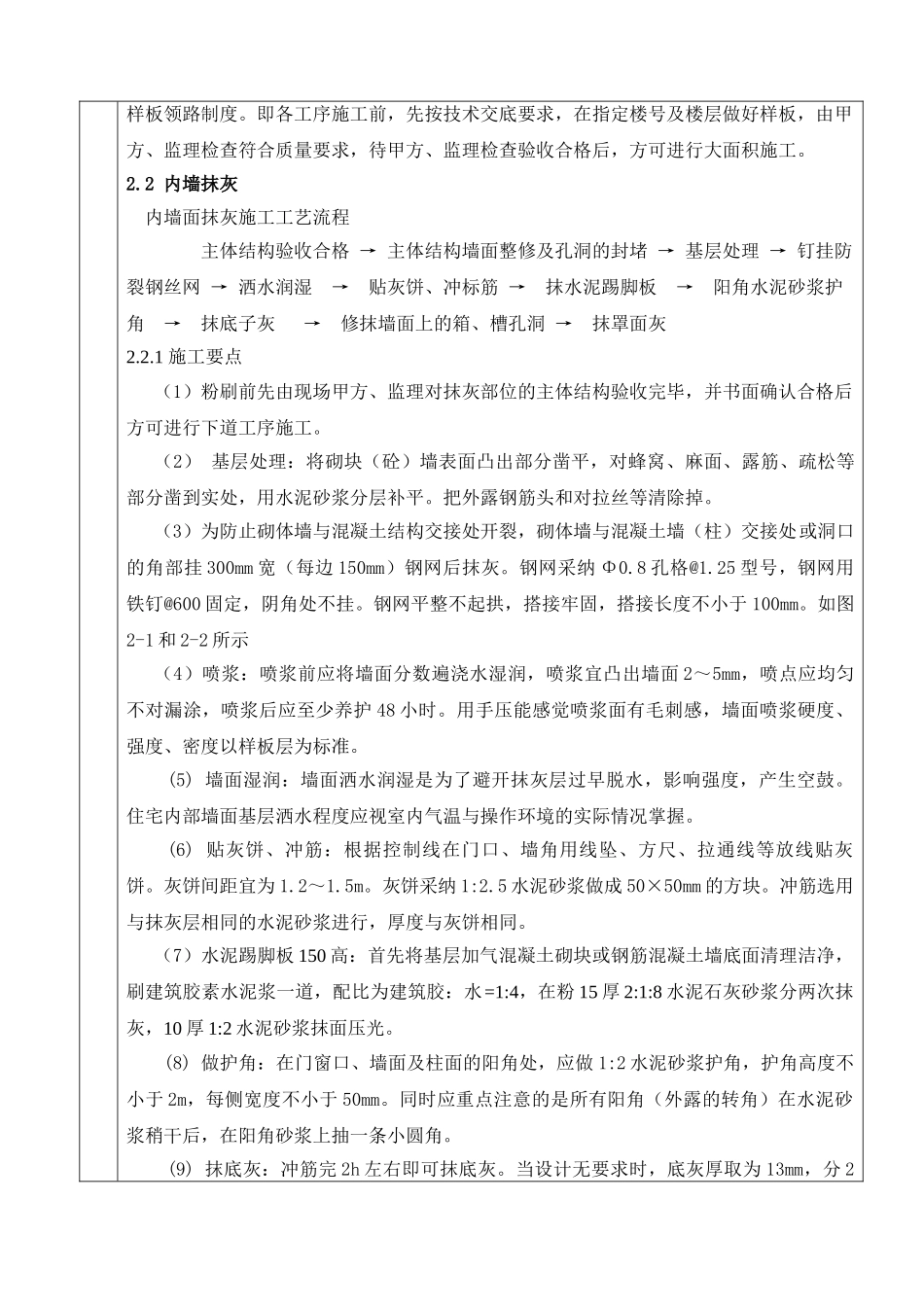

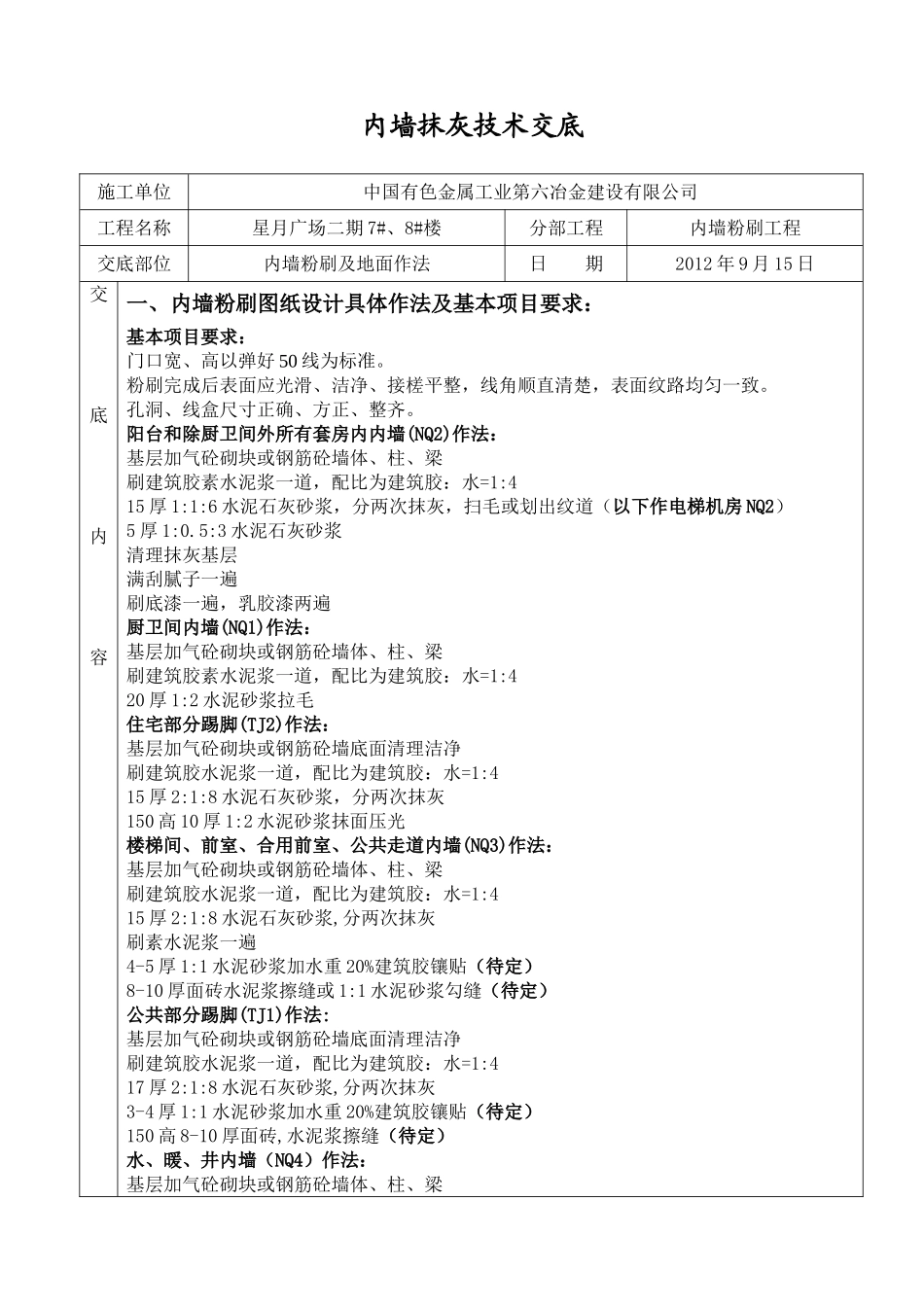

内墙抹灰技术交底施工单位 中国有色金属工业第六冶金建设有限公司工程名称星月广场二期 7#、8#楼分部工程内墙粉刷工程交底部位内墙粉刷及地面作法日 期2012 年 9 月 15 日交底内容一、内墙粉刷图纸设计具体作法及基本项目要求:基本项目要求:门口宽、高以弹好 50 线为标准。粉刷完成后表面应光滑、洁净、接槎平整,线角顺直清楚,表面纹路均匀一致。孔洞、线盒尺寸正确、方正、整齐。阳台和除厨卫间外所有套房内内墙(NQ2)作法:基层加气砼砌块或钢筋砼墙体、柱、梁刷建筑胶素水泥浆一道,配比为建筑胶:水=1:415 厚 1:1:6 水泥石灰砂浆,分两次抹灰,扫毛或划出纹道(以下作电梯机房 NQ2)5 厚 1:0.5:3 水泥石灰砂浆清理抹灰基层满刮腻子一遍刷底漆一遍,乳胶漆两遍厨卫间内墙(NQ1)作法:基层加气砼砌块或钢筋砼墙体、柱、梁刷建筑胶素水泥浆一道,配比为建筑胶:水=1:420 厚 1:2 水泥砂浆拉毛住宅部分踢脚(TJ2)作法:基层加气砼砌块或钢筋砼墙底面清理洁净刷建筑胶水泥浆一道,配比为建筑胶:水=1:415 厚 2:1:8 水泥石灰砂浆,分两次抹灰150 高 10 厚 1:2 水泥砂浆抹面压光楼梯间、前室、合用前室、公共走道内墙(NQ3)作法:基层加气砼砌块或钢筋砼墙体、柱、梁刷建筑胶水泥浆一道,配比为建筑胶:水=1:415 厚 2:1:8 水泥石灰砂浆,分两次抹灰刷素水泥浆一遍4-5 厚 1:1 水泥砂浆加水重 20%建筑胶镶贴(待定)8-10 厚面砖水泥浆擦缝或 1:1 水泥砂浆勾缝(待定)公共部分踢脚(TJ1)作法:基层加气砼砌块或钢筋砼墙底面清理洁净刷建筑胶水泥浆一道,配比为建筑胶:水=1:417 厚 2:1:8 水泥石灰砂浆,分两次抹灰3-4 厚 1:1 水泥砂浆加水重 20%建筑胶镶贴(待定)150 高 8-10 厚面砖,水泥浆擦缝(待定)水、暖、井内墙(NQ4)作法:基层加气砼砌块或钢筋砼墙体、柱、梁刷建筑胶素水泥浆一道,配比为建筑胶:水=1:415 厚 2:1:8 水泥石灰砂浆,分两次抹灰1.2 厚水泥基渗透结晶型防水涂料20 厚 1:2 水泥砂浆保护层局部刮腻子,砂纸磨平白水泥浆两边(重量配比为白水泥 10:建筑胶 2)阳台地面(LM5)作法:50 厚 C15 细石砼找坡 1%,最薄处不小于 30 厚1.5 厚水泥基渗透结晶型防水涂料素水泥浆结合层一道10 厚 1:2 水泥砂浆抹面压光预留 25 厚住户装修面层厨房间地面(LM3)作法:现浇钢筋砼楼板1:4 水泥砂浆嵌缝批光1.5 厚水泥基渗透结晶型防水涂料,四周沿墙上翻 300 高30 厚轻骨...
