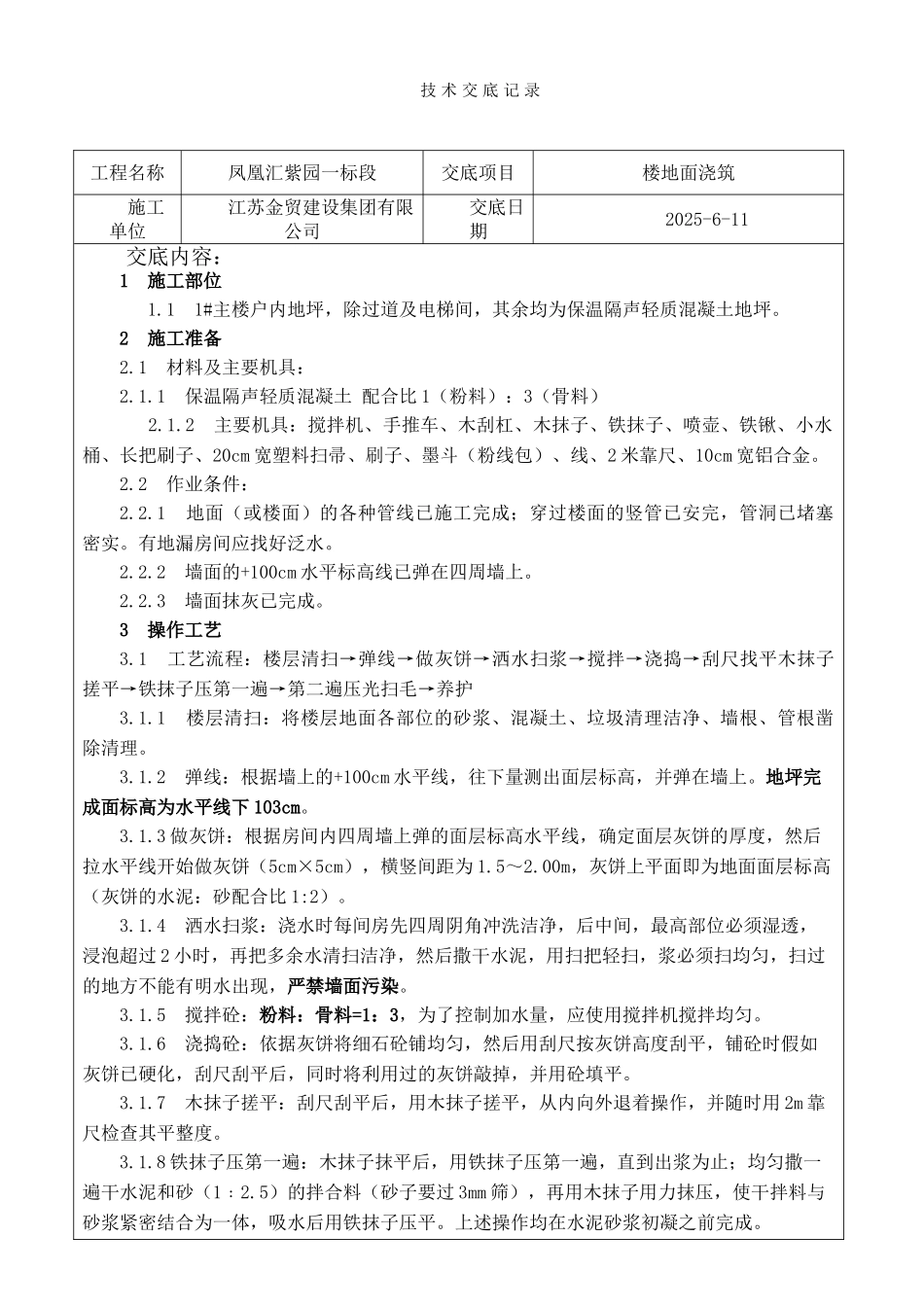

技 术 交 底 记 录工程名称凤凰汇紫园一标段交底项目楼地面浇筑施工单位江苏金贸建设集团有限公司交底日期2025-6-11交底内容:1 施工部位 1
1 1#主楼户内地坪,除过道及电梯间,其余均为保温隔声轻质混凝土地坪
2 施工准备2
1 材料及主要机具:2
1 保温隔声轻质混凝土 配合比 1(粉料):3(骨料) 2
2 主要机具:搅拌机、手推车、木刮杠、木抹子、铁抹子、喷壶、铁锹、小水桶、长把刷子、20cm 宽塑料扫帚、刷子、墨斗(粉线包)、线、2 米靠尺、10cm 宽铝合金
2 作业条件:2
1 地面(或楼面)的各种管线已施工完成;穿过楼面的竖管已安完,管洞已堵塞密实
有地漏房间应找好泛水
2 墙面的+100cm 水平标高线已弹在四周墙上
3 墙面抹灰已完成
3 操作工艺3
1 工艺流程:楼层清扫→弹线→做灰饼→洒水扫浆→搅拌→浇捣→刮尺找平木抹子搓平→铁抹子压第一遍→第二遍压光扫毛→养护3
1 楼层清扫:将楼层地面各部位的砂浆、混凝土、垃圾清理洁净、墙根、管根凿除清理
2 弹线:根据墙上的+100cm 水平线,往下量测出面层标高,并弹在墙上
地坪完成面标高为水平线下 103cm
3 做灰饼:根据房间内四周墙上弹的面层标高水平线,确定面层灰饼的厚度,然后拉水平线开始做灰饼(5cm×5cm),横竖间距为 1
00m,灰饼上平面即为地面面层标高(灰饼的水泥:砂配合比 1:2)
4 洒水扫浆:浇水时每间房先四周阴角冲洗洁净,后中间,最高部位必须湿透,浸泡超过 2 小时,再把多余水清扫洁净,然后撒干水泥,用扫把轻扫,浆必须扫均匀,扫过的地方不能有明水出现,严禁墙面污染
5 搅拌砼:粉料:骨料=1:3,为了控制加水量,应使用搅拌机搅拌均匀
6 浇捣砼:依据灰饼将细石砼铺均匀,然后用刮尺按灰饼高度刮
