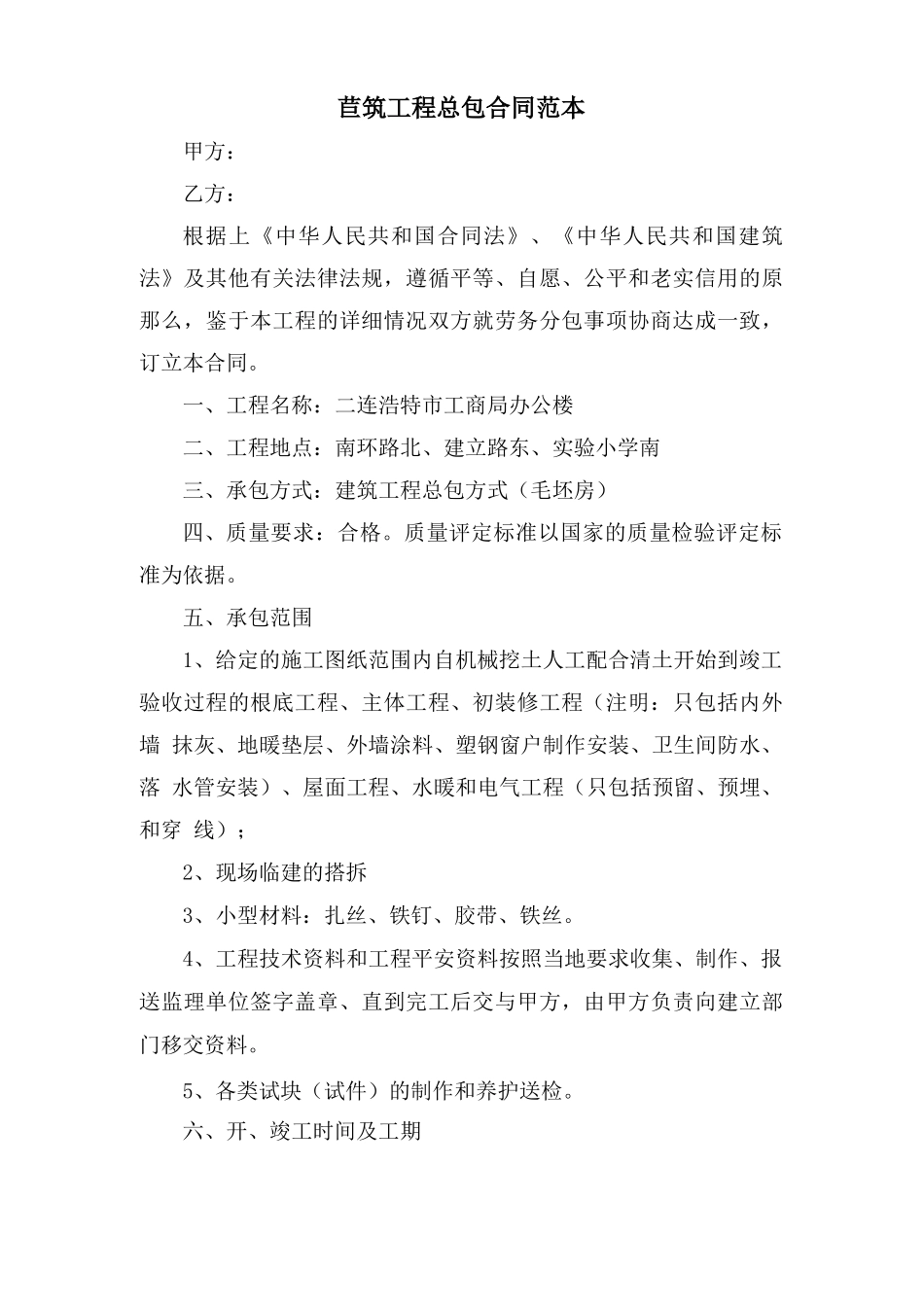

苣筑工程总包合同范本甲方:乙方:根据上《中华人民共和国合同法》、《中华人民共和国建筑法》及其他有关法律法规,遵循平等、自愿、公平和老实信用的原那么,鉴于本工程的详细情况双方就劳务分包事项协商达成一致,订立本合同
一、工程名称:二连浩特市工商局办公楼二、工程地点:南环路北、建立路东、实验小学南三、承包方式:建筑工程总包方式(毛坯房)四、质量要求:合格
质量评定标准以国家的质量检验评定标准为依据
五、承包范围1、给定的施工图纸范围内自机械挖土人工配合清土开始到竣工验收过程的根底工程、主体工程、初装修工程(注明:只包括内外墙抹灰、地暖垫层、外墙涂料、塑钢窗户制作安装、卫生间防水、落水管安装)、屋面工程、水暖和电气工程(只包括预留、预埋、和穿线);2、现场临建的搭拆3、小型材料:扎丝、铁钉、胶带、铁丝
4、工程技术资料和工程平安资料按照当地要求收集、制作、报送监理单位签字盖章、直到完工后交与甲方,由甲方负责向建立部门移交资料
5、各类试块(试件)的制作和养护送检

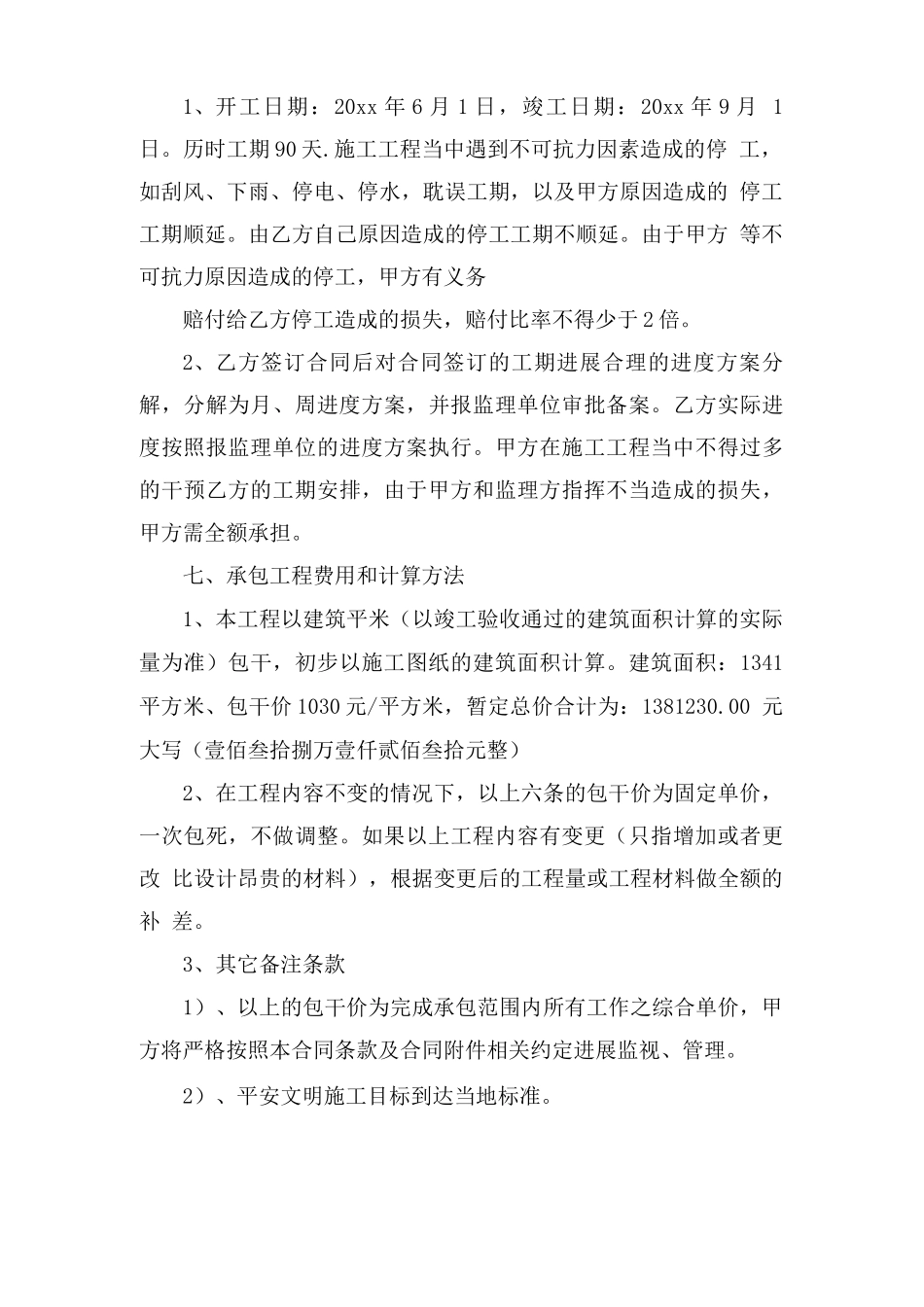

六、开、竣工时间及工期1、开工日期:20xx年6月1日,竣工日期:20xx年9月1日
历时工期90天
施工工程当中遇到不可抗力因素造成的停工,如刮风、下雨、停电、停水,耽误工期,以及甲方原因造成的停工工期顺延
由乙方自己原因造成的停工工期不顺延
由于甲方等不可抗力原因造成的停工,甲方有义务赔付给乙方停工造成的损失,赔付比率不得少于2倍
2、乙方签订合同后对合同签订的工期进展合理的进度方案分解,分解为月、周进度方案,并报监理单位审批备案
乙方实际进度按照报监理单位的进度方案执行
甲方在施工工程当中不得过多的干预乙方的工期安排,由于甲方和监理方指挥不当造成的损失,甲方需全额承担
七、承包工程费用和计算方法1、本工程以建筑平米(以竣工验收通过的建筑面积计算的实际量为准)包干,初步以施工图纸的建筑面积计算
建筑面积:1341平方米
