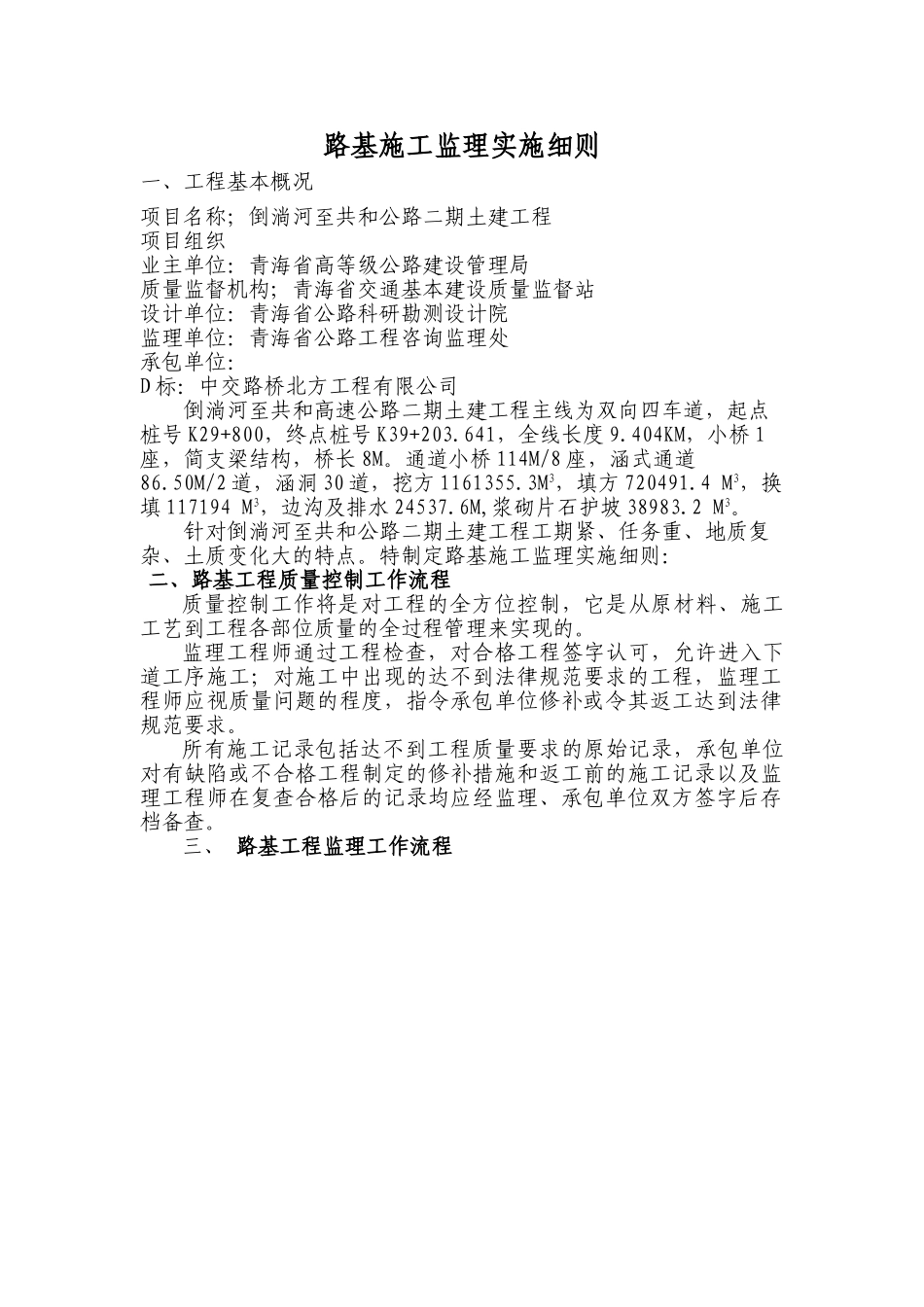

路基施工监理实施细则一、工程基本概况项目名称;倒淌河至共和公路二期土建工程项目组织业主单位:青海省高等级公路建设管理局质量监督机构;青海省交通基本建设质量监督站设计单位:青海省公路科研勘测设计院监理单位:青海省公路工程咨询监理处承包单位:D 标:中交路桥北方工程有限公司倒淌河至共和高速公路二期土建工程主线为双向四车道,起点桩号 K29+800,终点桩号 K39+203
641,全线长度 9
404KM,小桥 1 座,简支梁结构,桥长 8M
通道小桥 114M/8 座,涵式通道86
50M/2 道,涵洞 30 道,挖方 1161355
3M3,填方 720491
4 M3,换填 117194 M3,边沟及排水 24537
6M,浆砌片石护坡 38983
针对倒淌河至共和公路二期土建工程工期紧、任务重、地质复杂、土质变化大的特点
特制定路基施工监理实施细则:二、路基工程质量控制工作流程质量控制工作将是对工程的全方位控制,它是从原材料、施工工艺到工程各部位质量的全过程管理来实现的
监理工程师通过工程检查,对合格工程签字认可,允许进入下道工序施工;对施工中出现的达不到法律规范要求的工程,监理工程师应视质量问题的程度,指令承包单位修补或令其返工达到法律规范要求
所有施工记录包括达不到工程质量要求的原始记录,承包单位对有缺陷或不合格工程制定的修补措施和返工前的施工记录以及监理工程师在复查合格后的记录均应经监理、承包单位双方签字后存档备查

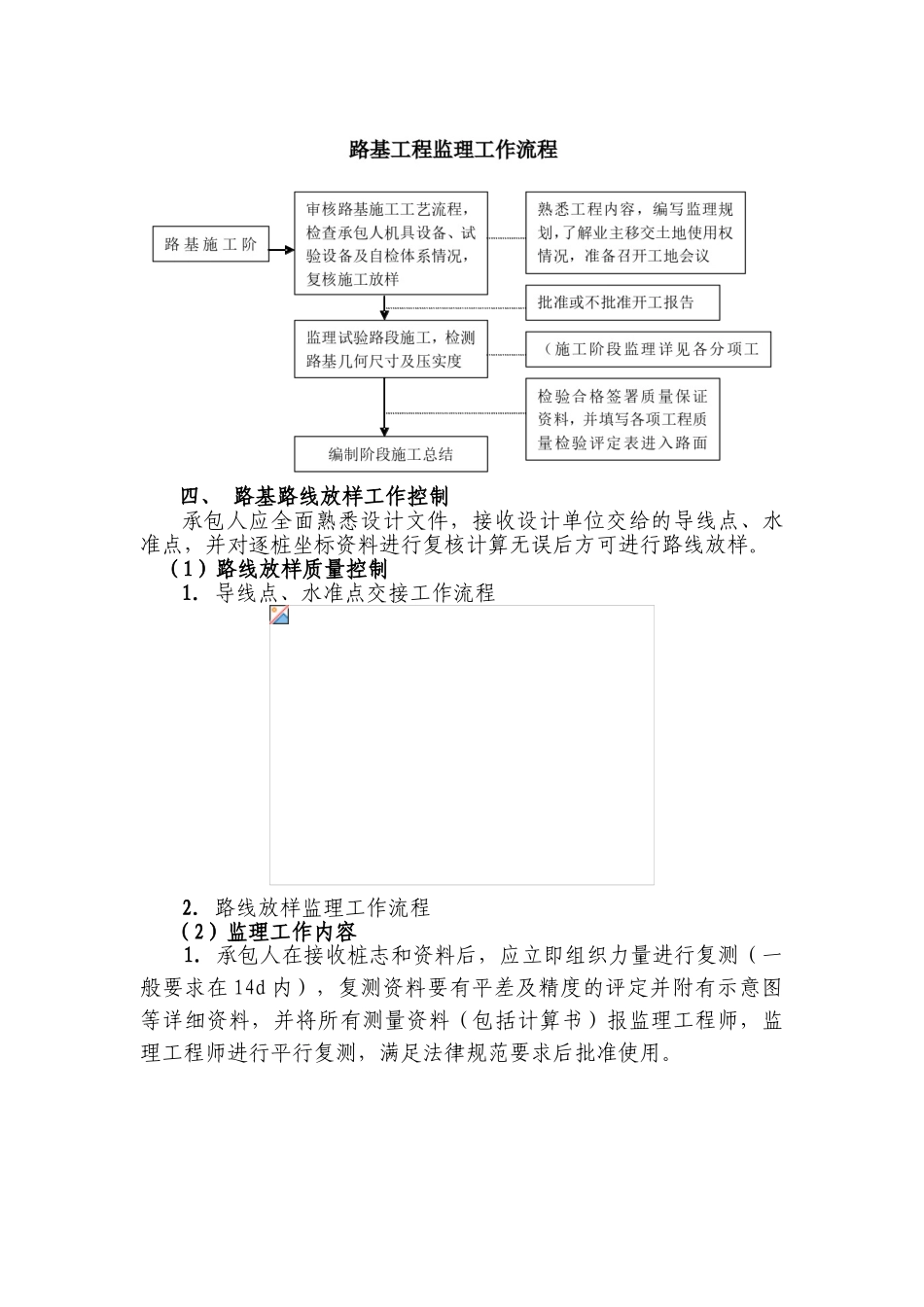

三、 路基工程监理工作流程四、 路基路线放样工作控制承包人应全面熟悉设计文件,接收设计单位交给的导线点、水准点,并对逐桩坐标资料进行复核计算无误后方可进行路线放样
(1)路线放样质量控制1
导线点、水准点交接工作流程2
路线放样监理工作流程(2)监理工作内容1
承包人在接收桩志和资料后,应立即组织力量进行复测(一般要求在 14d 内),
