电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

冬期混凝土施工质量控制

冬期混凝土施工质量控制_第1页
1/4
冬期混凝土施工质量控制_第2页
2/4
冬期混凝土施工质量控制_第3页
3/4

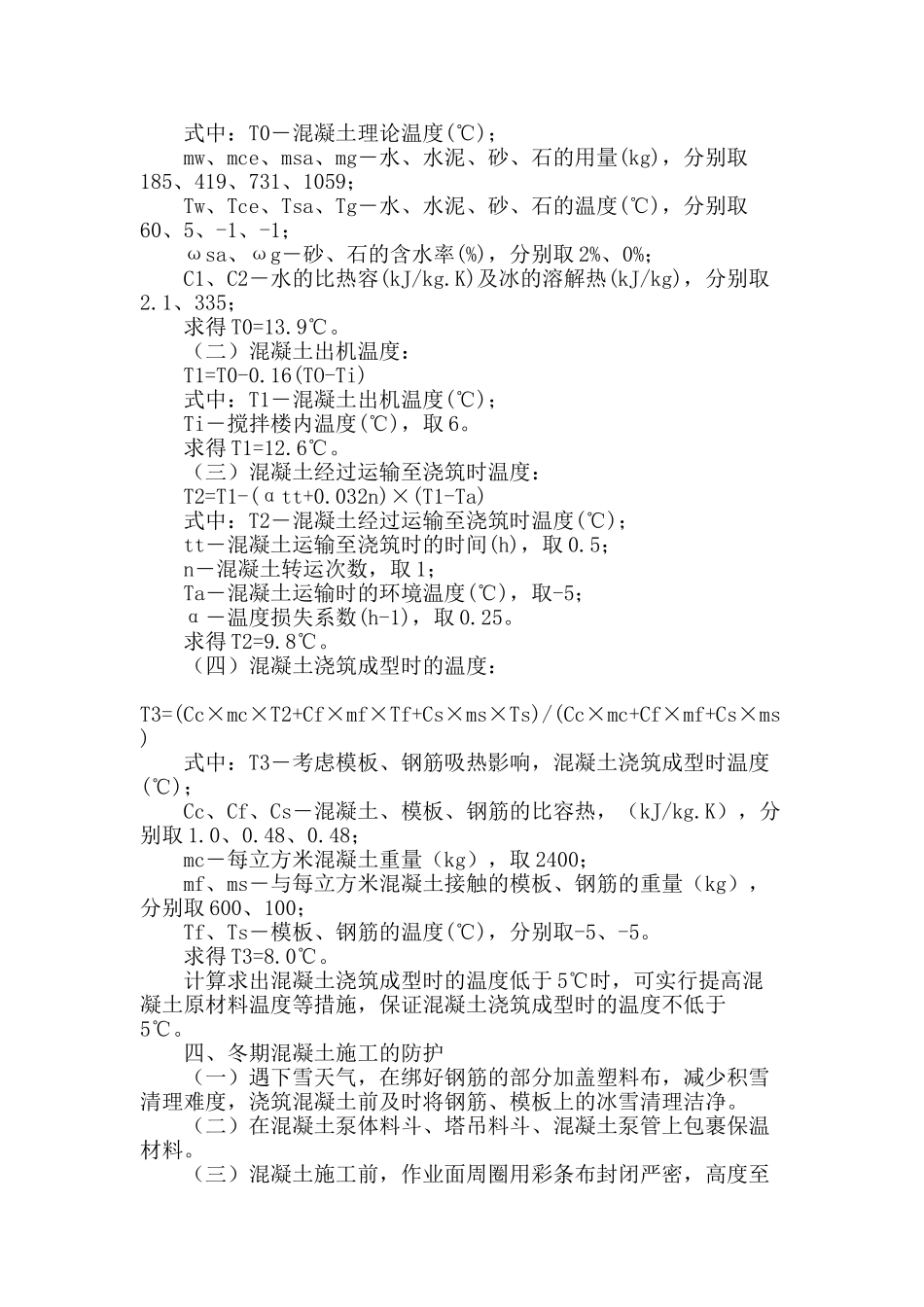

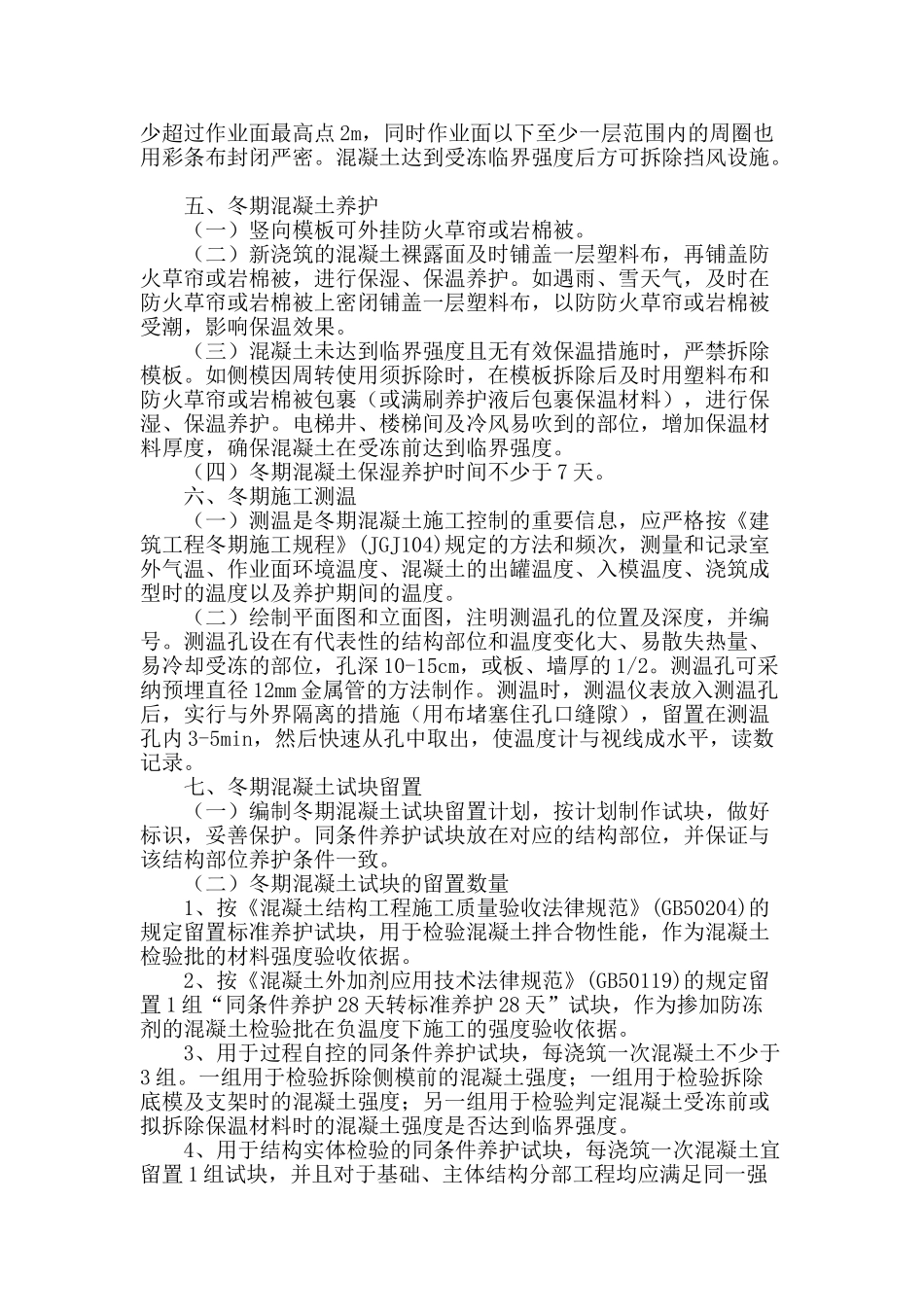

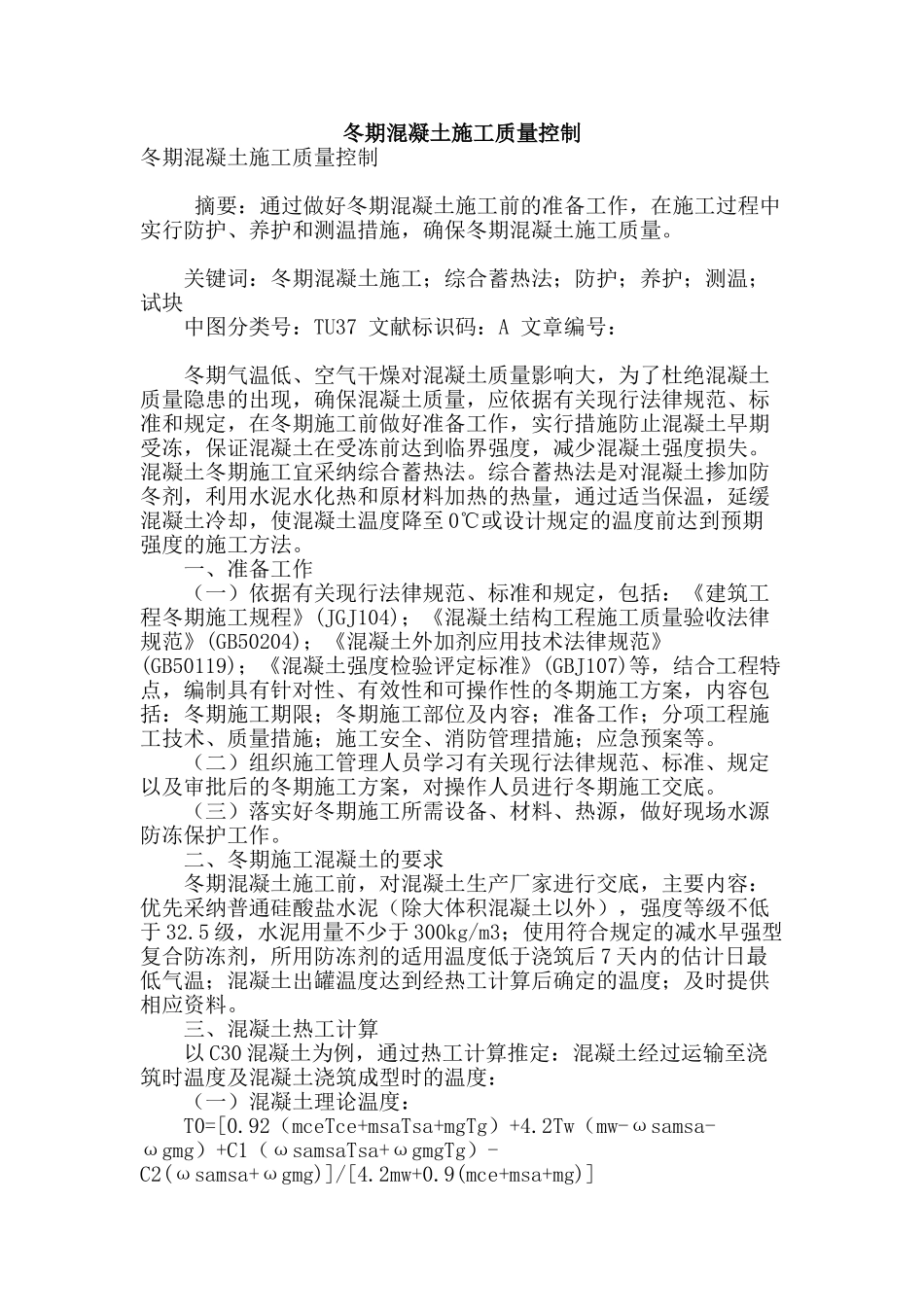

冬期混凝土施工质量控制冬期混凝土施工质量控制 摘要:通过做好冬期混凝土施工前的准备工作,在施工过程中实行防护、养护和测温措施,确保冬期混凝土施工质量。 关键词:冬期混凝土施工;综合蓄热法;防护;养护;测温;试块 中图分类号:TU37 文献标识码:A 文章编号: 冬期气温低、空气干燥对混凝土质量影响大,为了杜绝混凝土质量隐患的出现,确保混凝土质量,应依据有关现行法律规范、标准和规定,在冬期施工前做好准备工作,实行措施防止混凝土早期受冻,保证混凝土在受冻前达到临界强度,减少混凝土强度损失。混凝土冬期施工宜采纳综合蓄热法。综合蓄热法是对混凝土掺加防冬剂,利用水泥水化热和原材料加热的热量,通过适当保温,延缓混凝土冷却,使混凝土温度降至 0℃或设计规定的温度前达到预期强度的施工方法。 一、准备工作 (一)依据有关现行法律规范、标准和规定,包括:《建筑工程冬期施工规程》(JGJ104);《混凝土结构工程施工质量验收法律规范》(GB50204);《混凝土外加剂应用技术法律规范》(GB50119);《混凝土强度检验评定标准》(GBJ107)等,结合工程特点,编制具有针对性、有效性和可操作性的冬期施工方案,内容包括:冬期施工期限;冬期施工部位及内容;准备工作;分项工程施工技术、质量措施;施工安全、消防管理措施;应急预案等。 (二)组织施工管理人员学习有关现行法律规范、标准、规定以及审批后的冬期施工方案,对操作人员进行冬期施工交底。 (三)落实好冬期施工所需设备、材料、热源,做好现场水源防冻保护工作。 二、冬期施工混凝土的要求 冬期混凝土施工前,对混凝土生产厂家进行交底,主要内容:优先采纳普通硅酸盐水泥(除大体积混凝土以外),强度等级不低于 32.5 级,水泥用量不少于 300kg/m3;使用符合规定的减水早强型复合防冻剂,所用防冻剂的适用温度低于浇筑后 7 天内的估计日最低气温;混凝土出罐温度达到经热工计算后确定的温度;及时提供相应资料。 三、混凝土热工计算 以 C30 混凝土为例,通过热工计算推定:混凝土经过运输至浇筑时温度及混凝土浇筑成型时的温度: (一)混凝土理论温度: T0=[0.92(mceTce+msaTsa+mgTg)+4.2Tw(mw-ωsamsa-ωgmg)+C1(ωsamsaTsa+ωgmgTg)- C2(ωsamsa+ωgmg)]/[4.2mw+0.9(mce+msa+mg)] 式中:T0―混凝土理论温度(℃); mw、mce、msa、mg―水、水泥、砂、石的用量(kg),分别取185、419、731、1059; Tw、Tce、Tsa、Tg―水、水泥、...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

冬期混凝土施工质量控制

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
