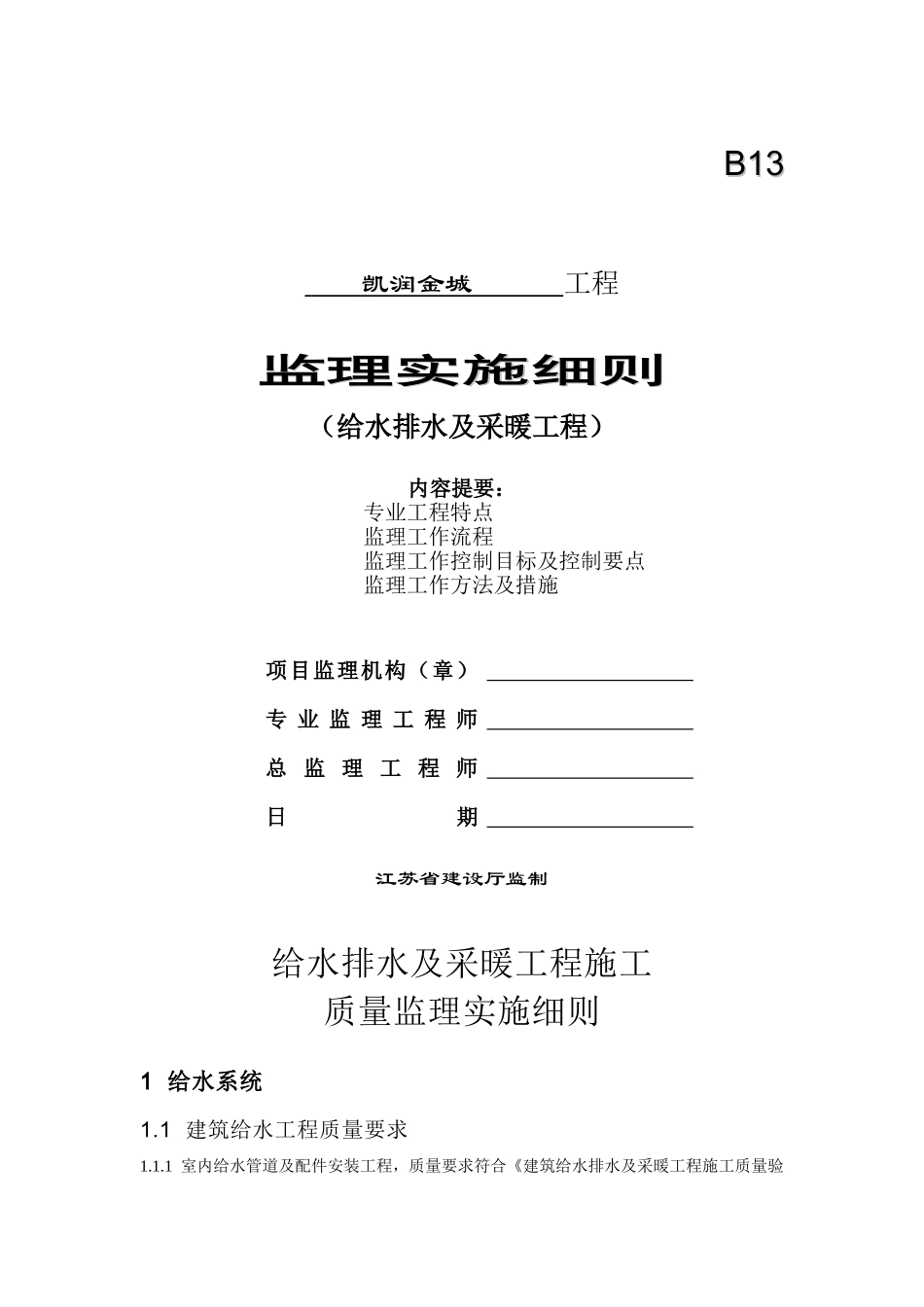

B13B13 凯润金城 工程监理实施细则监理实施细则(给水排水及采暖工程)内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章) 专 业 监 理 工 程 师 总 监 理 工 程 师 日期 江苏省建设厅监制给水排水及采暖工程施工质量监理实施细则1 给水系统1
1 建筑给水工程质量要求1
1 室内给水管道及配件安装工程,质量要求符合《建筑给水排水及采暖工程施工质量验收法律规范》(GB50242—2025)规定

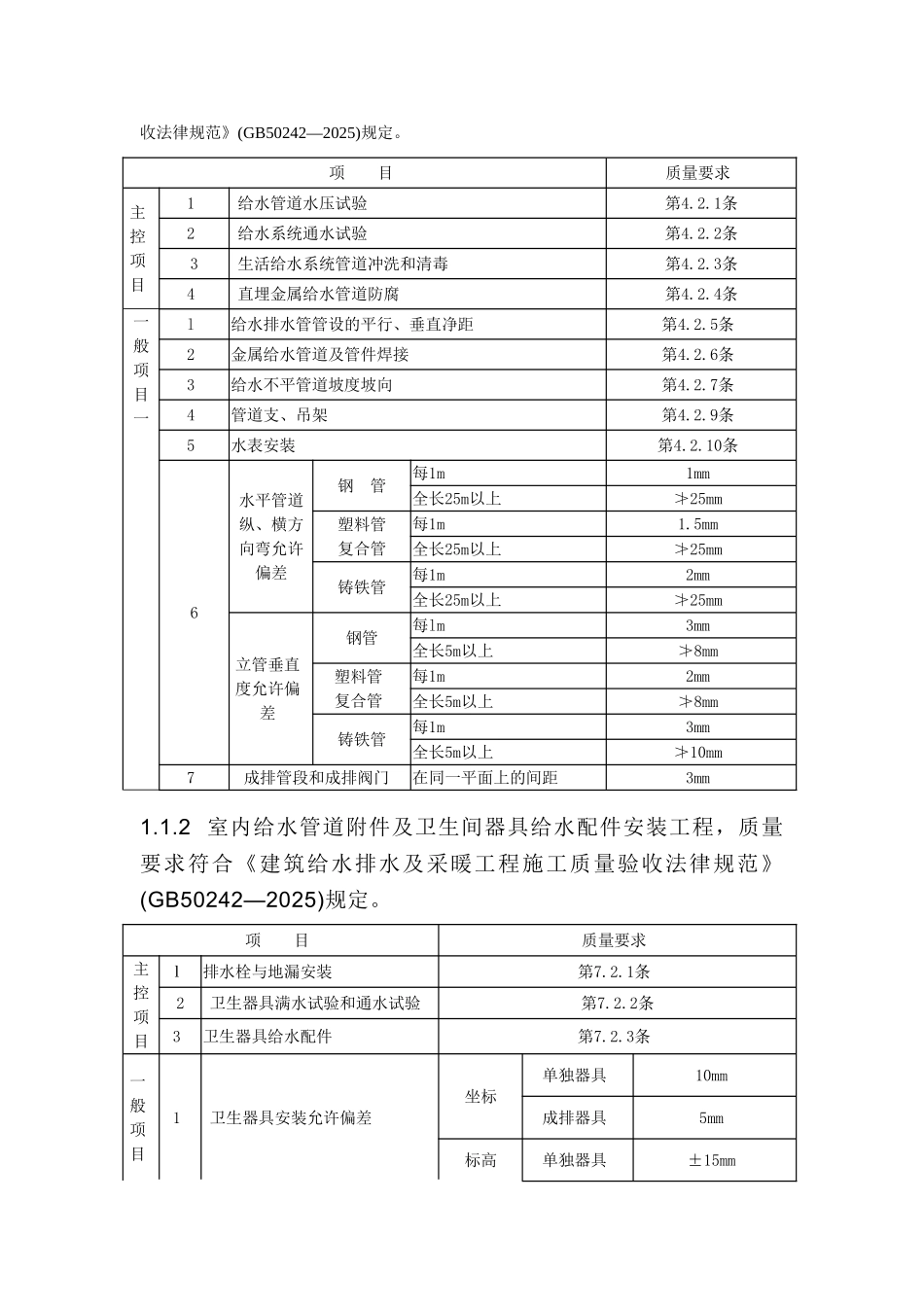

项 目质量要求主控项目1给水管道水压试验第4
1条2给水系统通水试验第4
2条3生活给水系统管道冲洗和清毒第4
3条4直埋金属给水管道防腐第4
4条一般项目一l给水排水管管设的平行、垂直净距第4
5条2金属给水管道及管件焊接第4
6条3给水不平管道坡度坡向第4
7条4管道支、吊架第4
9条5水表安装第4
10条6水平管道纵、横方向弯允许偏差钢 管每1m1mm全长25m以上≯25mm塑料管复合管每1m1

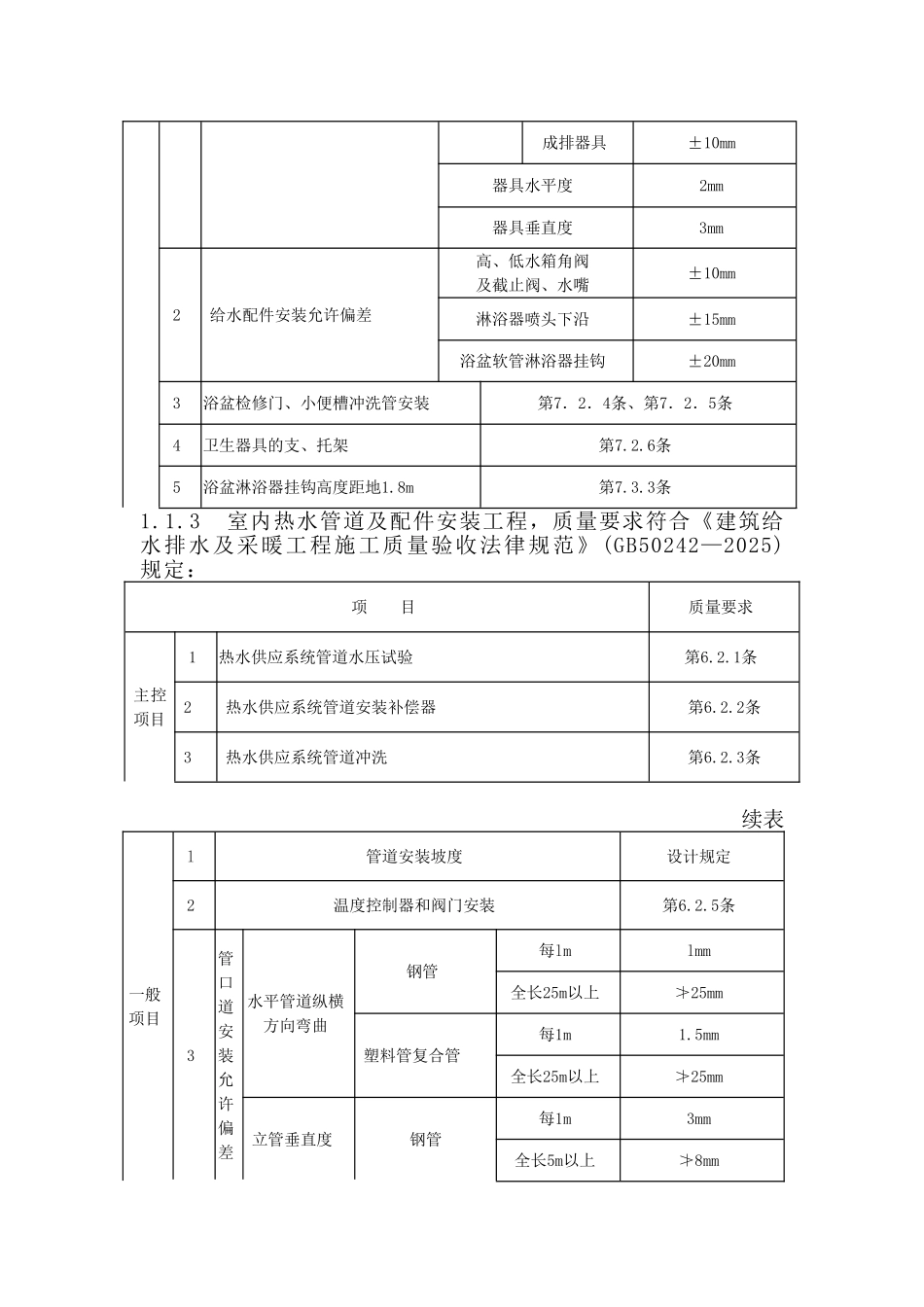

5mm全长25m以上≯25mm铸铁管每1m2mm全长25m以上≯25mm立管垂直度允许偏差钢管每lm3mm全长5m以上≯8mm塑料管复合管每1m2mm全长5m以上≯8mm铸铁管每1m3mm全长5m以上≯10mm7成排管段和成排阀门在同一平面上的间距3mm1
2 室内给水管道附件及卫生间器具给水配件安装工程,质量要求符合《建筑给水排水及采暖工程施工质量验收法律规范》(GB50242—2025)规定
项 目质量要求主控项目l排水栓与地漏安装第7
1条2卫生器具满水试验和通水试验第7
2条3卫生器具给水配件第7
3条一般项目1卫生器具安装允许偏差坐标单独器具10mm成排器具5mm标高单独器具±15mm成排器具±10mm器具水平度2mm器具垂直度3mm2给水配件安装允许偏差高、低水箱角
