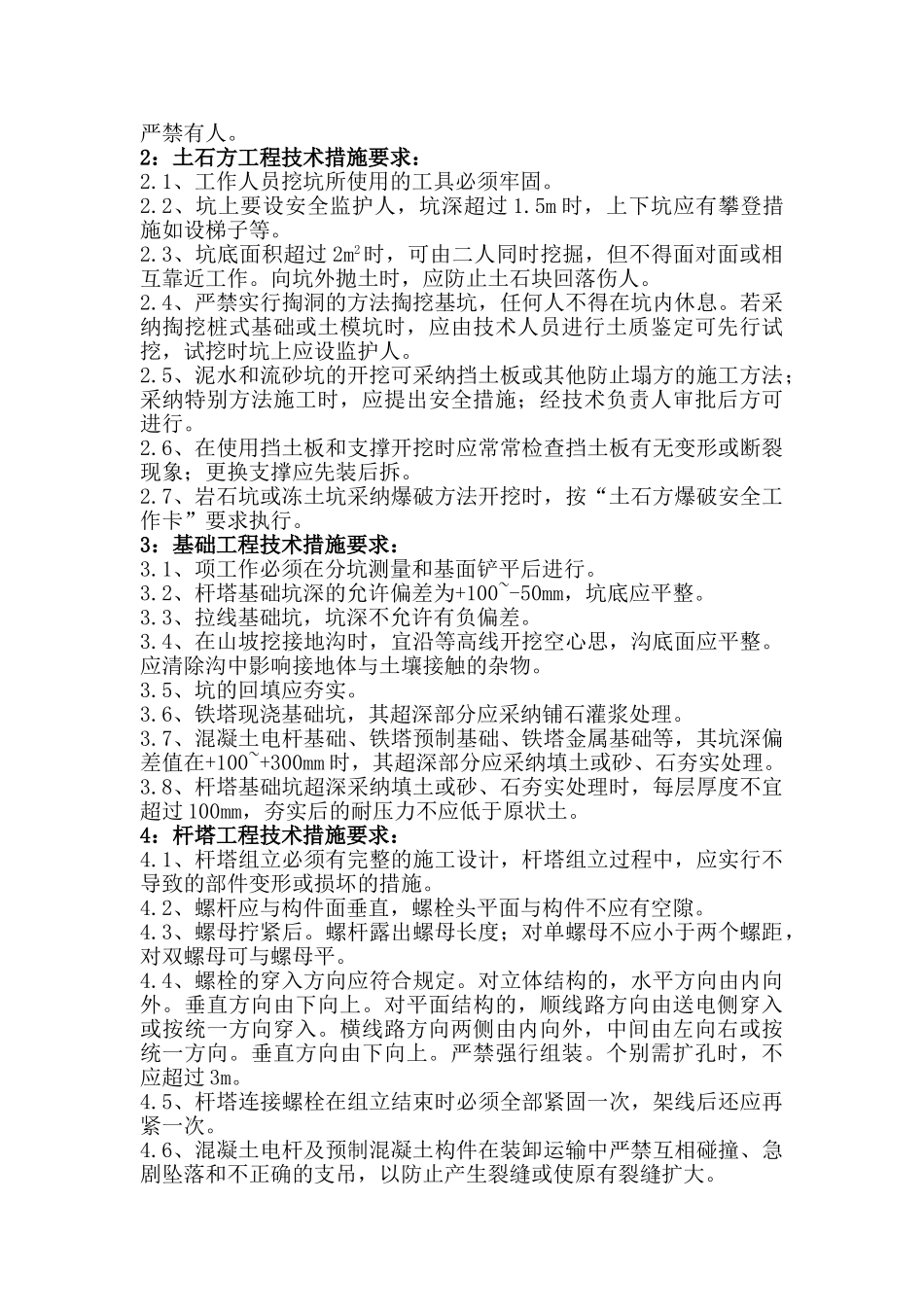

甘下线 35kV 线 T 接 110kV 下白石变线路工程技术交底福建省日昌水利电力工程有限公司2025 年 8 月甘下线 35kV 线 T 接 110kV 下白石变线路工程施工安全技术交底措施一、工程概况:本线路为甘下线 49#杆 T 接入 110KV 下白石变 35KV 线路工程。本线路工程总长 0.978km,导线型号为 LGJX-240/30 型钢芯铝铰线,其中 817 米同塔双回架设,采纳二根避雷线型号为 GJ-55,161 米单回路架设,采纳一根避雷线型号为 GJ-35。全线采纳杆塔 5 基,其中:耐张塔 3 基,混凝土杆 2 基,基础采纳现浇钢筋混凝土和预制底盘两种型式。工程地型:丘陵 60%,山地 30%;人力运输地形:丘陵60%,山地 30%;汽车运输地形:丘陵 40%。接地体采纳 Φ10 圆钢,接地引下线采纳 Φ12 圆钢并热镀锌防腐,两端变电所进出线段为了保证一定的耐雷水平,按《沟通电气装置的过电压保护和绝缘配合》DL/T620-1997 要求,工频接地电阻应做到≤10Ω。二、主要施工分部分项工程1:施工场地运输 2:土石方工程 3:基础工程 4:杆塔工程 5:架线工程 6:附件工程三、各项分部分项工程技术交底措施1:施工场地运输技术措施要求:1.1、机动车的使用、驾驶必须执行公安局和交通部门颁发的交通规则,严禁无照开车。车辆要保证各部运行正常,严禁开带病车。1.2、工作负责人在运输前,应把道路的险桥、沟坡、急弯以及路面冰雪和泥泞等情况,向驾驶员和押运员进行详细交待,并实行相应的安全措施。1.3、各种拖拉机不宜作拉人的交通工具,货运车除押运员和装卸人员外,其他人员不许搭车,乘坐人员必须坐在车内安全位置上。1.4、装运超长、超高或重大物件时,必须绑扎牢固,绳索绞紧,并在突出部分绑扎明显的危险标记。1.5、炸药和雷管应分别运输和携带,严禁与易燃物品同车运输;在特别情况下允许同车运输时,炸药不得超过 10kg,雷管不得超过 20个,携带雷管人员应坐在驾驶室内,雷管应装有防震、防火的箱子里。1.6、利用载重汽车接送工作人员时,应取得当地交通部门的许可,并由驾驶员根据道路情况,确定乘车人数和行车速度,车要上实行加固措施,并应指定安全负责人。1.7、山区遇暴雨、道路不明应停止运输,夜间应避开单独进入深山运输。1.8、遇特别情况须采纳船运和索道运输时,应事先做好调查,并制定补充安全措施,经技术、安监部门审批后方可进行工作。1.9、人力运输的道路应事先清除障碍物;山区抬运笨重物件或钢筋混凝土电杆的道路,其...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

变线路工程技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
