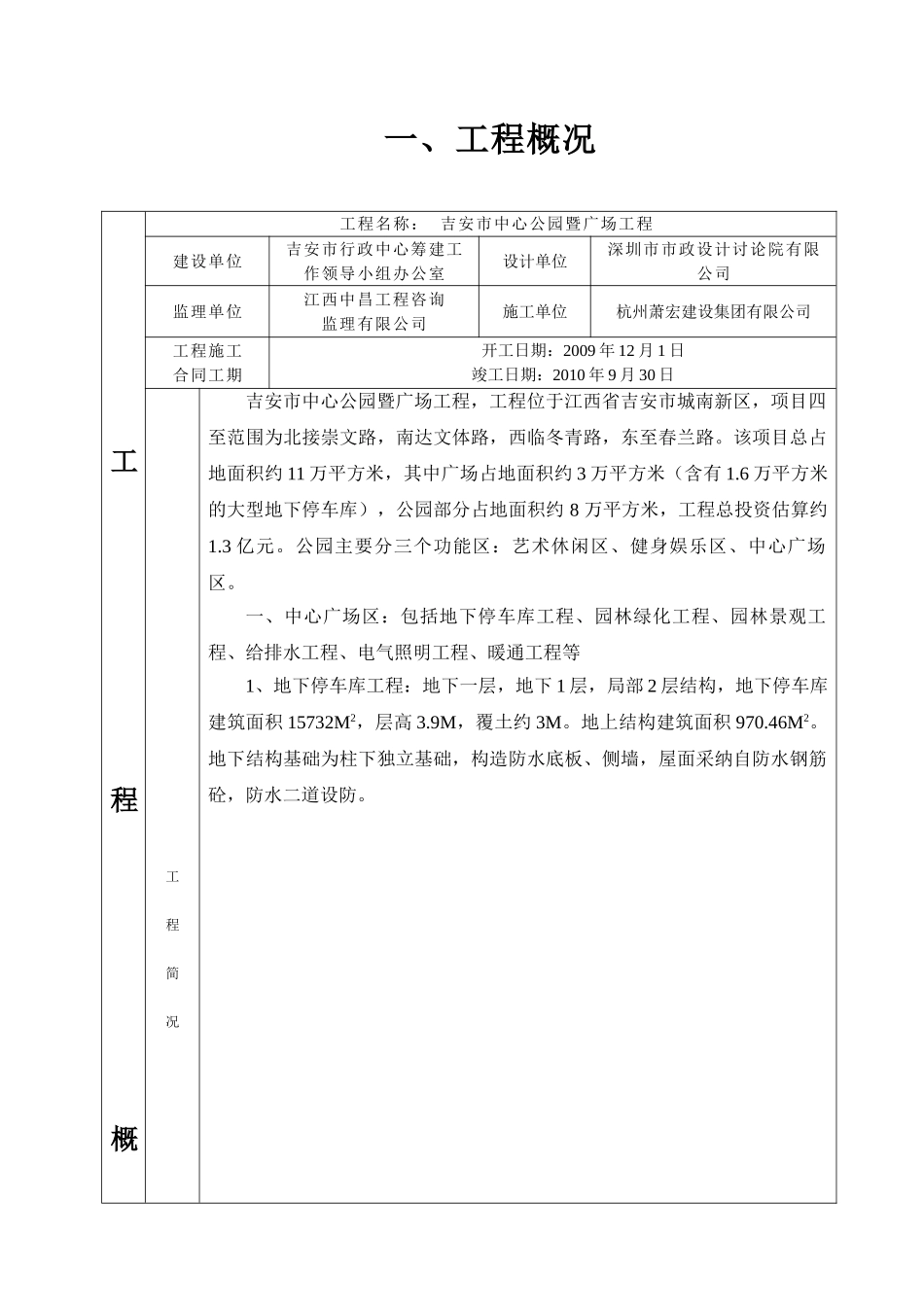

一、工程概况 工程概工程名称: 吉安市中心公园暨广场工程建设单位吉安市行政中心筹建工作领导小组办公室设计单位深圳市市政设计讨论院有限公司监理单位江西中昌工程咨询监理有限公司施工单位杭州萧宏建设集团有限公司工程施工合同工期开工日期:2009 年 12 月 1 日 竣工日期:2010 年 9 月 30 日 工程简况吉安市中心公园暨广场工程,工程位于江西省吉安市城南新区,项目四至范围为北接崇文路,南达文体路,西临冬青路,东至春兰路
该项目总占地面积约 11 万平方米,其中广场占地面积约 3 万平方米(含有 1
6 万平方米的大型地下停车库),公园部分占地面积约 8 万平方米,工程总投资估算约1
公园主要分三个功能区:艺术休闲区、健身娱乐区、中心广场区
一、中心广场区:包括地下停车库工程、园林绿化工程、园林景观工程、给排水工程、电气照明工程、暖通工程等1、地下停车库工程:地下一层,地下 1 层,局部 2 层结构,地下停车库建筑面积 15732M2,层高 3
9M,覆土约 3M
地上结构建筑面积 970

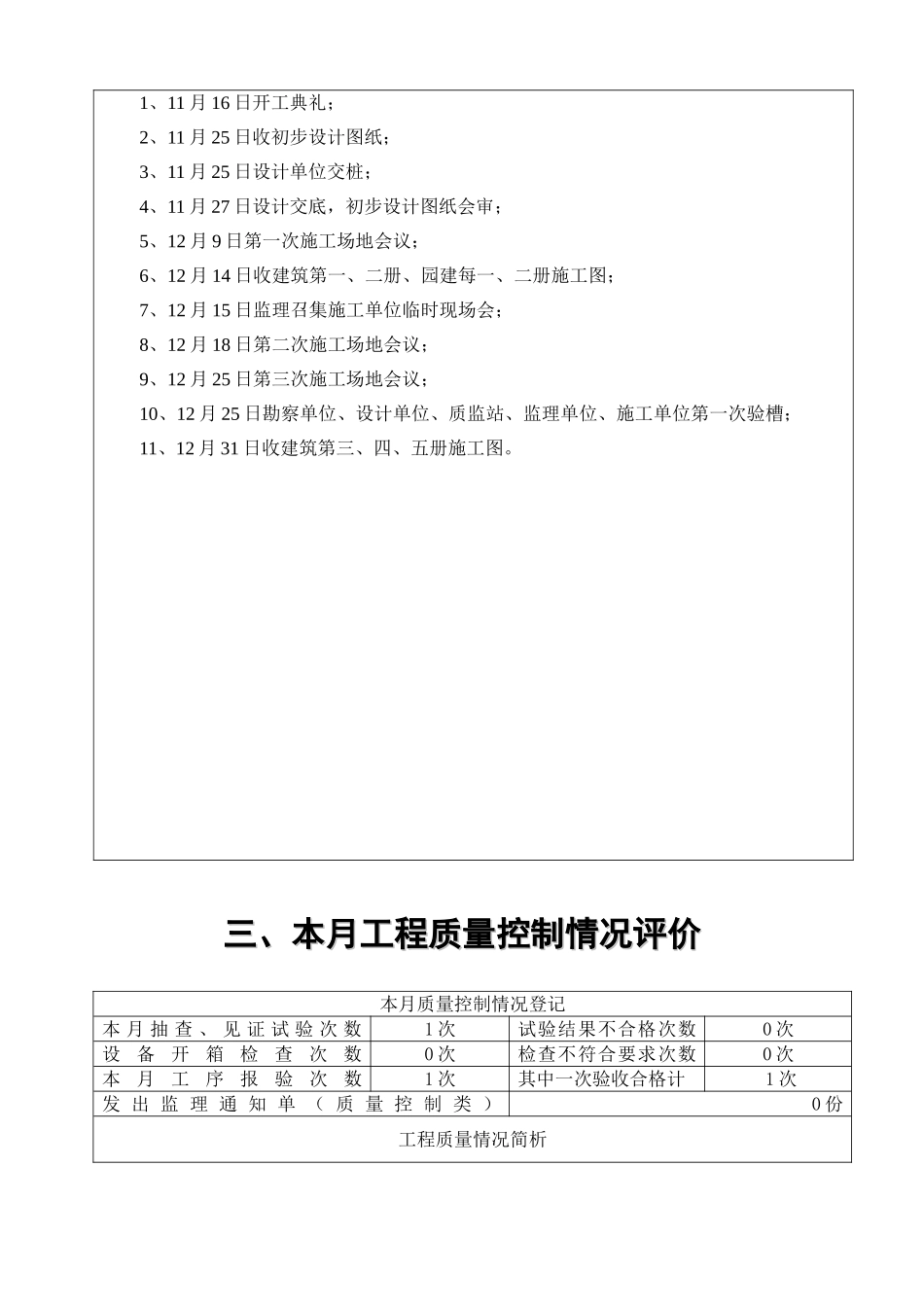

地下结构基础为柱下独立基础,构造防水底板、侧墙,屋面采纳自防水钢筋砼,防水二道设防

况二、本月工程情况概要二、本月工程情况概要 相关情况登记本月日历天31 天实际工作日31 天建设单位通知单0 份建设单位联系单0 份工程暂停令0 份监理工程师通知单1 份监理工程师备忘录0 份监理工程师联系单0 份例会会议纪要3 份专题会议纪要1 份本月工程现场大事记1、11 月 16 日开工典礼;2、11 月 25 日收初步设计图纸;3、11 月 25 日设计单位交桩;4、11 月 27 日设计交底,初步设计图纸会审;5、12 月 9 日第一次施工场地会议;6、12 月 14 日收建筑第一、二册、园建每一、二册施工图;7、12 月 15 日监理召集施工单位临时现场会;8、12 月
